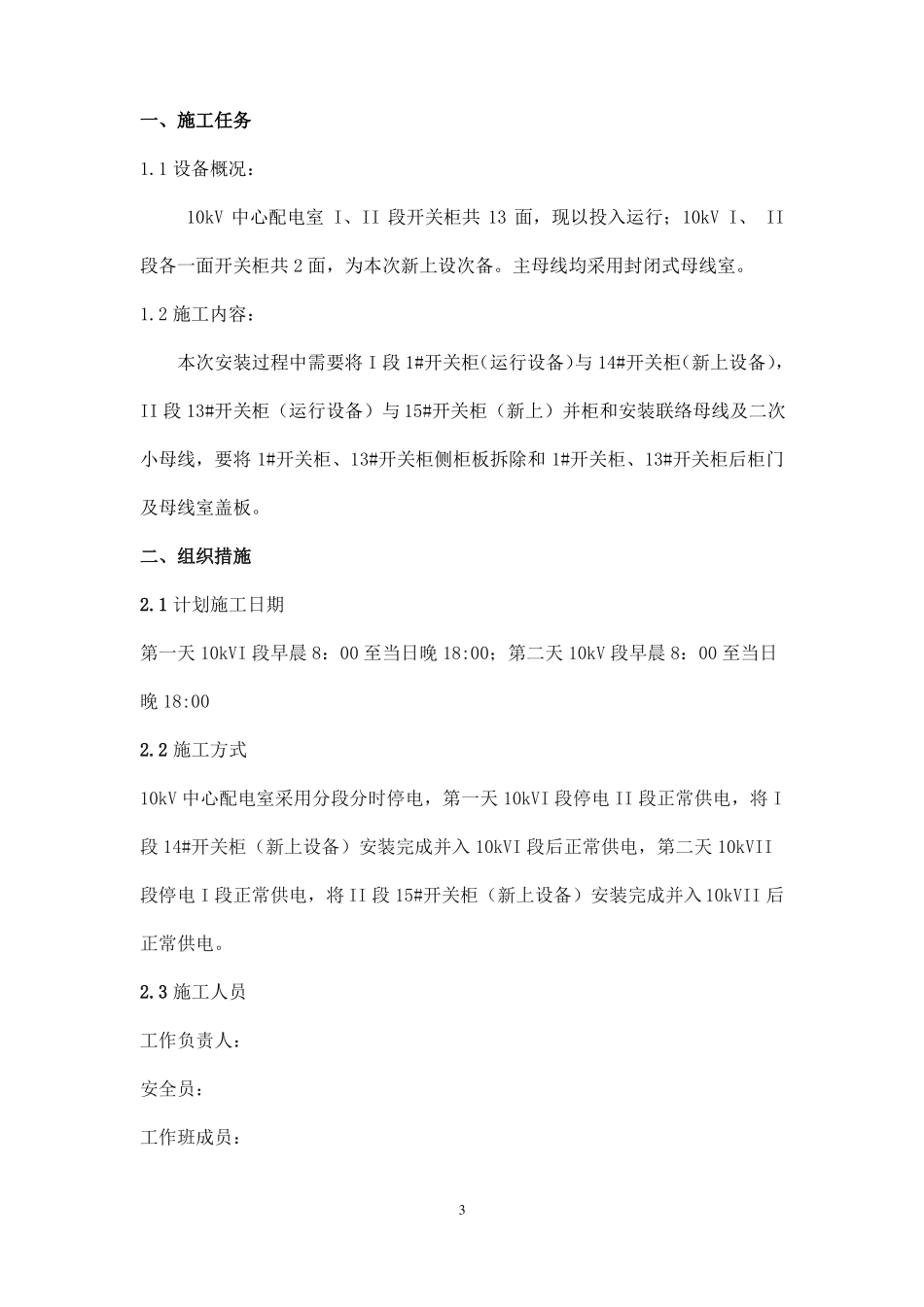

10kV 配电室工程10kV 开关柜安装方案二○一三年十二月1批准:审核:编写:年年年2日月日月日月一、施工任务1
1 设备概况:10kV 中心配电室 I、II 段开关柜共 13 面,现以投入运行;10kV I、 II段各一面开关柜共 2 面,为本次新上设次备
主母线均采用封闭式母线室
2 施工内容:本次安装过程中需要将 I 段 1#开关柜(运行设备)与 14#开关柜(新上设备),II 段 13#开关柜(运行设备)与 15#开关柜(新上)并柜和安装联络母线及二次小母线,要将 1#开关柜、13#开关柜侧柜板拆除和 1#开关柜、13#开关柜后柜门及母线室盖板
二、组织措施2
1 计划施工日期第一天 10kVI 段早晨 8:00 至当日晚 18:00;第二天 10kV 段早晨 8:00 至当日晚 18:002
2 施工方式10kV 中心配电室采用分段分时停电,第一天 10kVI 段停电 II 段正常供电,将 I段 14#开关柜(新上设备)安装完成并入 10kVI 段后正常供电,第二天 10kVII段停电 I 段正常供电,将 II 段 15#开关柜(新上设备)安装完成并入 10kVII 后正常供电
3 施工人员工作负责人:安全员:工作班成员:32
4 施工人员职责2
1 工作负责人职责:严格按照施工技术措施要求布置现场、组织好施工,有针对性的进行技术交底工作,不随意改变施工方案及要求,同时督促他人按安全技术措施施工
遇有特殊问题,不擅自作主,应及时报告项目部妥善处理
2 安全员职责:安全员对本作业点安全施工(生产)负监督、监察、监护、检查的职责
认真宣读安全工作票,并监督执行,与工作负责人密切配合,共同搞好现场安全、文明施工
负责监督检查现场总体布置应和施工技术措施相一致,监督作业人员对机械、设备、工器具在使用前进行认真检查
督促工作人员正确使
