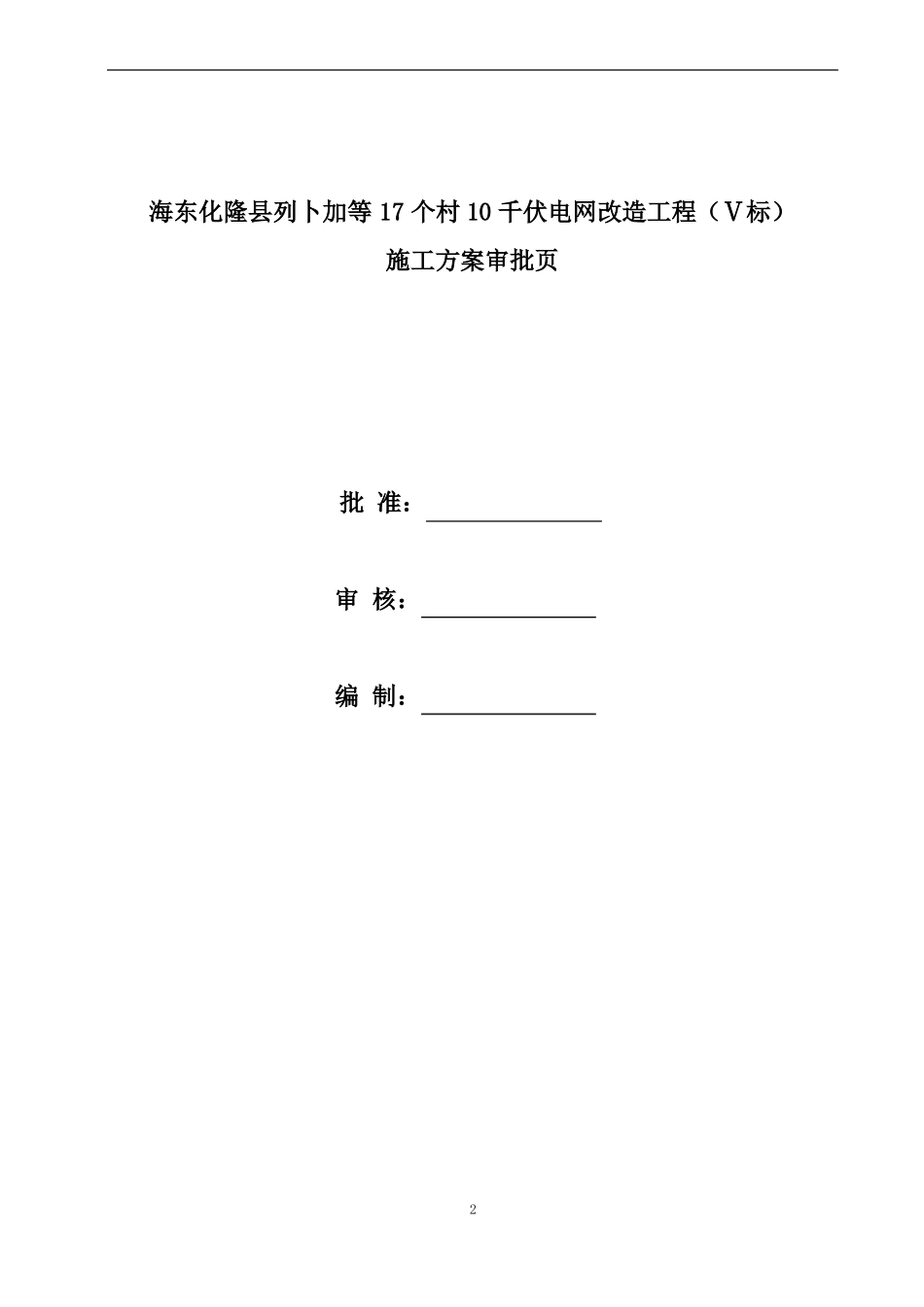

海东化隆县列卜加等 17 个村 10 千伏电网改造工程(Ⅴ标)施工方案电力有限责任公司年月日1海东化隆县列卜加等 17 个村 10 千伏电网改造工程(Ⅴ标)施工方案审批页批 准:审 核:编 制:2施 工 方 案 审 批 意 见运维检修部:签字:(盖章)年月日运行单位:签字:(盖章)年月日监理单位:签字:(盖章)年月日施工单位:签字:(盖章)年月日3一、 工程概况1.1 工程概述本工程新建 10kv 线路 3.597km。0.4kv 线路 27.588km。新建变台 10 台。新组立非应力水泥杆 670 基。改造下户 727 户,动力下户 62 户。拆除 10kv 线路共:1.957km。0.4kv 线路共:22.77km。拆除并恢复变台共:7 台。拆除组立 418 基。拆除下户共:452 个(含动力表箱)。1.2 工程特点本工程为配电电网改造工程,位于青海省海东市化隆县。1.3 施工组织机构图项目经理:现场技术负责人:质安员:电工:机工:施工技术人员:材料运输:资料员:1.4 主要工程量1、架设 10kv 线路 3.597km,导线采用 JKLGYJ-10KV-95/15 型架空绝缘线;2、0.4kv 线路 27.588km,导线采用 JKLGYJ-1KV-70/10 及 JKLGYJ-1KV-120/20 型架空绝缘线;42、新建变台 10 台。新组立非应力水泥杆 670 基;3、拆除 10kv 线路共:1.957km。0.4kv 线路共:22.77km。拆除并恢复变台共:7 台。拆除组立 418 基。拆除下户共:452 个(含动力表箱);二、 编制依据为确保安全、优质的完成施工任务,依据下列规范、规程1、《国家电网公司县城电网建设与改造技术导则》2、《10KV 及以下配网设计手册》3、《电器安装工程手册》4、《低压电网整改技术导则》5、《10kV 及以下架空配电线路设计技术规程》6、《电网建设安全健康与环境管理办法实施细则》7、《电网工程建设标识和安全文明施工规范手册》三. 施工准备3.1 技术准备施工技术资料的准备工作由项目经理负责组织安排,分则施工技术资料的编制,本工程在开工前需要把施工方案、三措计划等技术资料编制完毕。在个单项工程开工前需将本工序的施工技术措施及施工技术资料编制完毕。同时要对参加工程的员工进行技术培训及安全教育,确保每个参加工程施工的人员都了解工程的质量目标、施工方法和安全措施,从技术上为工程的顺利施工做好充分准备。3.2 施工现场准备施工场地的准备工作在项目经理的组织下进行,具体工作由各施工队负责办理。53.3 劳动组织准备本工程将抽调精干施工力量 45 人投...
