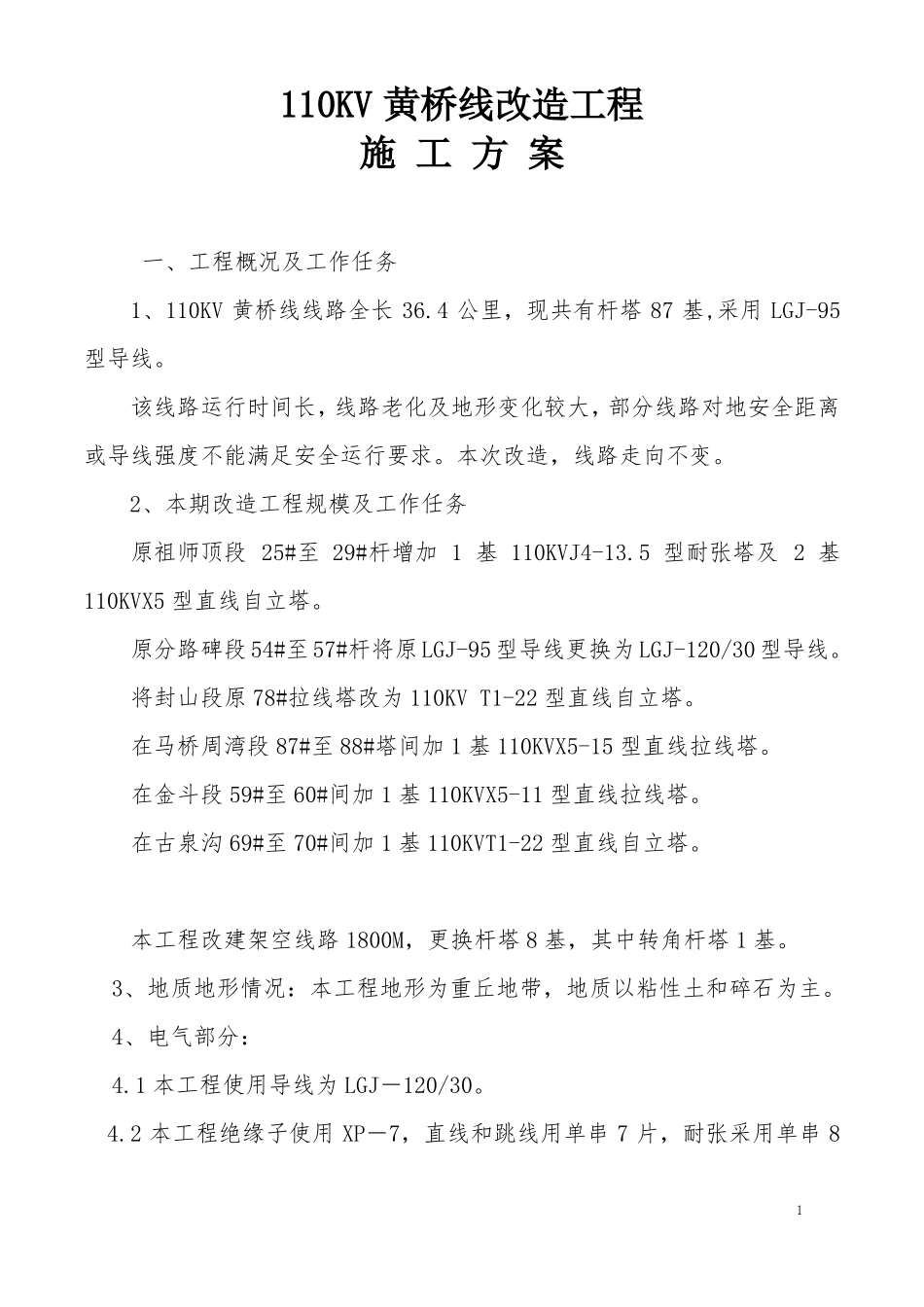

110KV 黄桥线改造工程施 工 方 案一、工程概况及工作任务1、110KV 黄桥线线路全长 36
4 公里,现共有杆塔 87 基,采用 LGJ-95型导线
该线路运行时间长,线路老化及地形变化较大,部分线路对地安全距离或导线强度不能满足安全运行要求
本次改造,线路走向不变
2、本期改造工程规模及工作任务原祖师顶段 25#至 29#杆增加 1 基 110KVJ4-13
5 型耐张塔及 2 基110KVX5 型直线自立塔
原分路碑段 54#至 57#杆将原 LGJ-95 型导线更换为 LGJ-120/30 型导线
将封山段原 78#拉线塔改为 110KV T1-22 型直线自立塔
在马桥周湾段 87#至 88#塔间加 1 基 110KVX5-15 型直线拉线塔
在金斗段 59#至 60#间加 1 基 110KVX5-11 型直线拉线塔
在古泉沟 69#至 70#间加 1 基 110KVT1-22 型直线自立塔
本工程改建架空线路 1800M,更换杆塔 8 基,其中转角杆塔 1 基
3、地质地形情况:本工程地形为重丘地带,地质以粘性土和碎石为主

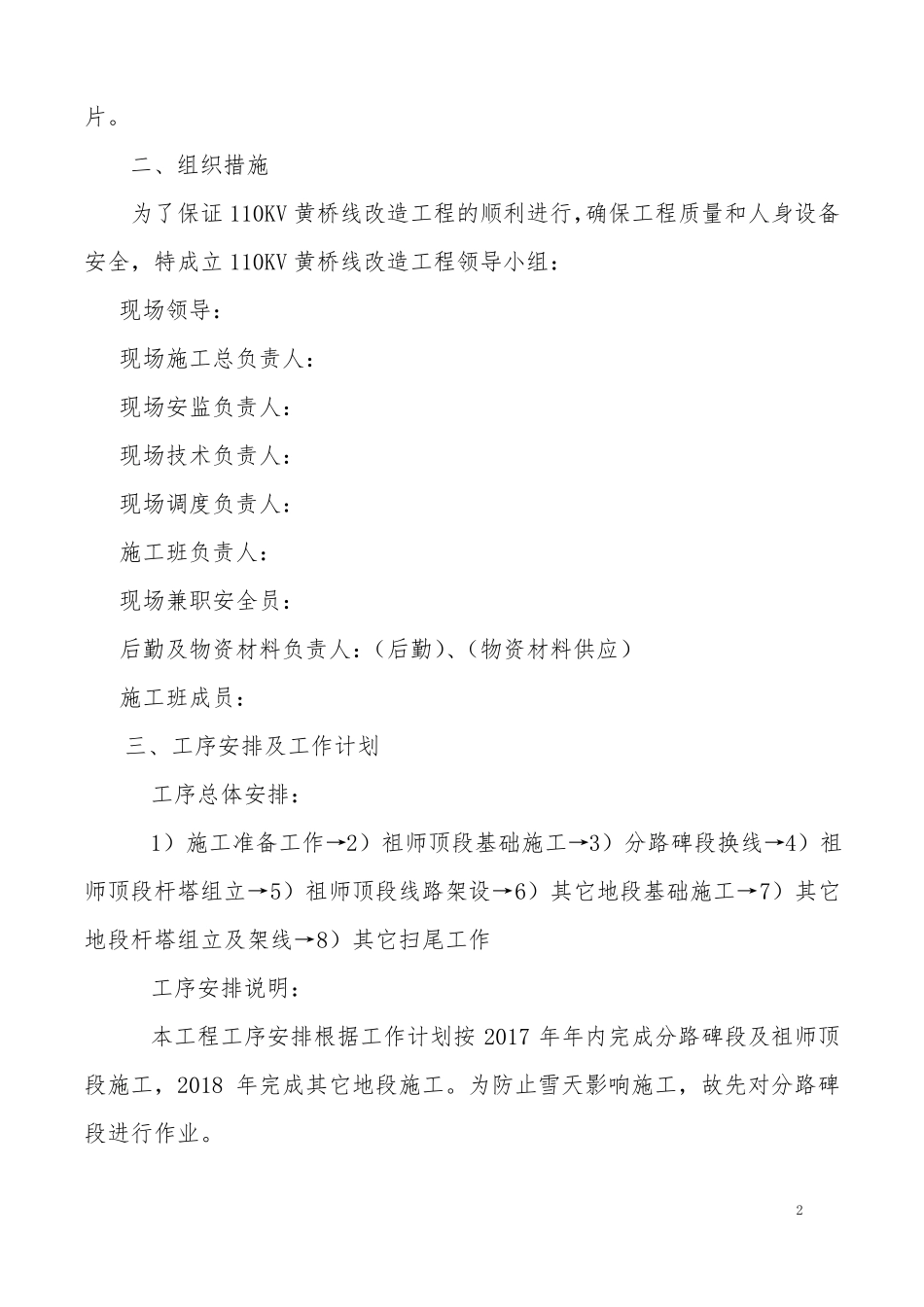

4、电气部分:4
1 本工程使用导线为 LGJ-120/30
2 本工程绝缘子使用 XP-7,直线和跳线用单串 7 片,耐张采用单串 81片

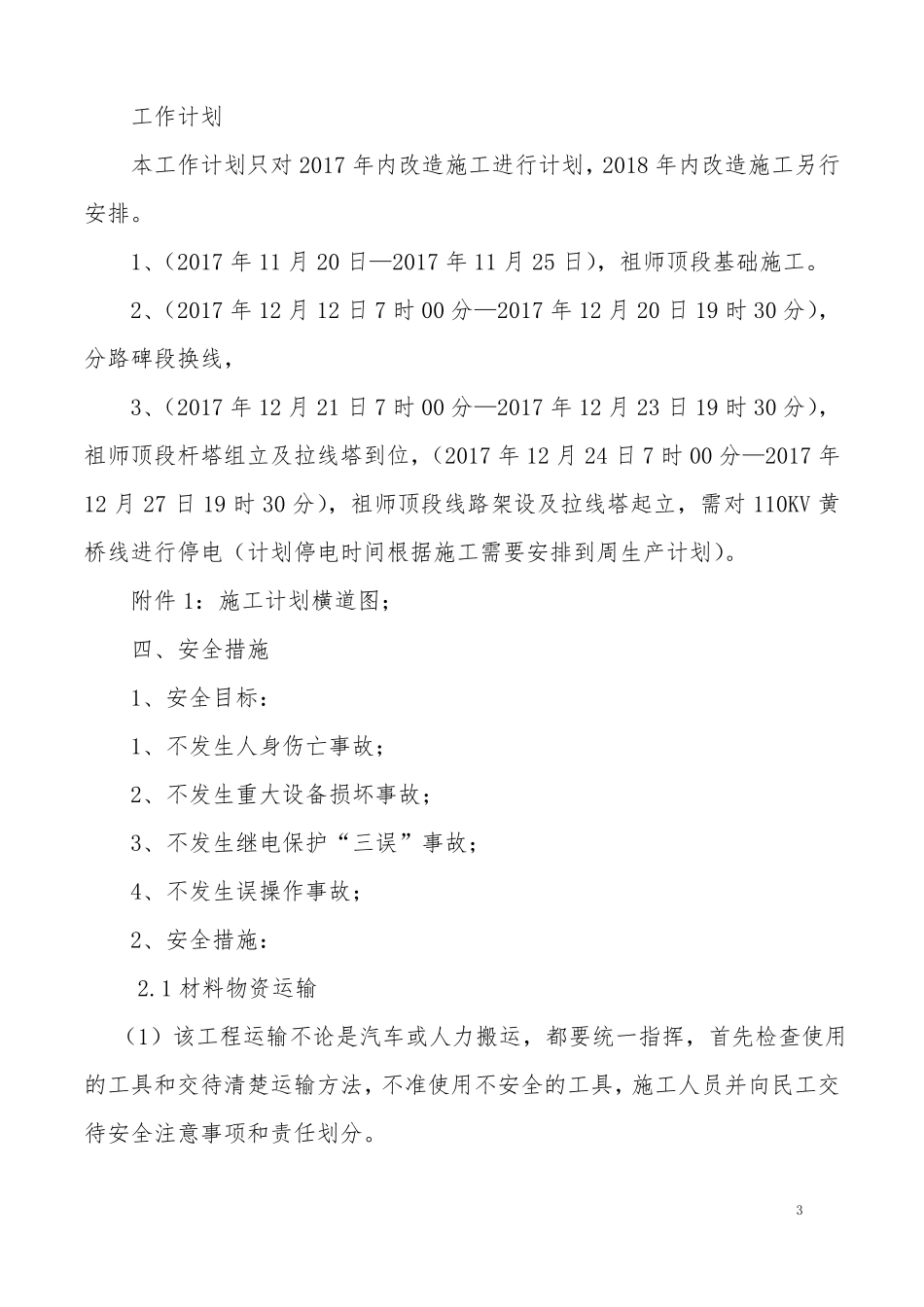

二、组织措施为了保证 110KV 黄桥线改造工程的顺利进行,确保工程质量和人身设备安全,特成立 110KV 黄桥线改造工程领导小组:现场领导:现场施工总负责人:现场安监负责人:现场技术负责人:现场调度负责人:施工班负责人:现场兼职安全员:后勤及物资材料负责人:(后勤)、(物资材料供应)施工班成员:三、工序安排及工作计划工序总体安排:1)施工准备工作→2)祖师顶段基础施工→3)分路碑段换线→4)祖师顶段杆塔组立→5)祖师顶段线路架设→6)其它地段基础施工→7)其它地段杆塔组立及架线→8)其它扫尾
