12%灰土施工方案根据设计图纸,石灰稳定土底基层 16585m2
我公司拟在采用路拌法施工,施工时间约需 15 个日历天
根据设计,车道石灰稳定层厚度为30cm,路幅成型宽度为10
20m,合计面积为 16585m2,计划采用两台稳定土拌合机拌合
其设计石灰剂量为 12%
1、材料准备土 :土源在采集前,应先将树木、草皮和杂土清除干净
应在预定的深度范围内采集土,不应分层采集,不应将不合格的土采集一起;当需分层采集土时,应将土先分层堆放在一场地上,然后从前到后将上下层土一起装车运送到现场
对于塑性指数大于 12 的黏性土、机械拌合时,可视情况确定是否需要过筛
石灰:备用生石灰,应选择适当存灰点,以地势较高,近水源,有电源,有交通通道,离居民点有一定距离为宜,以免雨季被泡,调运困难等
为防止大堆石灰的底部消解不透或承受较大的灰堆压力,影响石灰消解过程中的膨胀,存灰点堆存石灰的高度不宜超过 3m
钙石灰应在用灰前 5d 以上消解完毕方可使用,未消解透的石灰不准装车铺用
消解石灰加水时应控制水量适当,第一遍注水为初步消解,间隔 0
5d 至 1d 进行第二遍注水,将水管深插至灰堆底部,加水至少两遍,如尚有消解不适处,应加第三遍水点补
消石灰可不过筛,则用水量应稍偏大,以使充分消解
一般可掌握含水量在 35%左右, 以不使消石灰成团成膏又不粘锹为宜,但于使用前应对未过筛的消石灰取样过孔径 lOmm 筛筛余试验,并根据筛余百分比增加用灰量

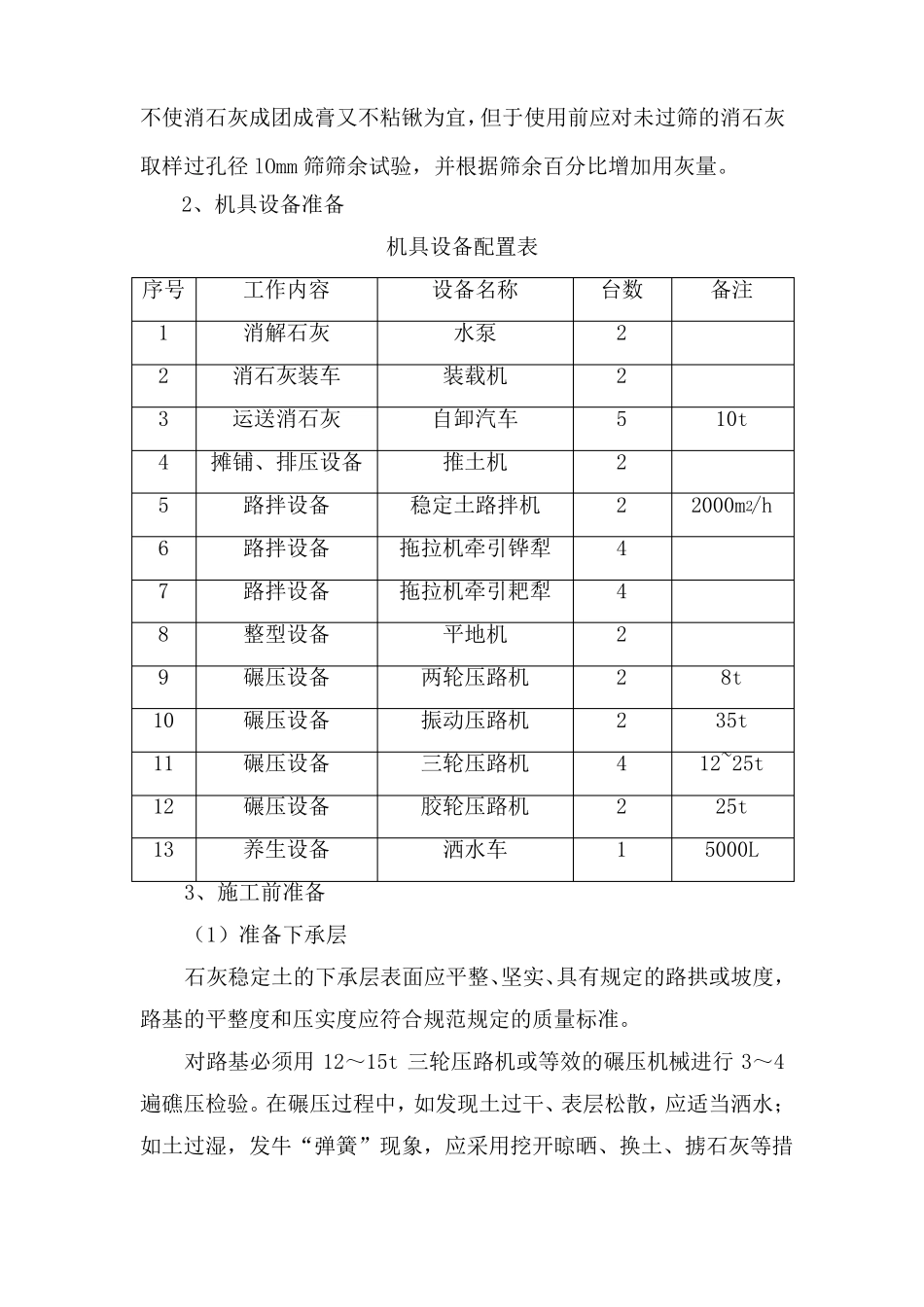

2、机具设备准备机具设备配置表序号12345678910111213工作内容消解石灰消石灰装车运送消石灰摊铺、排压设备路拌设备路拌设备路拌设备整型设备碾压设备碾压设备碾压设备碾压设备养生设备设备名称水泵装载机自卸汽车推土机稳定土路拌机拖拉机牵引铧犁拖拉机牵引耙犁平地机两轮压路机振动压路机三轮压路机胶轮压路机洒水车台数2252244222421备注1
