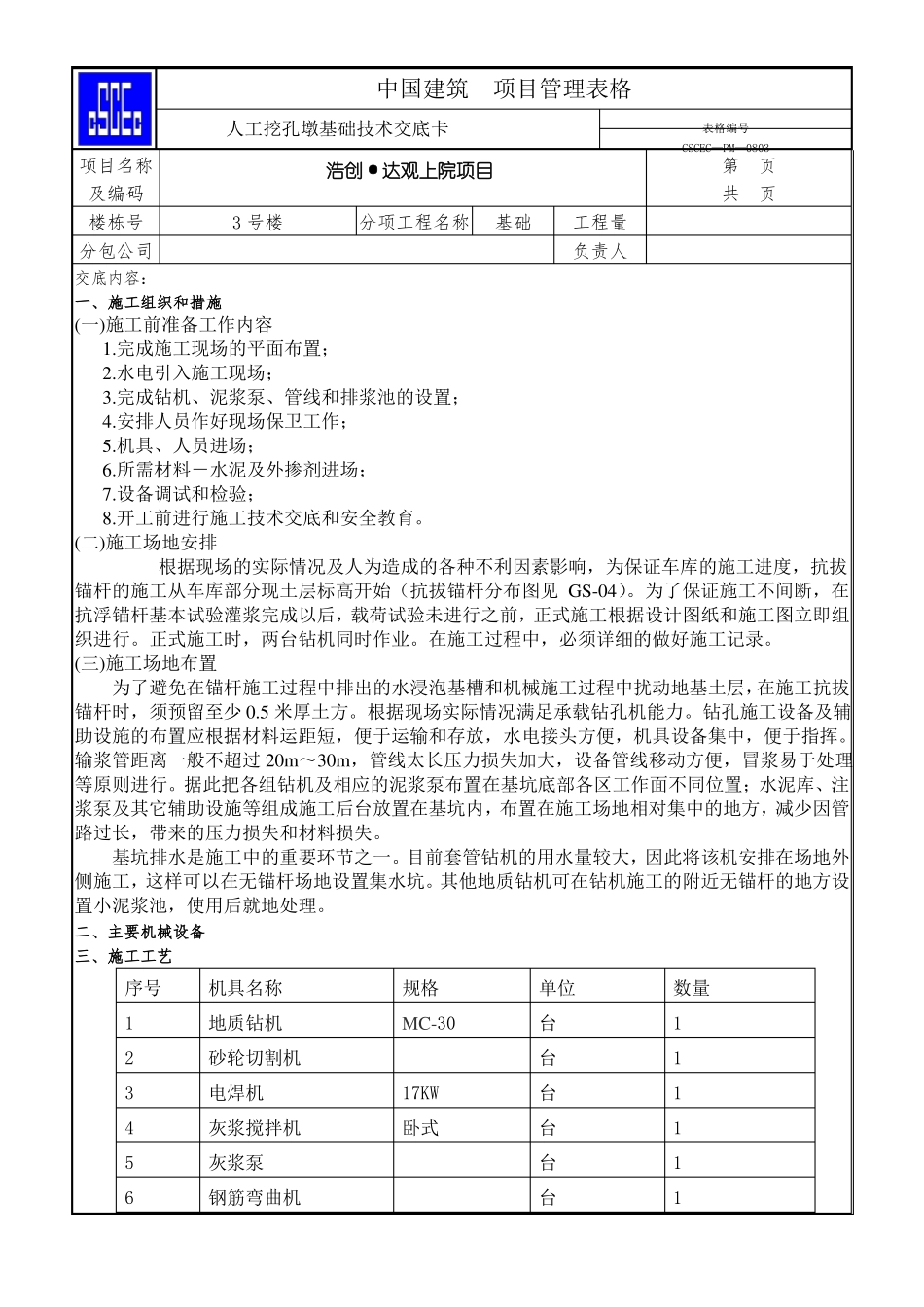

中国建筑项目管理表格人工挖孔墩基础技术交底卡浩创·达观上院项目3 号楼分项工程名称基础工程量负责人表格编号CSCEC—PM—0803项目名称及编码楼栋号分包公司交底内容:一、施工组织和措施第页共页(一)施工前准备工作内容1
完成施工现场的平面布置;2
水电引入施工现场;3
完成钻机、泥浆泵、管线和排浆池的设置;4
安排人员作好现场保卫工作;5
机具、人员进场;6
所需材料-水泥及外掺剂进场;7
设备调试和检验;8
开工前进行施工技术交底和安全教育
(二)施工场地安排根据现场的实际情况及人为造成的各种不利因素影响,为保证车库的施工进度,抗拔锚杆的施工从车库部分现土层标高开始(抗拔锚杆分布图见 GS-04)

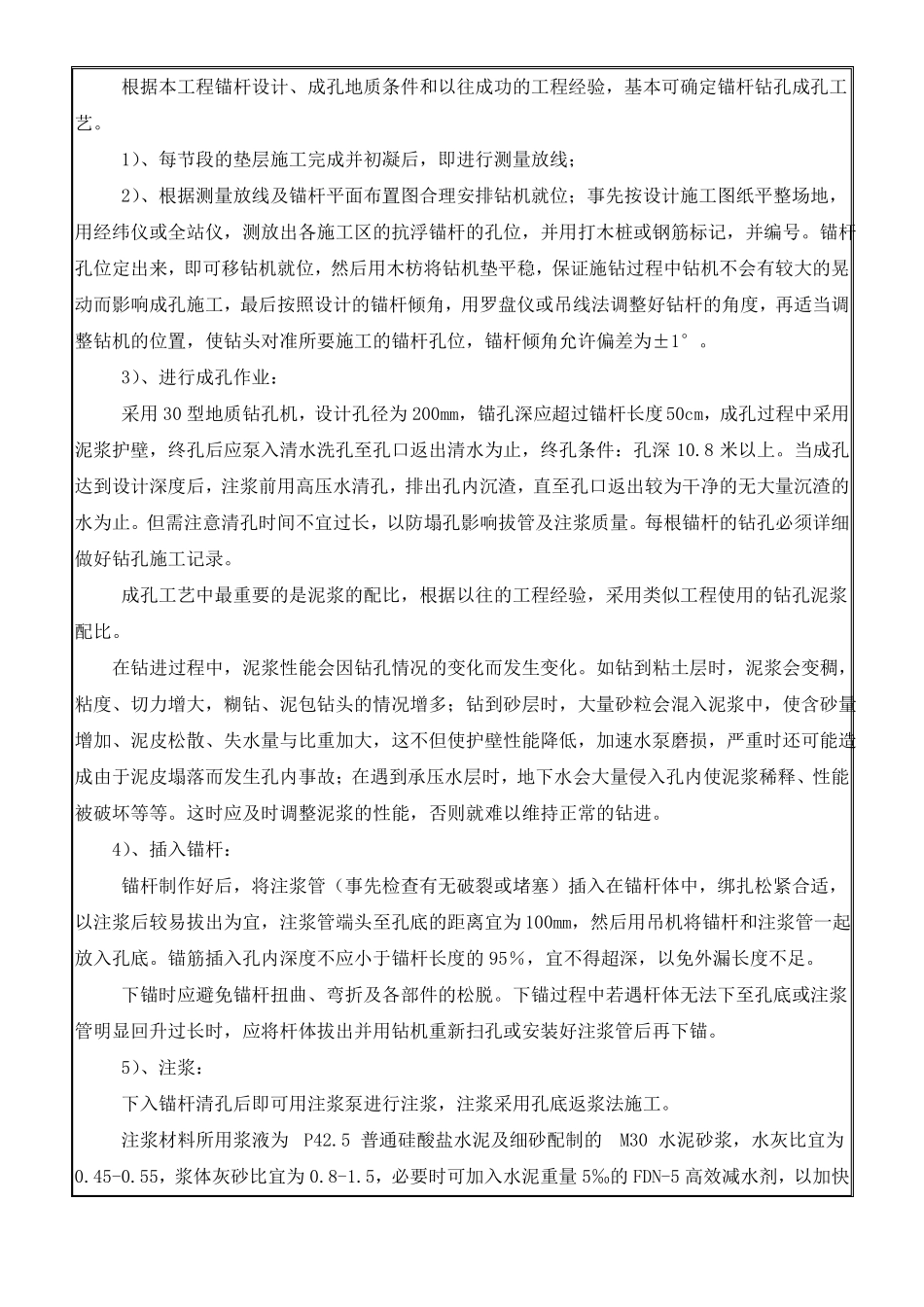

为了保证施工不间断,在抗浮锚杆基本试验灌浆完成以后,载荷试验未进行之前,正式施工根据设计图纸和施工图立即组织进行
正式施工时,两台钻机同时作业
在施工过程中,必须详细的做好施工记录
(三)施工场地布置为了避免在锚杆施工过程中排出的水浸泡基槽和机械施工过程中扰动地基土层,在施工抗拔锚杆时,须预留至少 0
5 米厚土方
根据现场实际情况满足承载钻孔机能力
钻孔施工设备及辅助设施的布置应根据材料运距短,便于运输和存放,水电接头方便,机具设备集中,便于指挥
输浆管距离一般不超过 20m~30m,管线太长压力损失加大,设备管线移动方便,冒浆易于处理等原则进行
据此把各组钻机及相应的泥浆泵布置在基坑底部各区工作面不同位置;水泥库、注浆泵及其它辅助设施等组成施工后台放置在基坑内,布置在施工场地相对集中的地方,减少因管路过长,带来的压力损失和材料损失

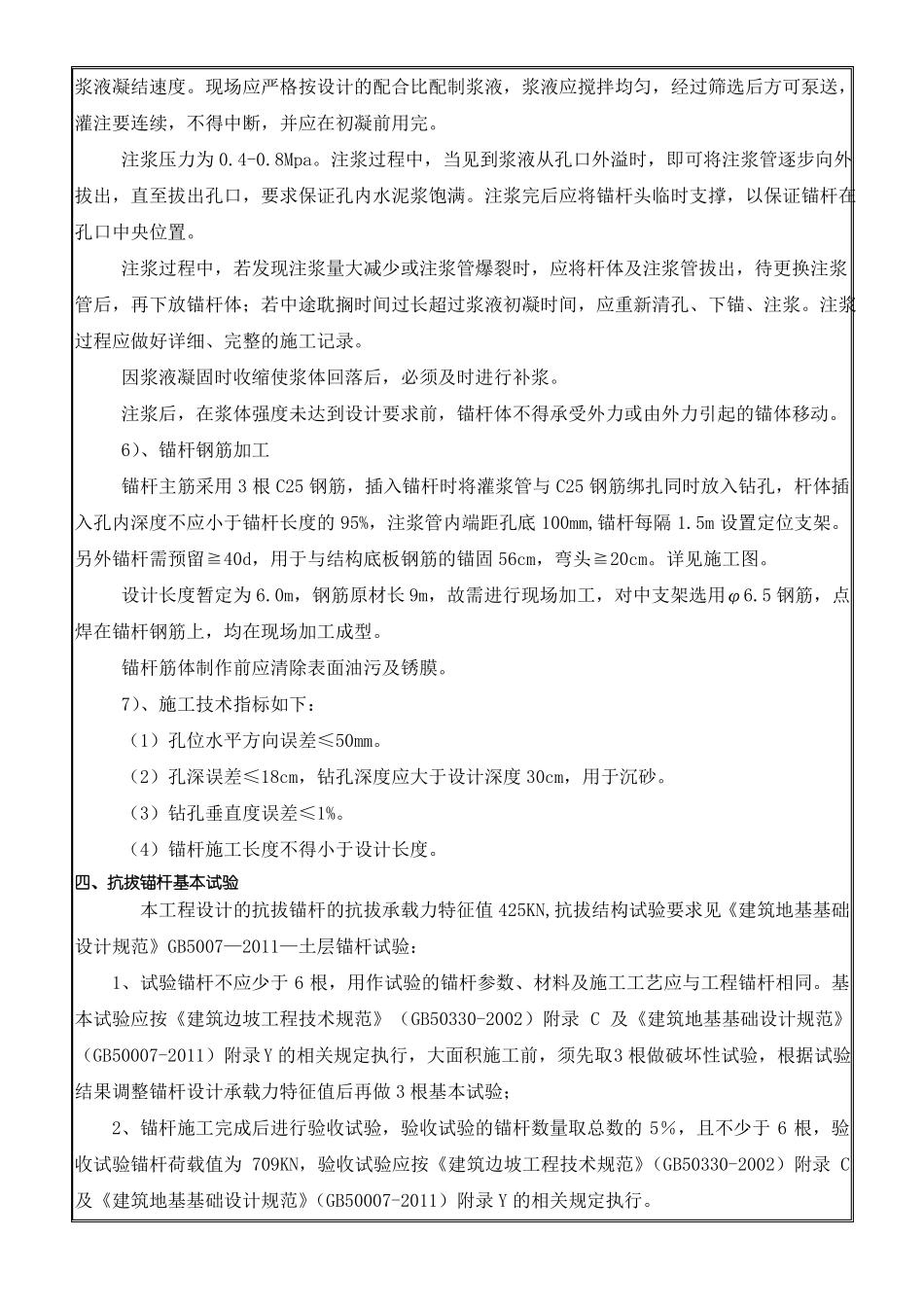

基坑排水是施工中的重要环节之一
目前套管钻机的用水量较大,因此将该机安排在场地外侧施工,这样可以在无锚杆场地设置集水坑
其他地质钻机可在钻机施工的附近无锚杆的地方设置小泥浆池,使用后就地处理
二、主要机械设备三、施工工艺序号123456机具名
