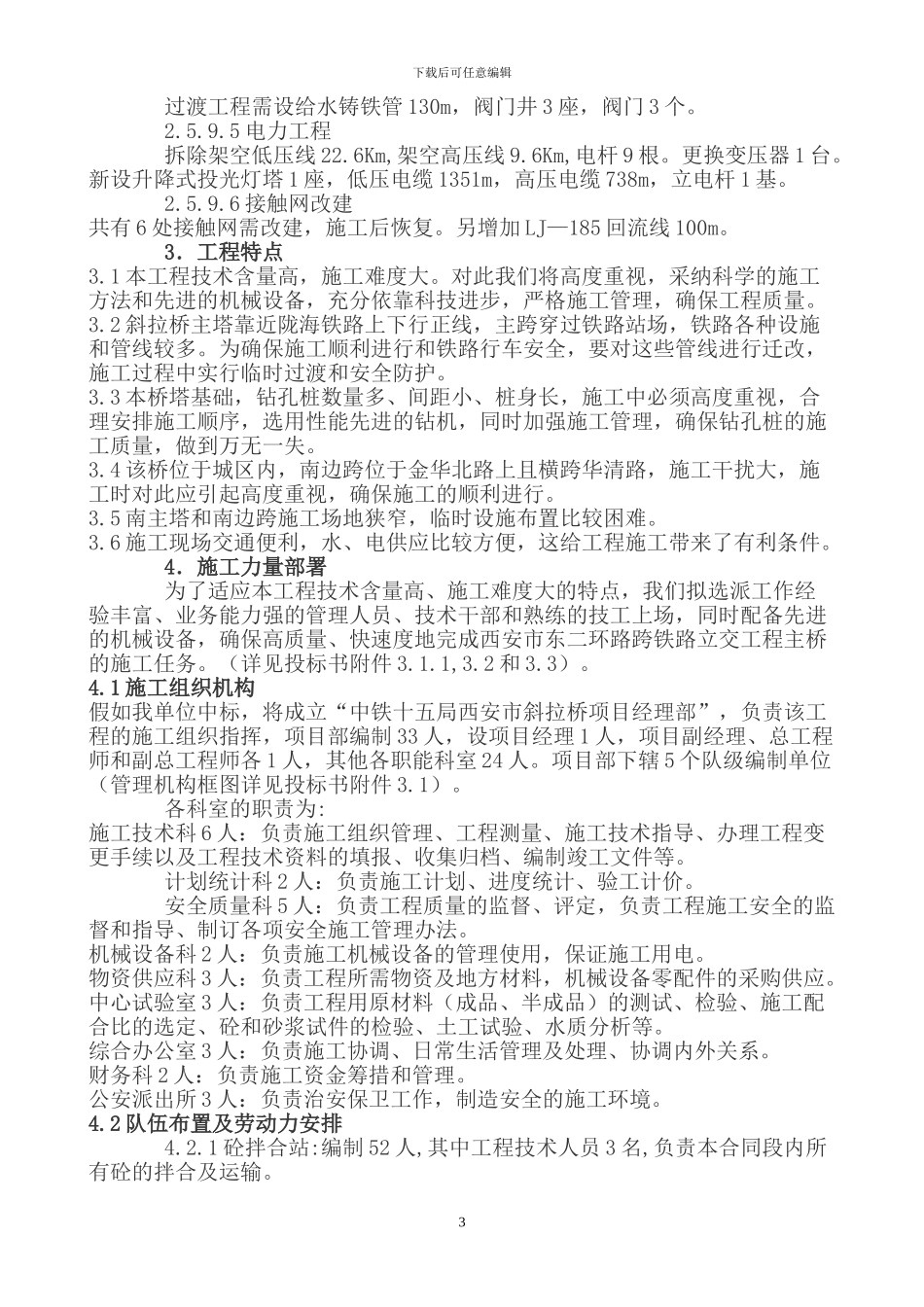

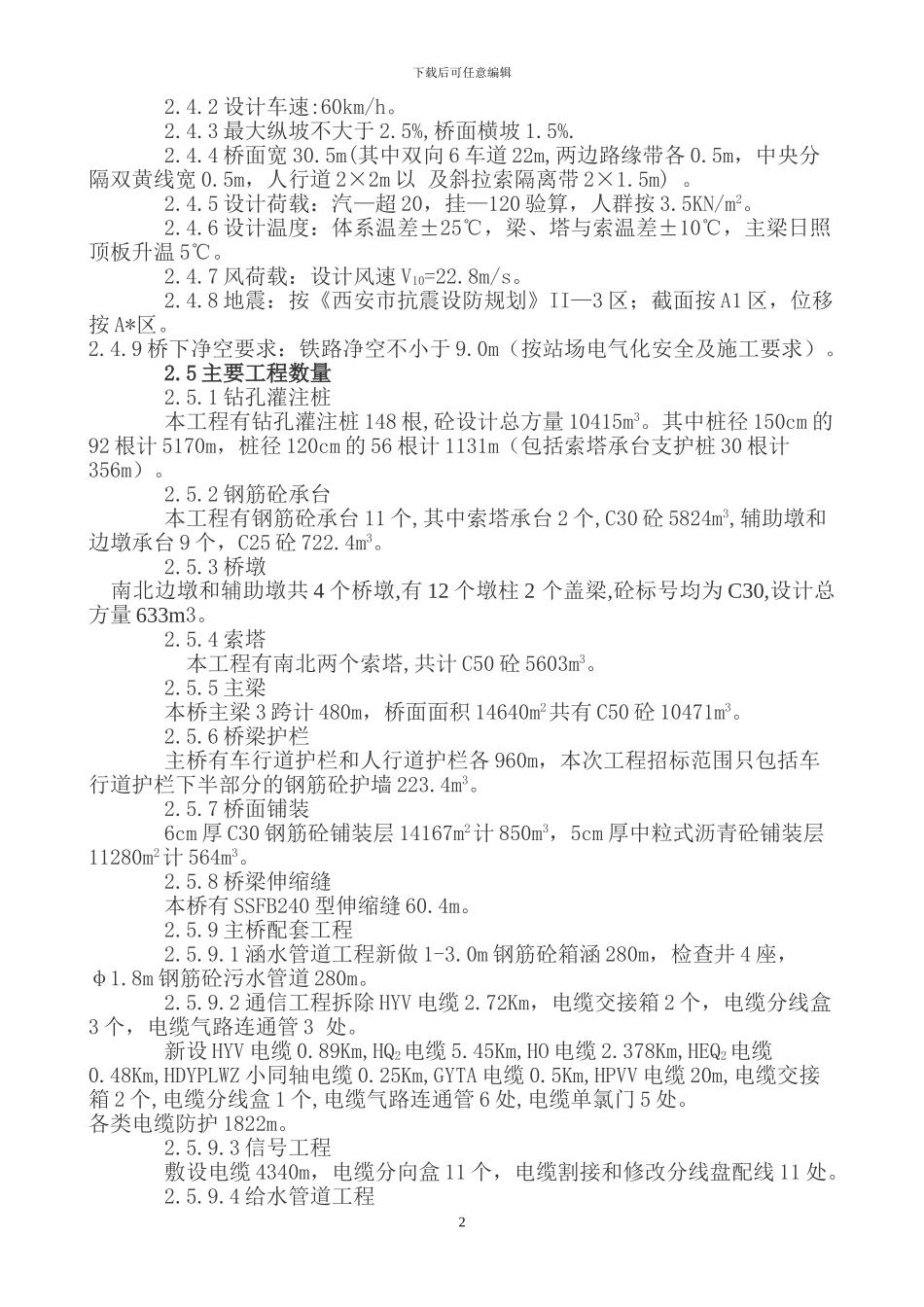

下载后可任意编辑西安斜拉桥施工组织设计方案1.编制说明1. 1 编制范围本施工组织设计的编制范围为西安市东二环路跨铁路立交工程(暂定名)主桥(斜拉桥)施工招标文件所规定的全部工程内容。即主桥部分(含引桥在边墩上的支座和伸缩缝,不包含新建的灯桥、斜拉桥桥上的栏杆和防抛网)和配套工程。 1.2 编制依据 根据西安市东二环路跨铁路立交工程(暂定名)主桥(斜拉桥)施工招标文件和现场考察资料,结合我单位施工队伍的技术水平和可投入本工程的施工人员与机械设备数量编制本施工组织设计。 1.3 编制原则 1.3.1 本施工组织设计是在保证工程质量、安全和工期的前提下编制的。 1.3.2 根据我单位目前在建的部分工程已近收尾,大量的机械设备和人员可以转入本工程施工。1.3.3 推广应用“四新”技术以加快施工进度,提高工程质量,降低工程成本。 1.4 编制深度本施工组织设计是根据招标文件和现场调查的有关资料所编制的初步施工组织设计方案,对工程的工期、质量、安全、环保、文明施工及总体布置等起着指导性作用。开工前,需在此基础上另行编制监理工程师所要求的实施性施工组织设计。2.工程概况 2.1 桥式 本工程主桥为双塔双索面预应力砼斜拉桥,采纳塔墩固结、塔梁分离的结构体系。主桥全长 480m,桥跨布置为 112m+256m+112m 三跨式结构,边跨内设一辅助墩,把边跨跨径分为 32m+80m。 2.2 地理位置及地形地貌 主桥拟建场地位于西安市东郊,横跨西安东火车站。北起西安矿业机械厂南墙,南到西安建设机械厂三分厂,场地地形平坦,铁道北地段地面标高介于 403.67~405.59m,铁道南地段地面标高介于 406.32~407.74m。编组站内股道轨面标高介于 406.339~407.347m。主桥南北地势呈现南高北低,以4.4‰的坡度由南向北缓倾。场地内最大建筑物为西安火车东站,包括上、下行到发场及编组场,共计 30 股道,其中 11 股道为电气化铁路,上、下行正线间距离约 214m,桥梁斜跨铁路,桥轴线与铁路线斜交,交角为 68.7。。 2.3 地质及水文状况 场地地貌单元属渭河右岸 II 级级阶地。场地内地层自上而下依次由第四全新统填土(Q4ml)冲积加洪积(Q42al-pl)黄土状土,上更新统风积(Q32eol)黄土、残积(Q32el)古土壤冲积(Q3lal)粉质粘土、砂类土及中更新统冲积(Q2al)粉质粘土、粘土、砂类土等构成。拟建场地属非自重湿陷性黄土场地,基础埋深以下铁道南索塔地段为非湿陷性黄土。地面沉降较大,并有沉降不均匀现象。...
