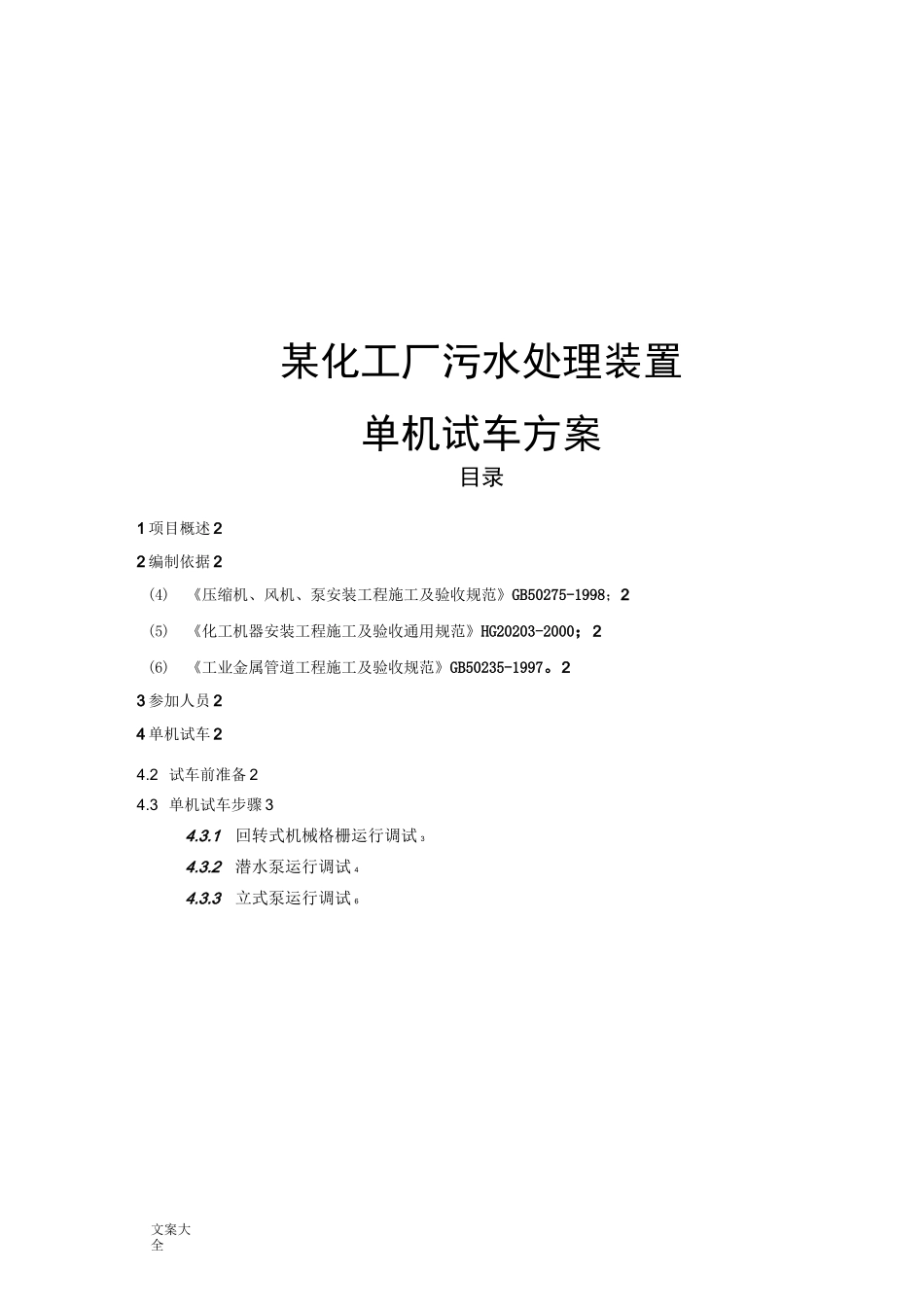

文案大全某化工厂污水处理装置单机试车方案目录1 项目概述 22 编制依据 2(4)《压缩机、风机、泵安装工程施工及验收规范》GB50275-1998;2(5)《化工机器安装工程施工及验收通用规范》HG20203-2000;2(6)《工业金属管道工程施工及验收规范》GB50235-1997
23 参加人员 24 单机试车 24
2 试车前准备 24
3 单机试车步骤 34
1回转式机械格栅运行调试 34
2潜水泵运行调试 44
3立式泵运行调试 6文案大全4

4搅拌机运行调试 74
5搅拌及加药系统调试 94
6罗茨风机运行调试 114
7刮泥机运行调试 134
8螺杆泵调试 134
9离心脱水机调试 144
4 单机试车应检查项目 154
5 安全技术措施 164
6 现场文明施工 174
7 人员配置 174
8 试车机具、器具 174

9 调试计划 17文案大全1项目概述设计量考虑富余量按 200m3/h 进行设计
2编制依据(1)污水处理动静设备工作的基本原理;(2)产品说明书及随机资料;(3)《机械设备安装工程施工及验收通用规范》GB50231-2009;(4)《压缩机、风机、泵安装工程施工及验收规范》GB50275-1998;(5)《化工机器安装工程施工及验收通用规范》HG20203-2000;(6)《工业金属管道工程施工及验收规范》GB50235-1997
3参加人员相关单位应配有相应的仪表、电气、设备等专业的技术人员及钳工、管工、电焊、仪表、电气等工种人员,参加试运转人员应明确任务,各负其责,听从指挥
建设单位:相关专业人员;监理:设备专业监理工程师;设备供货商:相关技术人员;施工单位:相关人员
4单机试车4
2 试车前准备(1)设备及附属装置、管路等均应全部施工完毕,施工记录及资料应齐全
(2)设备的精平和几何精度经检验合
