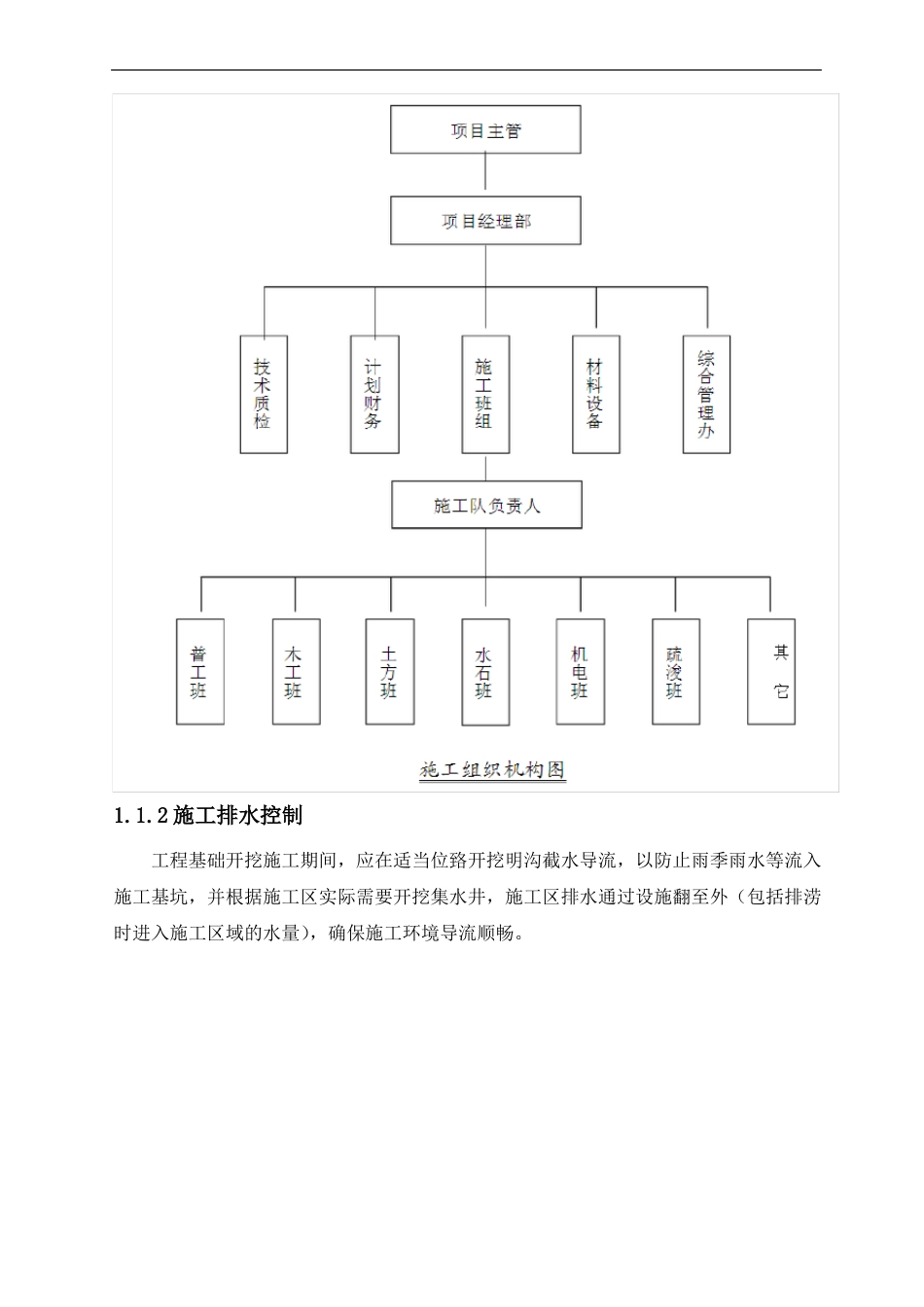

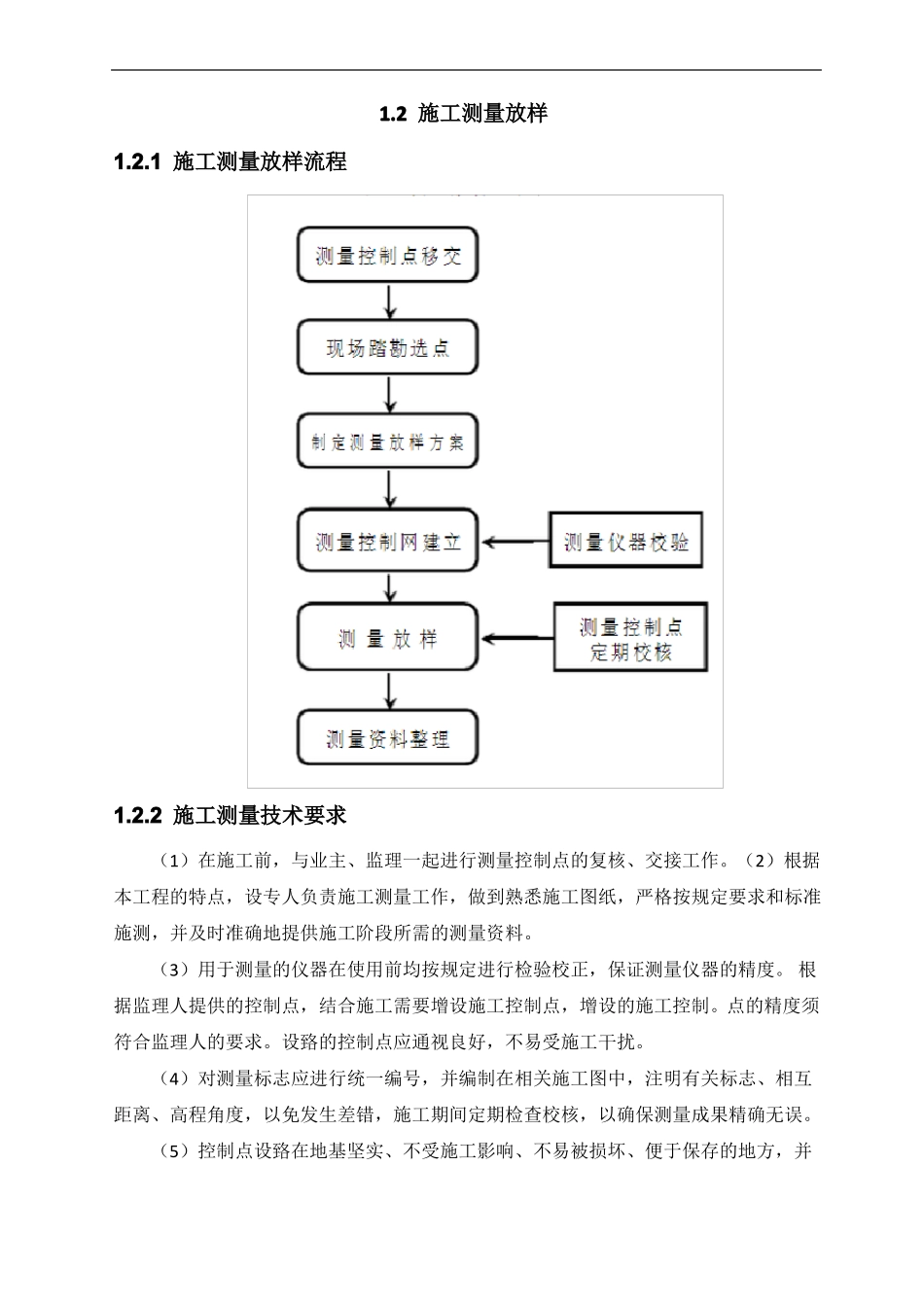

2016 年第一批补充耕地储备项目 施工组织设计1. 分部分项工程主要施工方法1.1 施工准备1.1.1 施工管理网络本公司经营水利工程施工多年,认真研究了本项工程施工内容后,制定了本标施工组织设计,调集我公司精干力量和充足的设备,迅速进场。从强化施工管理着手,建立严密的管理制度和各项规章制度,明确分工和责任,选派技术素质好的施工技术管理人员和操作工人,着重从生产调度、施工技术、材料供应、质量和安全的监督检查等方面加强力量。1.1.2 施工排水控制工程基础开挖施工期间,应在适当位臵开挖明沟截水导流,以防止雨季雨水等流入施工基坑,并根据施工区实际需要开挖集水井,施工区排水通过设施翻至外(包括排涝时进入施工区域的水量),确保施工环境导流顺畅。1.2 施工测量放样1.2.1 施工测量放样流程1.2.2 施工测量技术要求(1)在施工前,与业主、监理一起进行测量控制点的复核、交接工作。(2)根据本工程的特点,设专人负责施工测量工作,做到熟悉施工图纸,严格按规定要求和标准施测,并及时准确地提供施工阶段所需的测量资料。(3)用于测量的仪器在使用前均按规定进行检验校正,保证测量仪器的精度。 根据监理人提供的控制点,结合施工需要增设施工控制点,增设的施工控制。点的精度须符合监理人的要求。设臵的控制点应通视良好,不易受施工干扰。(4)对测量标志应进行统一编号,并编制在相关施工图中,注明有关标志、相互距离、高程角度,以免发生差错,施工期间定期检查校核,以确保测量成果精确无误。(5)控制点设臵在地基坚实、不受施工影响、不易被损坏、便于保存的地方,并浇筑砼基础,设臵保护桩。(6)为保证测量精度,测量人员应做到有放必复,专人负责,内业作业有专人校核。1.2.3 施工测量放样(1)一般要求a、施工测量放样工作开始之前,应详细查阅工程设计图纸,收集施工区平面与高程控制成果,了解设计要求与现场施工需要,根据精度指标,选择放样方法。b、基础开挖、结构物施工等测量措施在施测前,将测量措施报监理工程师批准。施工测量放样贯穿整个施工过程,施工放样所采用的测量点均以施工控制网点为基础,原则上直接采用首级控制点进行放样。c、所有放样点均应有检验条件,现场取得的放样及检查验收资料,必须进行复核,确认无误后,方能交付使用。d、放样前应根据设计图纸和有关数据及使用的控制点成果,计算放样数据绘制放样草图,报工程师批准后方可施测。e、所有测量资料按规范要求整理,图表...
