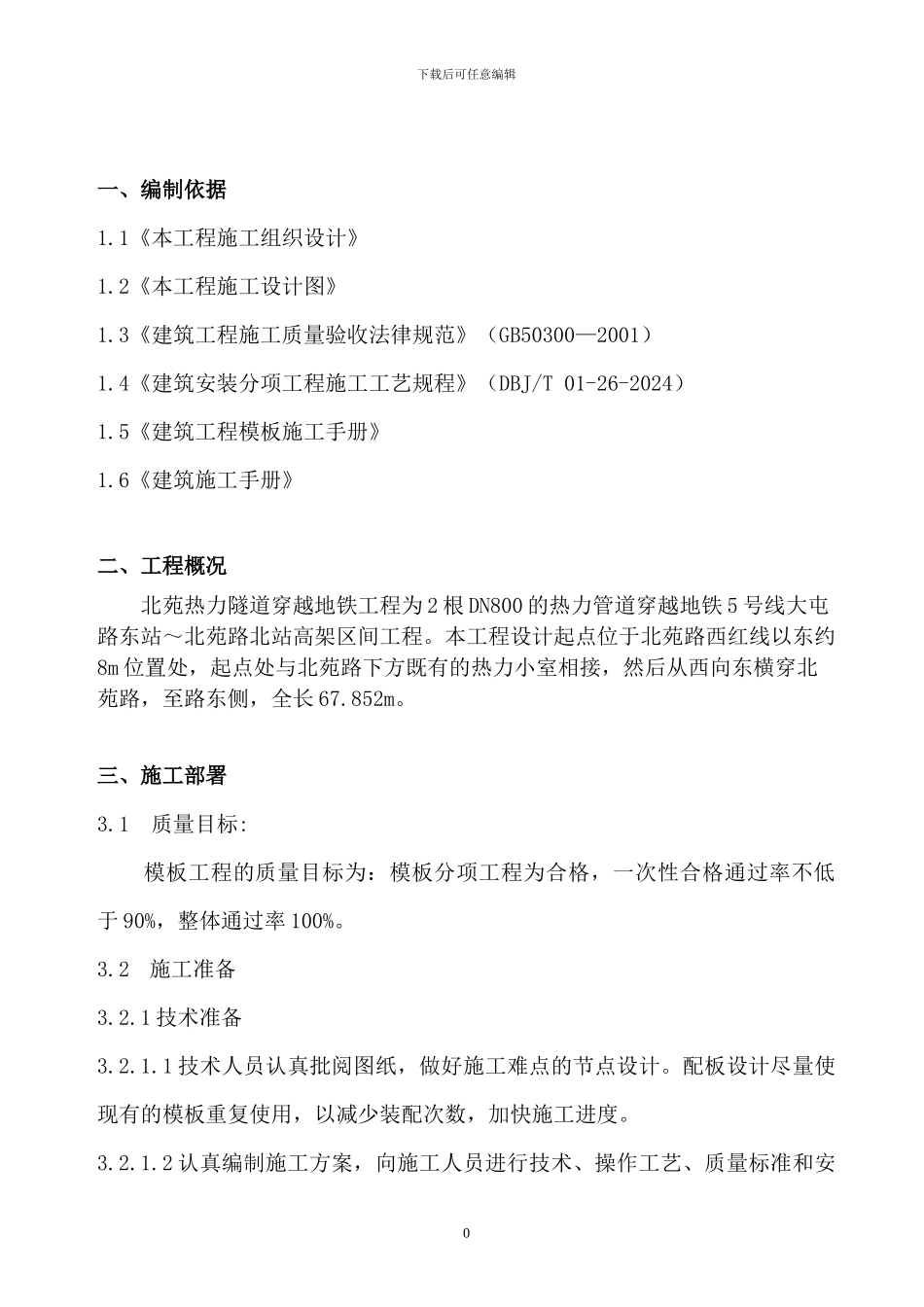

下载后可任意编辑一、编制依据1
1《本工程施工组织设计》1
2《本工程施工设计图》1
3《建筑工程施工质量验收法律规范》(GB50300—2001)1
4《建筑安装分项工程施工工艺规程》(DBJ/T 01-26-2024)1
5《建筑工程模板施工手册》1
6《建筑施工手册》二、工程概况北苑热力隧道穿越地铁工程为 2 根 DN800 的热力管道穿越地铁 5 号线大屯路东站~北苑路北站高架区间工程
本工程设计起点位于北苑路西红线以东约8m 位置处,起点处与北苑路下方既有的热力小室相接,然后从西向东横穿北苑路,至路东侧,全长 67

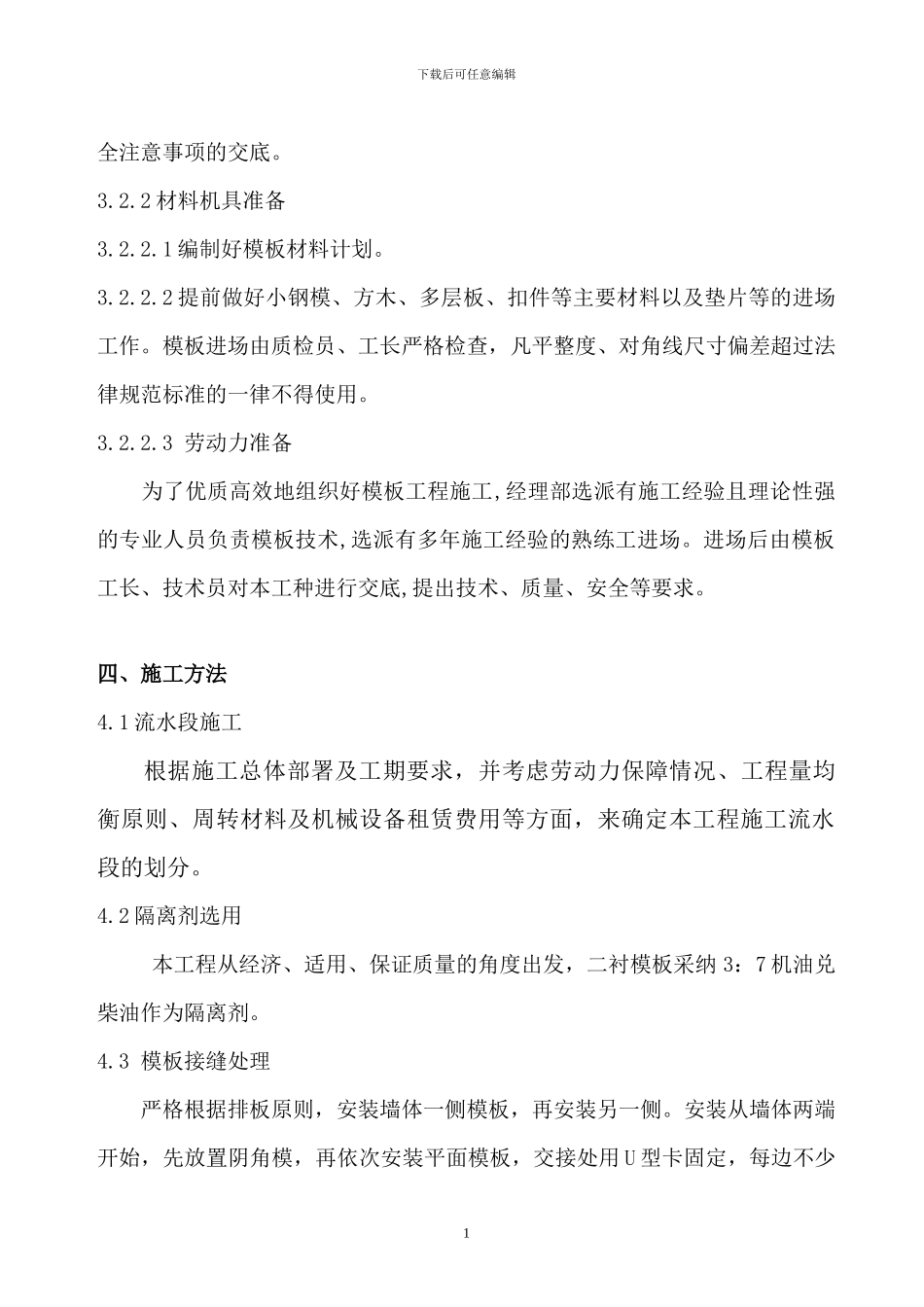

三、施工部署3
1 质量目标:模板工程的质量目标为:模板分项工程为合格,一次性合格通过率不低于 90%,整体通过率 100%
2施工准备3
1 技术准备3
1 技术人员认真批阅图纸,做好施工难点的节点设计
配板设计尽量使现有的模板重复使用,以减少装配次数,加快施工进度
2 认真编制施工方案,向施工人员进行技术、操作工艺、质量标准和安0下载后可任意编辑全注意事项的交底

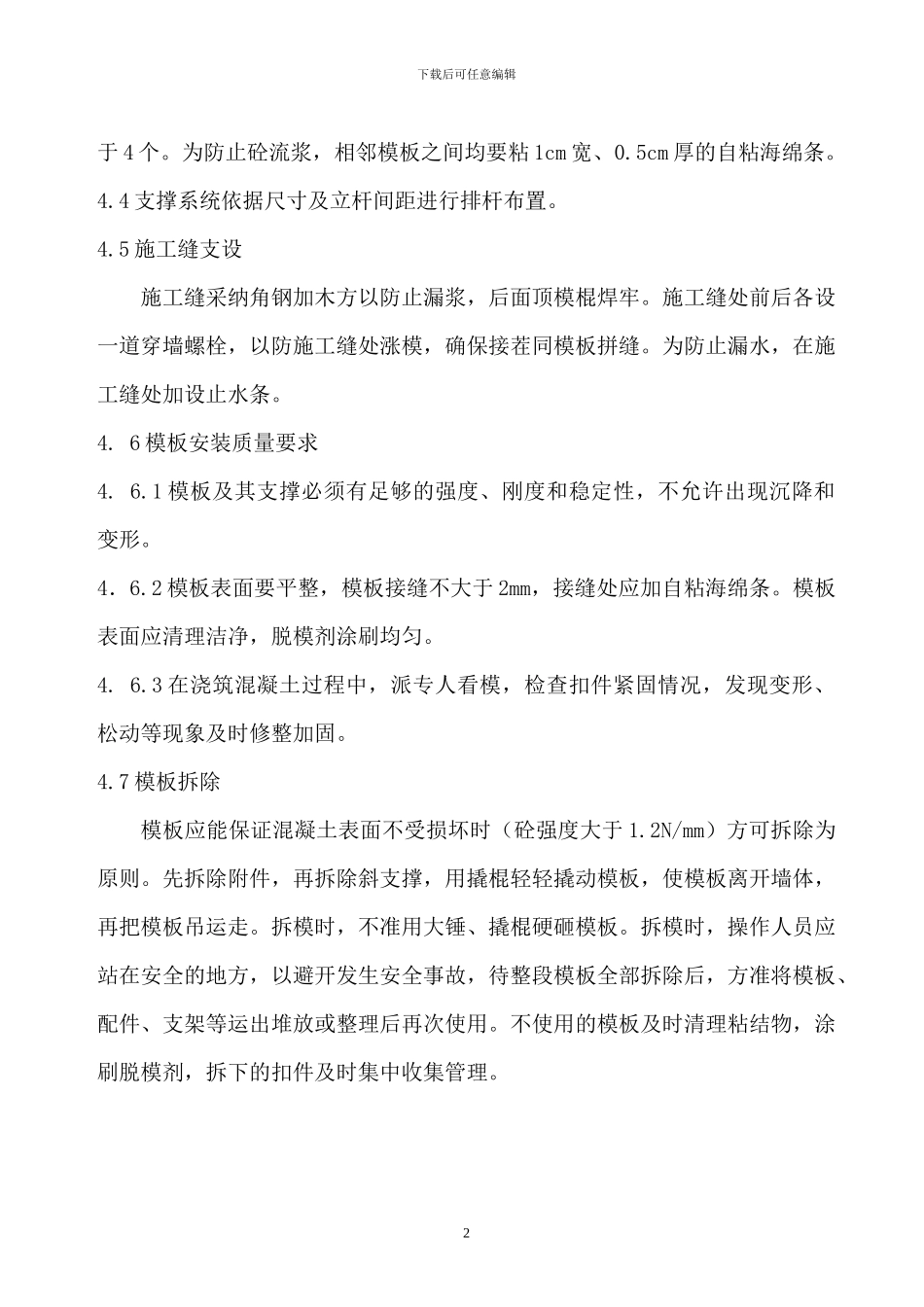

2 材料机具准备3
1 编制好模板材料计划
2 提前做好小钢模、方木、多层板、扣件等主要材料以及垫片等的进场工作
模板进场由质检员、工长严格检查,凡平整度、对角线尺寸偏差超过法律规范标准的一律不得使用
3 劳动力准备为了优质高效地组织好模板工程施工,经理部选派有施工经验且理论性强的专业人员负责模板技术,选派有多年施工经验的熟练工进场
进场后由模板工长、技术员对本工种进行交底,提出技术、质量、安全等要求
四、施工方法4
1 流水段施工根据施工总体部署及工期要求,并考虑劳动力保障情况、工程量均衡原则、周转材料及机械设备租赁费用等方面,来确定本工程施工流水段的划分
2 隔离剂选用本工程从经济、适用、保证质量的角度出
