1/6设备单体试车方案一设备单体试车准备工作调试工作是安装工作一个重要环节,既是对设计、制造和安装各阶段工作质量检验,同时也是对系统保护范围确定和设备运转协调
在安装工作基本完成后,调试人员就应跟着进场,熟悉现场情况,将所需调试设备仪器运进场
调试人员必须充分熟悉工程图纸和有关技术文件及资料
会同安装人员逐一清点每个系统安装工作是否已全部完成,能否进入调试,对未完成安装尾项,要督促安装工作抓紧完成
电气调试重点放在冷水机组、空调器、水泵等电力设备调试上
成立调试领导小组,在项目总工程师领导下,由调试中心主任负责,根据现场实际情况编制调试方案,指导和协调各专业需要配合人员安排
调试人员必须服从统一指挥,各负其责,明确调试目标
二电力系统试验及试运转A
电力电缆绝缘电阻测量使用 1000V 欧姆表(控制电缆用 500V 欧姆表)
测量各项对地及相互间绝缘电阻值不应小于 0
对于一般工作照明线路,应使用 500V 欧姆表测量绝缘电阻
测试某一层、某一回路、某一用房照明线路和灯具都应装完,暂时不装灯泡进行绝缘试验,检测可在照明范围内回路导线端头进行,将电源开关切断后,本回路相线及零线不同回路导线电线之间电阻值不应小于 0
5兆欧,如测出有短路或绝缘过低时,要及时处理

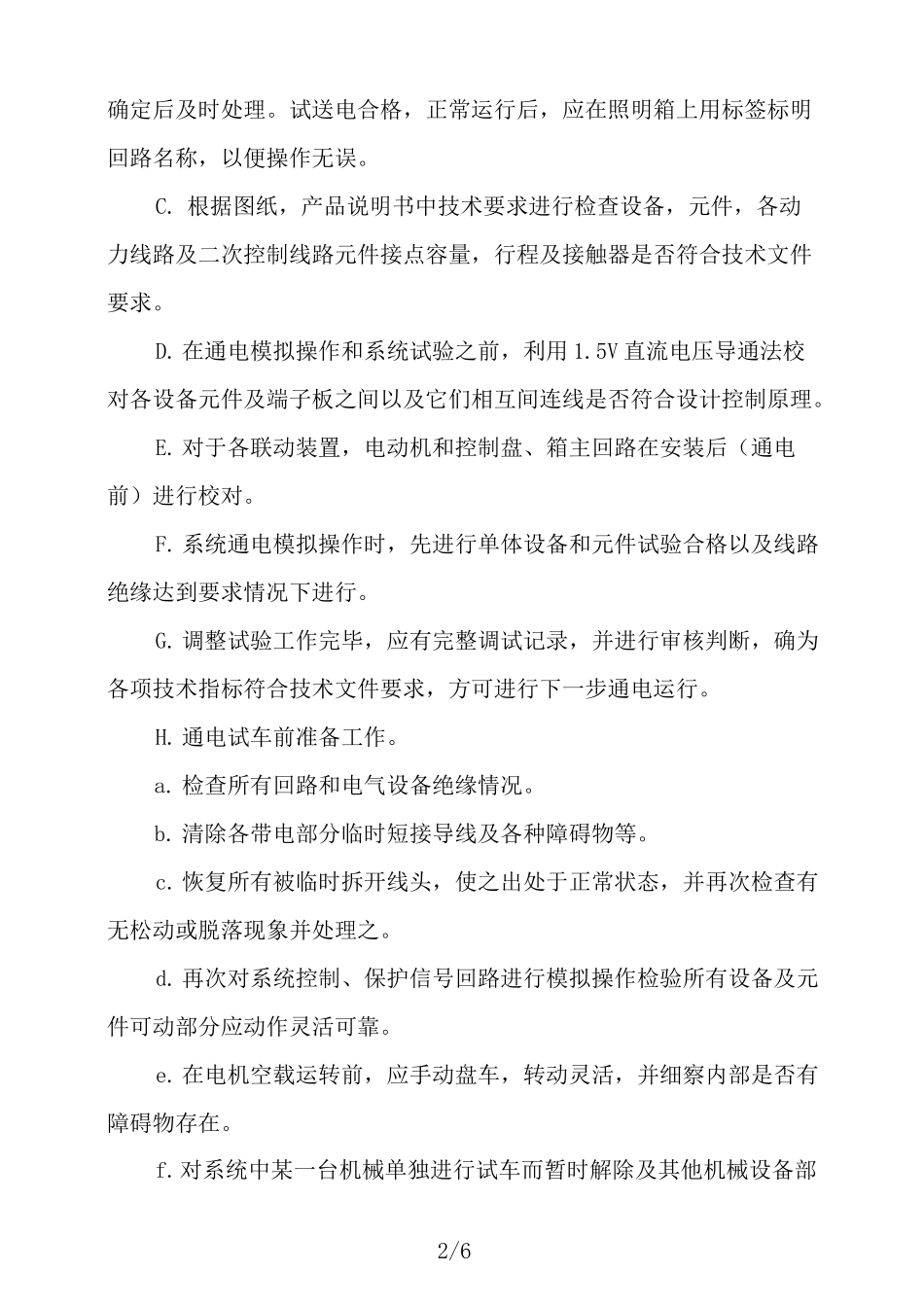

绝缘检查合格后,可装上适当熔断器,并装上灯泡,接通电源,依次合上每一回路开关及灯头开关等,检查每一回路灯是否亮,如不亮时,一般为灯头导电片及灯泡导电点接触不良或回路断线,线头未接好及线头脱落等现象,经判断2/6确定后及时处理
试送电合格,正常运行后,应在照明箱上用标签标明回路名称,以便操作无误
根据图纸,产品说明书中技术要求进行检查设备,元件,各动力线路及二次控制线路元件接点容量,行程及接触器是否符合技术文件要求
在通电模拟操作和系统试验之前,利用 1
5V 直流电压导通法校对各设备元件及
