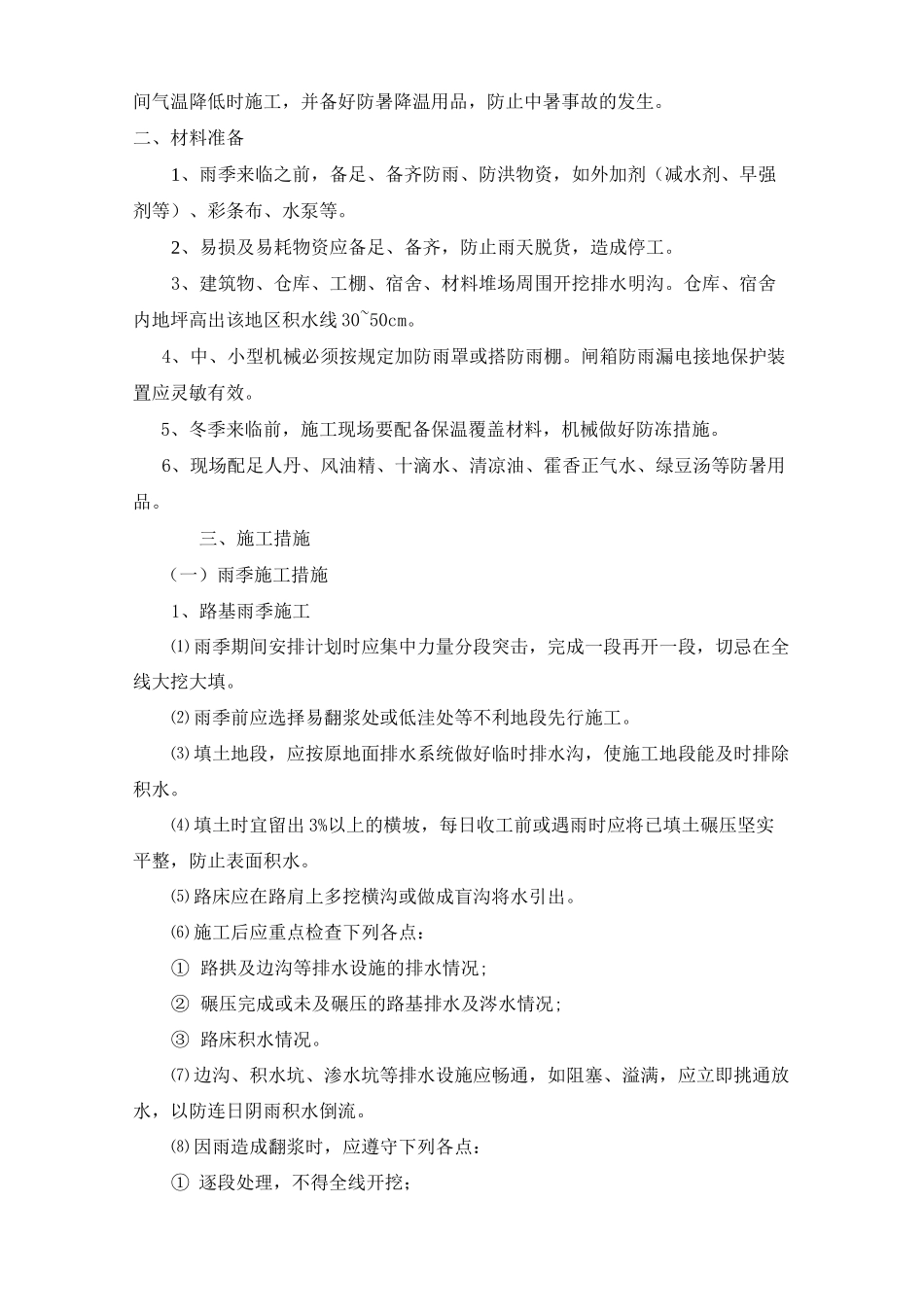

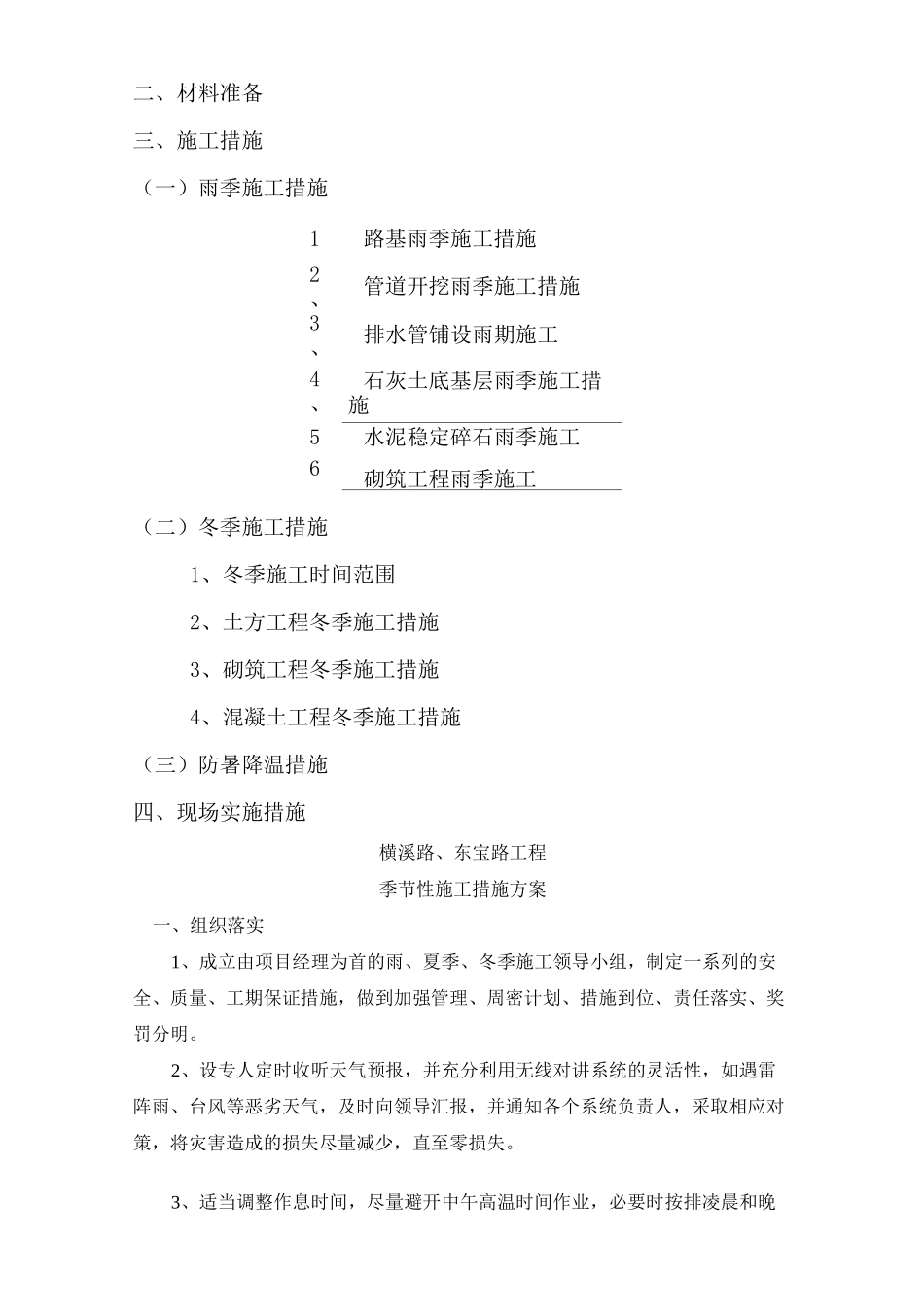

横溪路、东宝路工程季节性施工施工方案编制人审核人批准人上海浦东路桥建设股份有限公司横溪路项目部2015 年 1 月 11 日横溪路、东宝路工程季节性施工措施方案目录、组织落实二、材料准备三、施工措施(一)雨季施工措施1、路基雨季施工措施2、管道开挖雨季施工措施3、排水管铺设雨期施工4、石灰土底基层雨季施工措施5、水泥稳定碎石雨季施工6、砌筑工程雨季施工(二)冬季施工措施1、冬季施工时间范围2、土方工程冬季施工措施3、砌筑工程冬季施工措施4、混凝土工程冬季施工措施(三)防暑降温措施四、现场实施措施横溪路、东宝路工程季节性施工措施方案一、组织落实1、成立由项目经理为首的雨、夏季、冬季施工领导小组,制定一系列的安全、质量、工期保证措施,做到加强管理、周密计划、措施到位、责任落实、奖罚分明。2、设专人定时收听天气预报,并充分利用无线对讲系统的灵活性,如遇雷阵雨、台风等恶劣天气,及时向领导汇报,并通知各个系统负责人,采取相应对策,将灾害造成的损失尽量减少,直至零损失。3、适当调整作息时间,尽量避开中午高温时间作业,必要时按排凌晨和晚间气温降低时施工,并备好防暑降温用品,防止中暑事故的发生。二、材料准备1、雨季来临之前,备足、备齐防雨、防洪物资,如外加剂(减水剂、早强剂等)、彩条布、水泵等。2、易损及易耗物资应备足、备齐,防止雨天脱货,造成停工。3、建筑物、仓库、工棚、宿舍、材料堆场周围开挖排水明沟。仓库、宿舍内地坪高出该地区积水线 30~50cm。4、中、小型机械必须按规定加防雨罩或搭防雨棚。闸箱防雨漏电接地保护装置应灵敏有效。5、冬季来临前,施工现场要配备保温覆盖材料,机械做好防冻措施。6、现场配足人丹、风油精、十滴水、清凉油、霍香正气水、绿豆汤等防暑用品。三、施工措施(一)雨季施工措施1、路基雨季施工⑴ 雨季期间安排计划时应集中力量分段突击,完成一段再开一段,切忌在全线大挖大填。⑵ 雨季前应选择易翻浆处或低洼处等不利地段先行施工。⑶ 填土地段,应按原地面排水系统做好临时排水沟,使施工地段能及时排除积水。⑷ 填土时宜留出 3%以上的横坡,每日收工前或遇雨时应将已填土碾压坚实平整,防止表面积水。⑸ 路床应在路肩上多挖横沟或做成盲沟将水引出。⑹ 施工后应重点检查下列各点:① 路拱及边沟等排水设施的排水情况;② 碾压完成或未及碾压的路基排水及涔水情况;③ 路床积水情况。⑺ 边沟、积水坑、渗水坑等排水设施应畅通,如...
