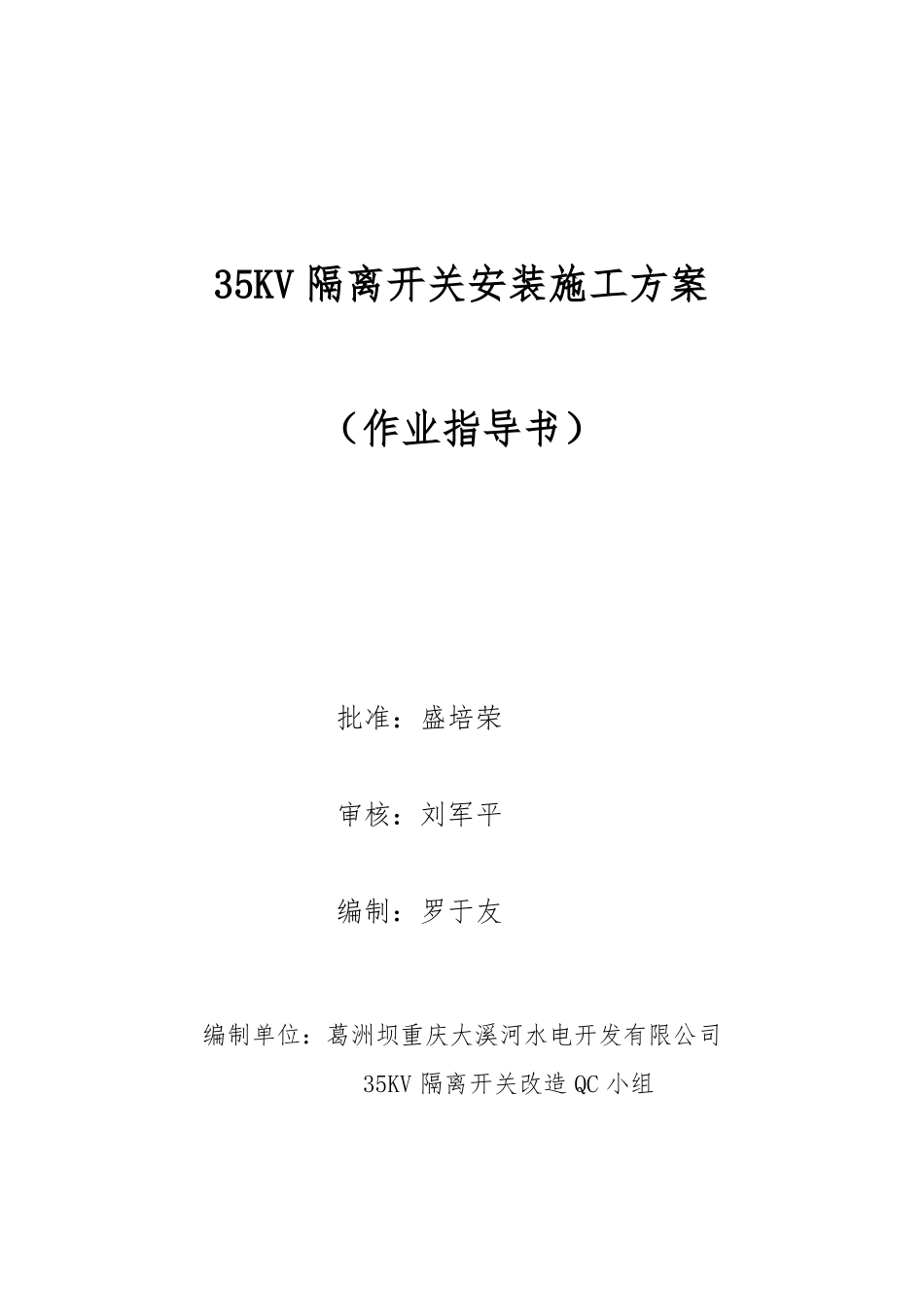

35KV 隔离开关安装施工方案(作业指导书)批准:盛培荣审核:刘军平编制:罗于友编制单位:葛洲坝重庆大溪河水电开发有限公司 35KV 隔离开关改造 QC 小组编制时间: 2010 年 9 月 20 日一、工程概况
二、施工组织措施三、施工内容及程序四、施工技术要求五、主要施工工器具、材料六、安全目标、危险点分析及控制措施七、文明施工及环境保护管理措施

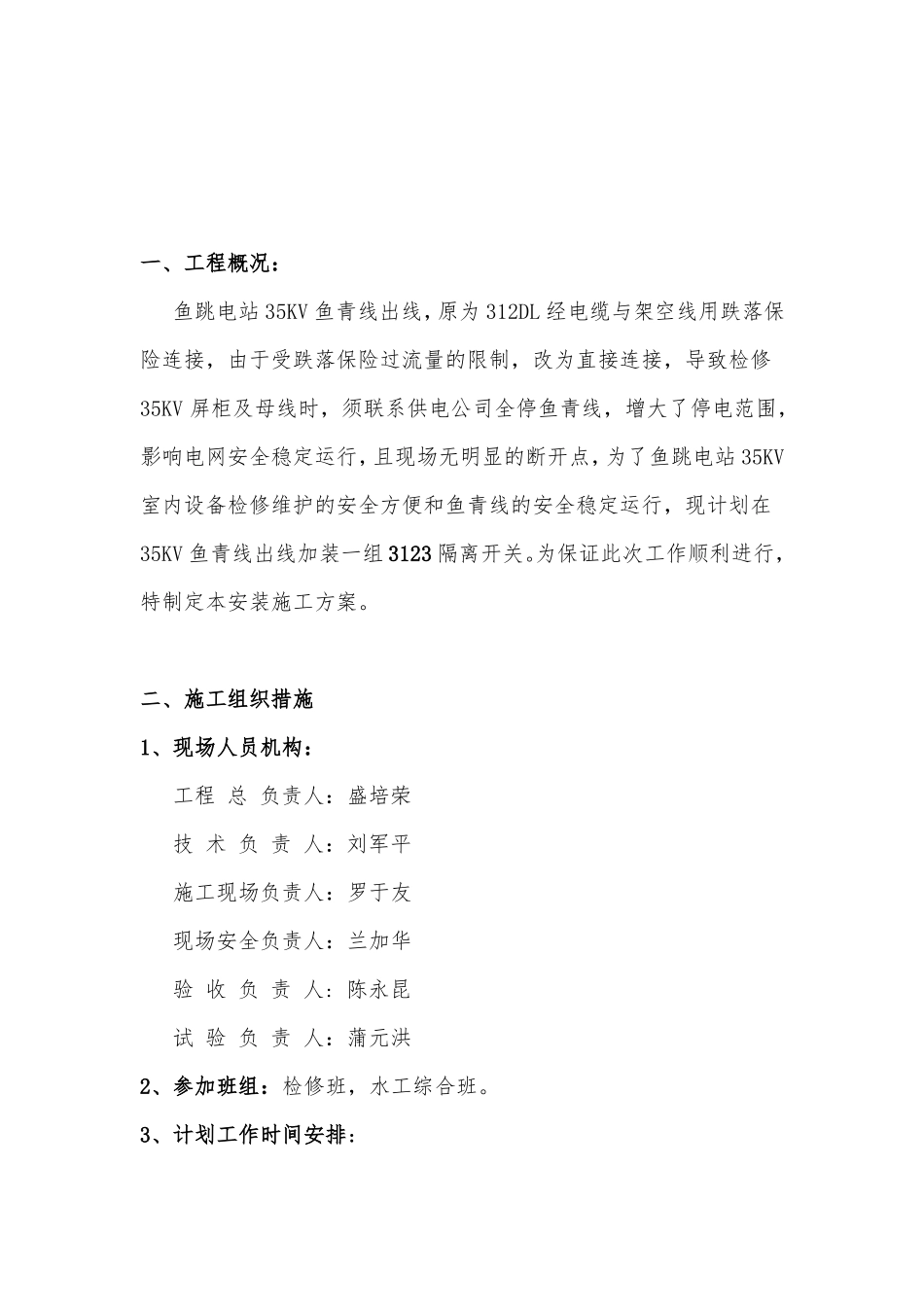

八、资料、图纸一、工程概况:鱼跳电站 35KV 鱼青线出线,原为 312DL 经电缆与架空线用跌落保险连接,由于受跌落保险过流量的限制,改为直接连接,导致检修35KV 屏柜及母线时,须联系供电公司全停鱼青线,增大了停电范围,影响电网安全稳定运行,且现场无明显的断开点,为了鱼跳电站 35KV室内设备检修维护的安全方便和鱼青线的安全稳定运行,现计划在35KV 鱼青线出线加装一组 3123 隔离开关
为保证此次工作顺利进行,特制定本安装施工方案
二、施工组织措施1、现场人员机构:工程 总 负责人:盛培荣技 术 负 责 人:刘军平施工现场负责人:罗于友现场安全负责人:兰加华验 收 负 责 人: 陈永昆试 验 负 责 人:蒲元洪2、参加班组:检修班,水工综合班
3、计划工作时间安排:2010 年 10 月 8 日-2010 年 10 月 15 日如遇特殊情况,工期顺延
4、工作分工:水工综合班负责土建基础部分;检修班负责隔离开关的安装施工、调试、校验
三、施工内容及程序1、隔离开关安装位置定在鱼青线出线门型杆与近区变之间的空地;2、土建施工:在选好的位置挖两个基础坑,基础坑的大小根据支柱的实际尺寸确定,两个基础坑的中心距离为 1
4 米,将支柱浇筑固定牢固(由于支柱为钢架柱,应在基础坑内预埋钢筋并与支柱焊接后浇筑)
3、将两根支柱在离地高度 2
5 米处找平,分别焊接 400×400 钢板(δ10mm)形成平台
4、将预先按照图纸尺寸制
