**钢铁有限公司4#320m²烧结机检修技术协议**钢铁有限公司**集团有限公司**甲方:乙方:技术协议内容1、概况**钢铁有限公司(简称甲方)与**集团有限公司(**)(简称乙方)就4#320m²烧结机检修达成如下技术协议
2、双方承诺:2
1 乙方依据甲方提供的基本工艺参数、基本设计资料、质量标准、技术规范,烧结机主机项目在规定的工期 8 天(不包括台车吊出、装时间),其他项目工期 12 天内完成检修任务

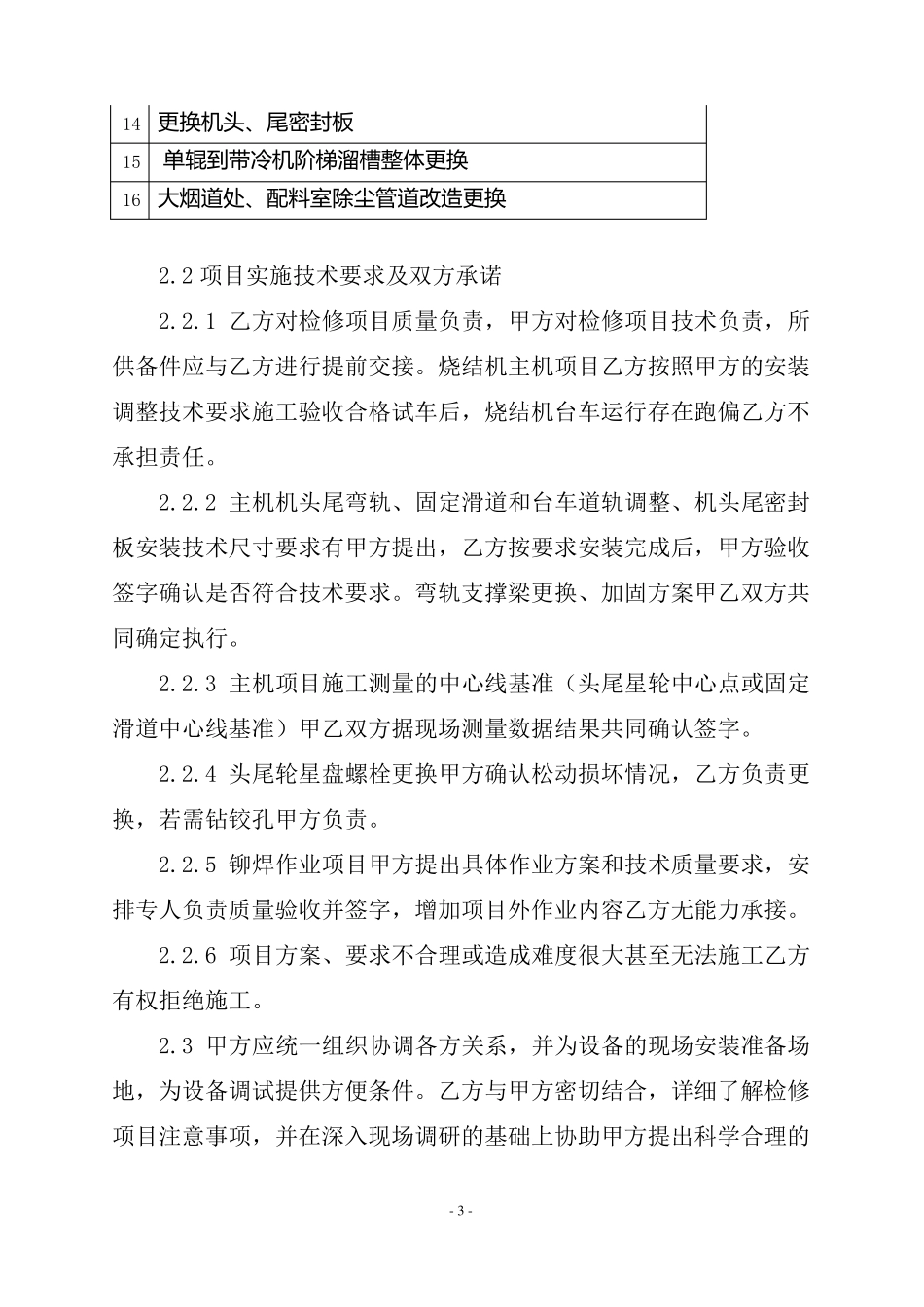

乙方承接项目界面如下:序号项目名称1 烧结机风箱(6 个)更换衬板,其他检查挖补2更换风箱 18-20#隔板(5 个)3烧结风箱至大烟道风箱、直管补偿器整体更换(8 套)4 大烟道降尘管、插板阀更换(8 套)5 带冷机链条轴、套整体更换 修补(10 套)6 更换带冷机部分不转动托轮,机尾处加拖轮(20 件)7 据情更换带冷台车磨损螺栓8环冷机动静密封皮全部更换9 主机布料机检查多辊布料检修更换及布料闸门10配料室双螺旋给料机更换11更换主机机头、机尾弯轨及两侧护板,更换星轮齿盘松动螺栓 6 个更换主机机尾弯轨及两侧护板,移动摆架调整,更换星轮齿盘松动螺栓 6 个- 2 -1213 更换主机固定滑道,上下台车道轨更换,调整14 更换机头、尾密封板15单辊到带冷机阶梯溜槽整体更换16 大烟道处、配料室除尘管道改造更换2
2 项目实施技术要求及双方承诺2
1 乙方对检修项目质量负责,甲方对检修项目技术负责,所供备件应与乙方进行提前交接
烧结机主机项目乙方按照甲方的安装调整技术要求施工验收合格试车后,烧结机台车运行存在跑偏乙方不承担责任
2 主机机头尾弯轨、固定滑道和台车道轨调整、机头尾密封板安装技术尺寸要求有甲方提出,乙方按要求安装完成后,甲方验收签字确认是否符合技术要求
弯轨支撑梁更换、加固方案甲乙双方共同确定执行
3 主机项目施工测量的中心线基
