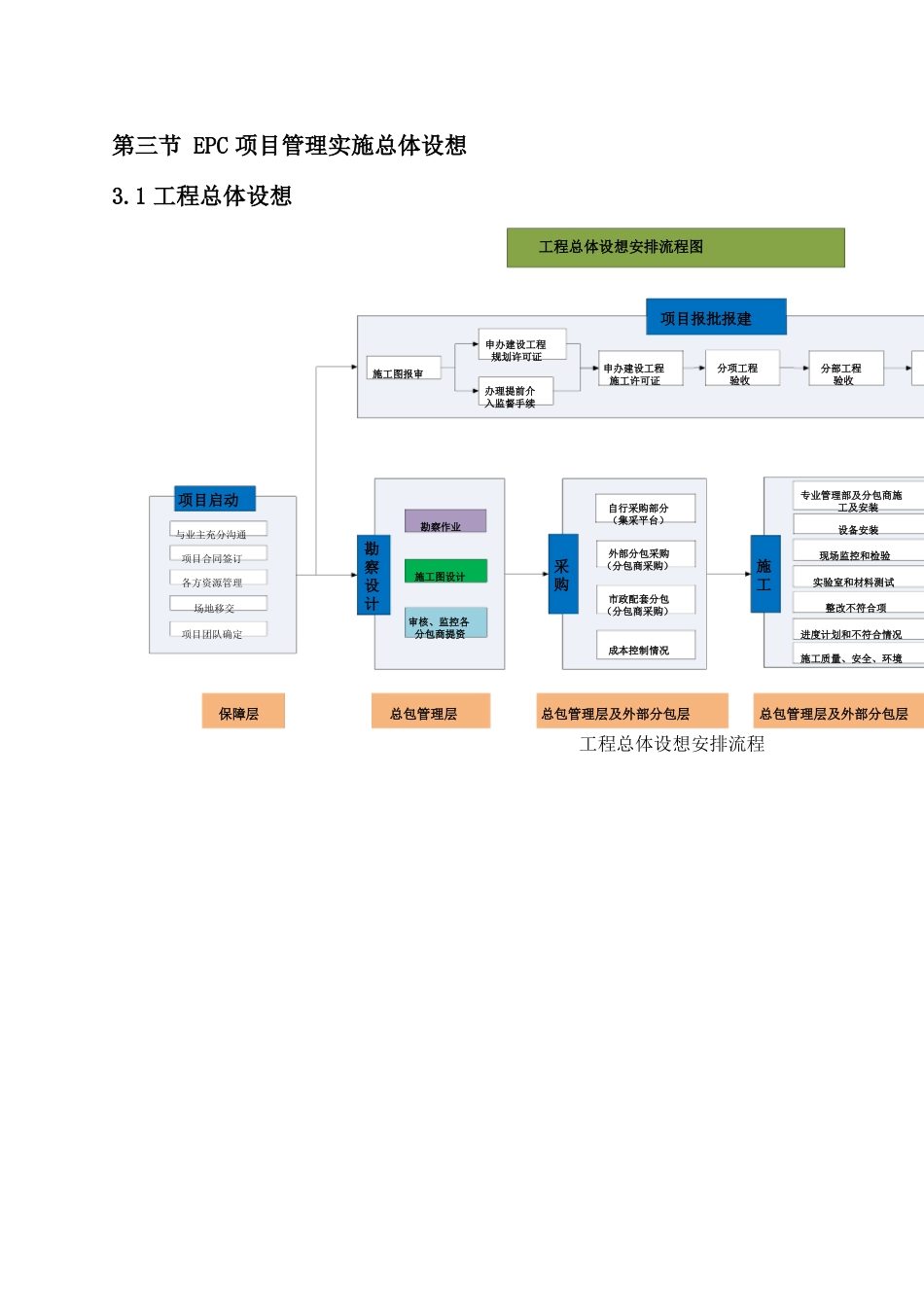

第三节 EPC 项目管理实施总体设想3.1 工程总体设想工程总体设想安排流程图项目报批报建申办建设工程规划许可证施工图报审办理提前介入监督手续申办建设工程施工许可证分项工程验收分部工程验收市政配套报装申办竣工验收备案记录项目启动与业主充分沟通项目合同签订各方资源管理场地移交项目团队确定勘察作业自行采购部分(集采平台)外部分包采购(分包商采购)市政配套分包(分包商采购)专业管理部及分包商施工及安装设备安装现场监控和检验勘察设计施工图设计采购施工实验室和材料测试整改不符合项进度计划和不符合情况审核、监控各分包商提资成本控制情况测试和调试验收竣工和移交工程保修施工质量、安全、环境保障层总包管理层总包管理层及外部分包层总包管理层及外部分包层总包管理层工程总体设想安排流程1/4433.2 工程报批报建3.2.1 报批报建总体设想根据业主提交的相关批复文件,本工程现处于方案报批初期阶段,我司后续报建流程将从施工图设计审查开始,直至竣工验收移交结束。此阶段的工程报批报建总体原则是:确保现场开工和竣工验收节点,严控设计文件和提交材料质量,合理前置部分报建手续,合规办理提前介入施工。根据招标文件要求,项目开工日期为 2020 年 6 月 20 日,在此日期之前需完成相关报建手续。根据我司多年与相关报批报建主管机构和部门沟通了解,为满足业主招标文件确定的现场开工时间达成提供充足保障,最终开始时间以与建设单位协商确定的时间为准。3.2.2 各报建节点关注重点(1)提前介入监督手续办理本工程因报建时间紧张,在项目开工日期前无法保证施工许可证完成办理,需做好办理“提前介入监督”手续准备。根据我司多年与地方建设局沟通了解,提前介入施工监督手续可在施工图审查完成后、与建设工程规划许可证同步办理。(2)建设工程规划许可证建设工程规划许可证是开展提前施工、办理施工许可的必要条件,也是后期规划验收的直接依据。按照我司多年办理经验,此流程耗时较长,通常需半个月以上,在办理此流程时需务必重点关注。(3)工程报建管理并联协办工程报建管理并联协办是办理施工许可证的直接前置要求,主要涉及安全、质量、合同备案等手续办理。本阶段重点关注相关备案合同、资金证明、项目各方资质文件等需各方配合资料的准备和获取。(4)工程施工许可证工程施工许可证是现场施工合法合规的前提。本阶段相关准备资料主要由施工方提交,我司相关办理经验丰富。(5)水、电、气等市政配套...
