巴通万高速公路工程自营段(合同编号: )施工便道规划方案中国葛洲坝集团三峡建设工程有限公司巴通万施工项目部二 0 一七 年 一 月巴通万高速公路工程 I 标段施工便道规划方案批准:审核:编制:中国葛洲坝集团三峡建设工程有限公司巴通万高速公路工程 I 标段施工便道规划方案巴通万高速公路工程 I 标施工便道及弃渣场规划方案一

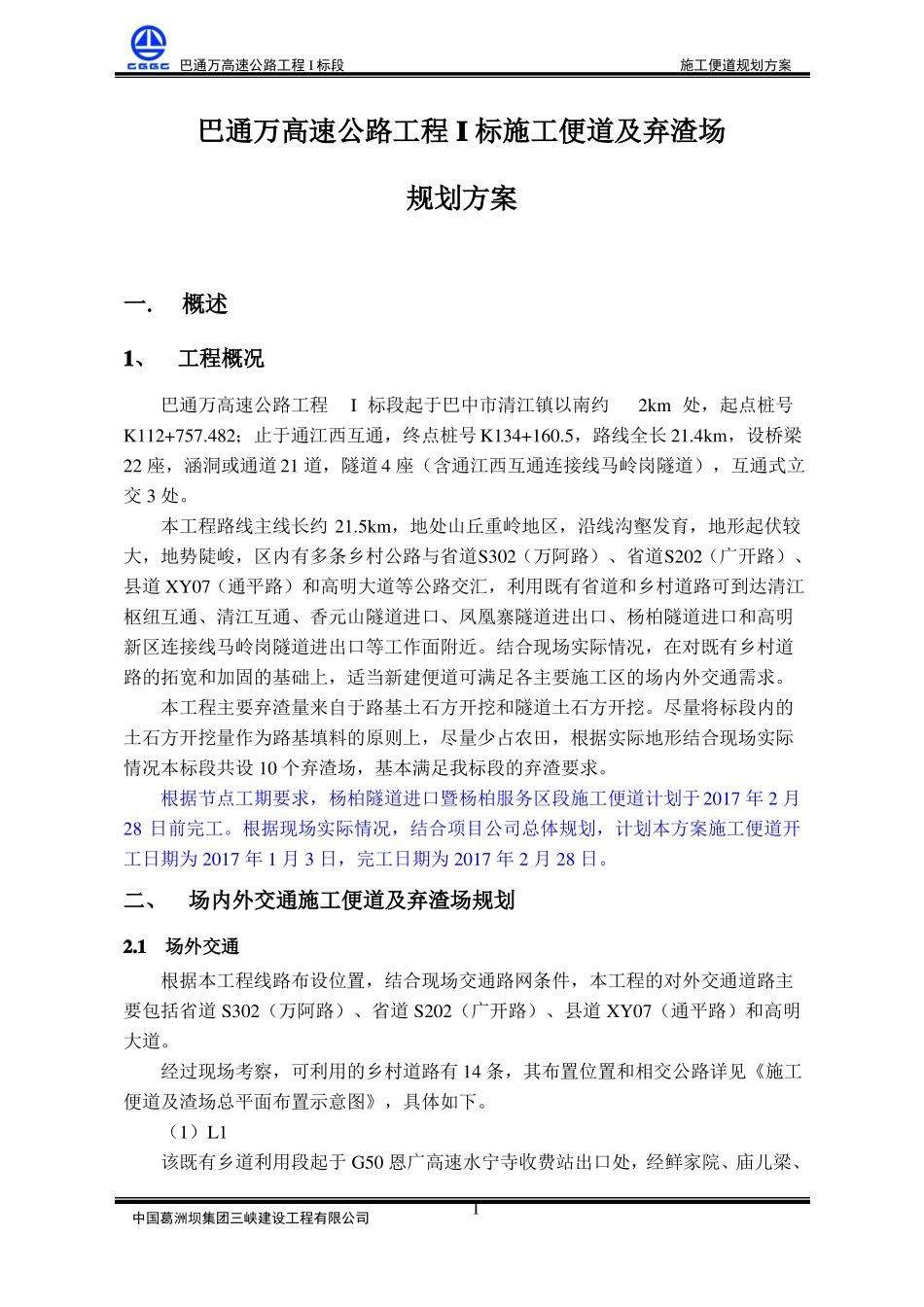

概述1、工程概况巴通万高速公路工程I 标段起于巴中市清江镇以南约2km 处,起点桩号K112+757
482;止于通江西互通,终点桩号 K134+160
5,路线全长 21
4km,设桥梁22 座,涵洞或通道 21 道,隧道 4 座(含通江西互通连接线马岭岗隧道),互通式立交 3 处
本工程路线主线长约 21
5km,地处山丘重岭地区,沿线沟壑发育,地形起伏较大,地势陡峻,区内有多条乡村公路与省道S302(万阿路)、省道S202(广开路)、县道 XY07(通平路)和高明大道等公路交汇,利用既有省道和乡村道路可到达清江枢纽互通、清江互通、香元山隧道进口、凤凰寨隧道进出口、杨柏隧道进口和高明新区连接线马岭岗隧道进出口等工作面附近
结合现场实际情况,在对既有乡村道路的拓宽和加固的基础上,适当新建便道可满足各主要施工区的场内外交通需求
本工程主要弃渣量来自于路基土石方开挖和隧道土石方开挖
尽量将标段内的土石方开挖量作为路基填料的原则上,尽量少占农田,根据实际地形结合现场实际情况本标段共设 10 个弃渣场,基本满足我标段的弃渣要求
根据节点工期要求,杨柏隧道进口暨杨柏服务区段施工便道计划于2017 年 2 月28 日前完工
根据现场实际情况,结合项目公司总体规划,计划本方案施工便道开工日期为 2017 年 1 月 3 日,完工日期为 2017 年 2 月 28 日
二、场内外交通施工便道及弃渣场规划2
1场外交通根据本工程线路布设位置,结合现场交通路网条件,本工程的
