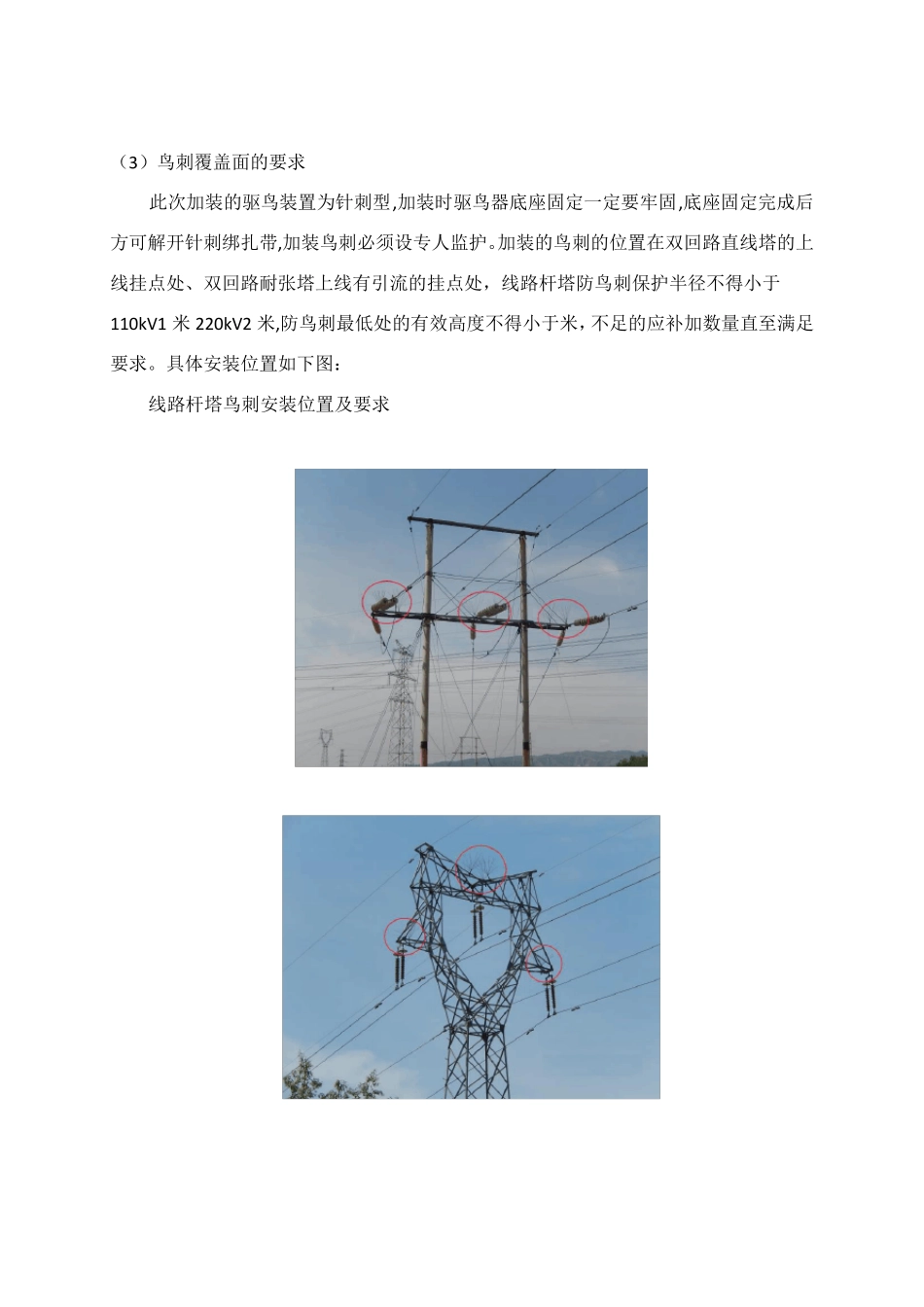

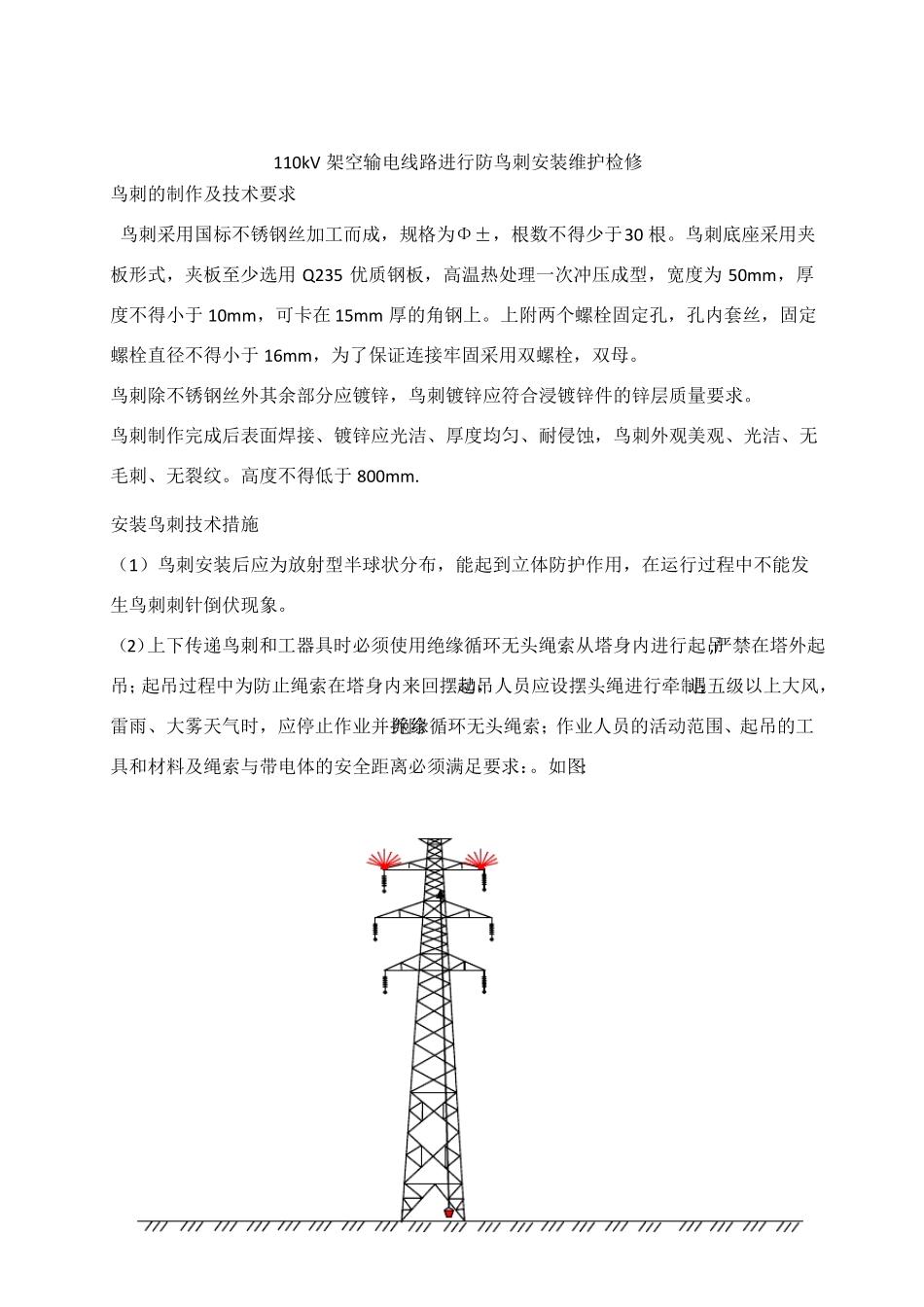

110kV 架空输电线路进行防鸟刺安装维护检修鸟刺的制作及技术要求鸟刺采用国标不锈钢丝加工而成,规格为Φ±,根数不得少于30 根。鸟刺底座采用夹板形式,夹板至少选用 Q235 优质钢板,高温热处理一次冲压成型,宽度为 50mm,厚度不得小于 10mm,可卡在 15mm 厚的角钢上。上附两个螺栓固定孔,孔内套丝,固定螺栓直径不得小于 16mm,为了保证连接牢固采用双螺栓,双母。鸟刺除不锈钢丝外其余部分应镀锌,鸟刺镀锌应符合浸镀锌件的锌层质量要求。鸟刺制作完成后表面焊接、镀锌应光洁、厚度均匀、耐侵蚀,鸟刺外观美观、光洁、无毛刺、无裂纹。高度不得低于 800mm.安装鸟刺技术措施(1)鸟刺安装后应为放射型半球状分布,能起到立体防护作用,在运行过程中不能发生鸟刺刺针倒伏现象。(2)上下传递鸟刺和工器具时必须使用绝缘循环无头绳索从塔身内进行起吊,严禁在塔外起吊;起吊过程中为防止绳索在塔身内来回摆动,起吊人员应设摆头绳进行牵制;遇五级以上大风,雷雨、大雾天气时,应停止作业并拆除绝缘循环无头绳索;作业人员的活动范围、起吊的工具和材料及绳索与带电体的安全距离必须满足要求:。如图:(3)鸟刺覆盖面的要求此次加装的驱鸟装置为针刺型,加装时驱鸟器底座固定一定要牢固,底座固定完成后方可解开针刺绑扎带,加装鸟刺必须设专人监护。加装的鸟刺的位置在双回路直线塔的上线挂点处、双回路耐张塔上线有引流的挂点处,线路杆塔防鸟刺保护半径不得小于110kV1 米 220kV2 米,防鸟刺最低处的有效高度不得小于米,不足的应补加数量直至满足要求。具体安装位置如下图:线路杆塔鸟刺安装位置及要求(4)安装数量要求110kV 线路防鸟刺安装标准1)上字型直线杆:左边相和中相绝缘子上方横担处安装 1 只普通防鸟刺;右边相考虑与中相导线的安全距离,横担处可安装 2 只短式防鸟刺。2)上字型直线塔:左边相和中相绝缘子上方横担处安装 2 只普通防鸟刺;右边相考虑与中相导线的安全距离,横担处可安装 4 只短式防鸟刺。3)直线门型杆:每相绝缘子上方横担处安装 2 只普通防鸟刺。4)耐张门型杆:每相引流线上方横担处安装 2~3 只普通防鸟刺。5)猫头塔:边相导线横担安装每处安装 2 只普通防鸟刺,中相在地线横担处安装 4 只普通防鸟刺。6)耐张铁塔:每相引流线上方横担处安装 2~3 只普通防鸟刺,中相跳线横担处安装 2只普通防鸟刺。7)双回路直线塔(耐张塔)中、下相参照上字型直线塔中相安装规定,安装 4 只短式...
