接受人:交底人:工程名称哈尔滨市哈尔滨机场配餐车库编号交底项目深基坑支护技术交底交底日期2018-6-5交底内容1
施工:准备首先认真看工程设计图纸,了解工程概况,基坑支护方式等
将预应力的造孔设备、注浆设备、张拉设备调至工作面附近,待工作面及操作平台搭设完成后,马上将材料运输至工作面上,所有施工材料均应由出厂证明、合格证,钢绞线应检测合格,做好施工场地的排水工作,材料、机械的防雨、防水工作,水、电等在前期施工中已接到位,稍做处理即可满足施工要求
回填土、压密至一定高度
填土高度按锚索张拉控制程序施工
锚索正式施工前应做基本试验,确认其能否满足设计要求

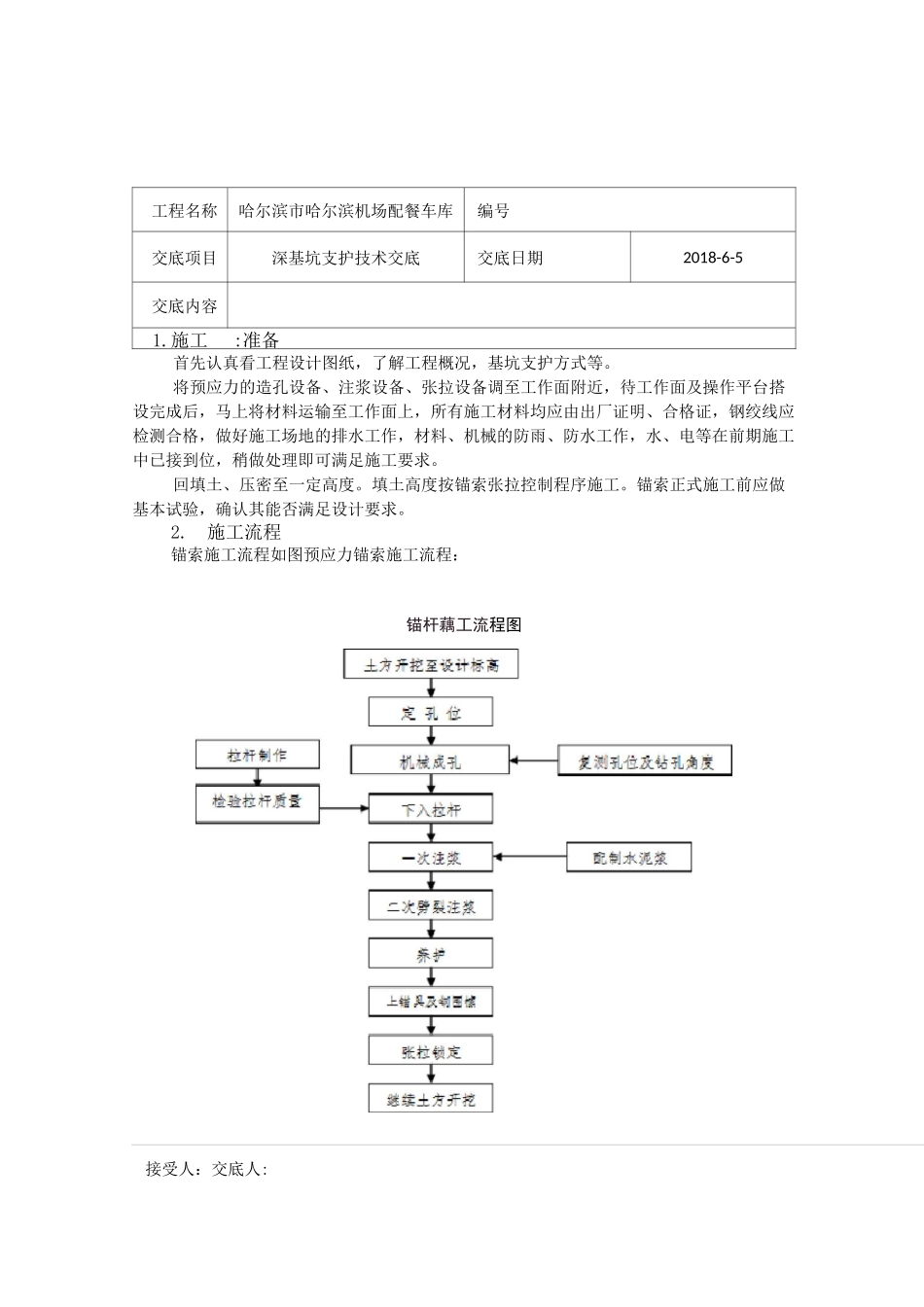

施工流程锚索施工流程如图预应力锚索施工流程:锚杆藕工流程图交底项目深基坑支护技术交底交底日期2018-6-技术、质量交底记录C2-03接受人:交底人:工程名称哈尔滨市哈尔滨机场配餐车库编号对于预应力锚索的锚固段需要进行除锈,水泥浆固结体中锚材的保护层不小于25mm
将钢绞线平直放好后,每间隔 1
4m 设置一个扩张环形成锚束,将钢绞线依次放入定位扩张环的孔径内,并使钢铰线间有一定间隙,保证压浆时能充填密实,再用扎丝将其两个扩张环中间位置扎紧,最后在锚索端头套上导向帽,制作完毕后按孔号编号挂标签存放
5•锚索安装1、清孔:用高压水泵将清水注入孔底,进行请孔,直至没有泥浆流出为止,并经监理检查签认后立即安设锚索
2、锚索体安装时,将一次注管的一端用扎丝捆扎在锚索的底端,捆扎时不可过紧,防止一次注浆拔出时被拔断,但不可过松,防止下锚过程中因钢绞线弯曲挤压而引起脱落
3、下锚时,先将锚索体的底端放入孔内,用人工依次向孔内缓慢均匀推进,不得用力过猛,防止钢绞线弯曲时将一次注浆挤掉,要求锚索在孔内平直不扭,锚索在扩张环支撑下居中,下锚过程中如遇塌孔,应拔出扫孔后再下锚,为预防下锚过程中注浆管被土堵塞,也可连接注浆泵,开小水,边送水边
