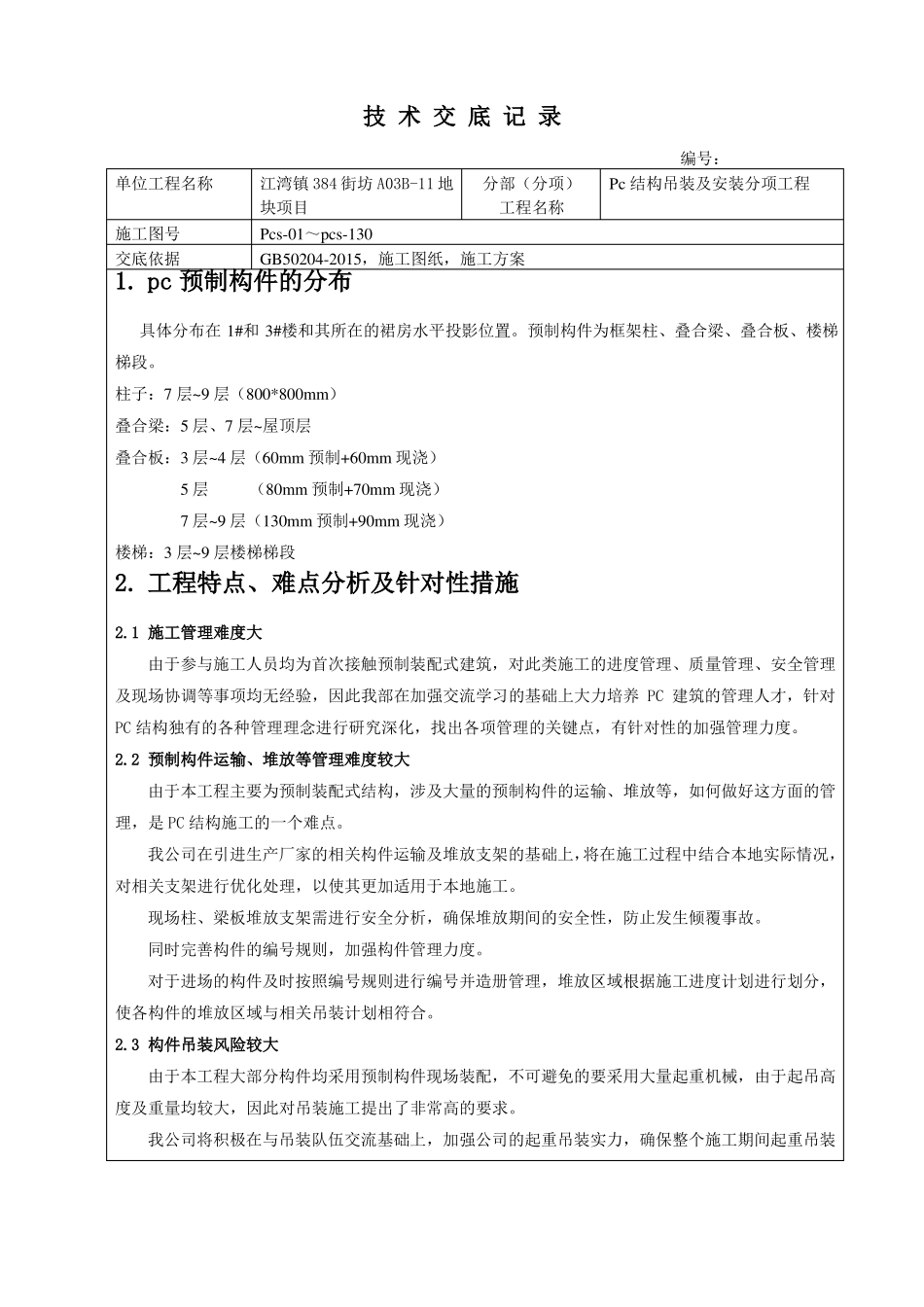

技 术 交 底 记 录编号:单位工程名称施工图号交底依据江湾镇 384 街坊 A03B-11 地块项目Pcs-01~pcs-130GB50204-2015,施工图纸,施工方案分部(分项)工程名称Pc 结构吊装及安装分项工程1
pc 预制构件的分布具体分布在 1#和 3#楼和其所在的裙房水平投影位置
预制构件为框架柱、叠合梁、叠合板、楼梯梯段
柱子:7 层~9 层(800*800mm)叠合梁:5 层、7 层~屋顶层叠合板:3 层~4 层(60mm 预制+60mm 现浇)5 层(80mm 预制+70mm 现浇)7 层~9 层(130mm 预制+90mm 现浇)楼梯:3 层~9 层楼梯梯段2
工程特点、难点分析及针对性措施2
1 施工管理难度大由于参与施工人员均为首次接触预制装配式建筑,对此类施工的进度管理、质量管理、安全管理及现场协调等事项均无经验,因此我部在加强交流学习的基础上大力培养 PC 建筑的管理人才,针对PC 结构独有的各种管理理念进行研究深化,找出各项管理的关键点,有针对性的加强管理力度
2 预制构件运输、堆放等管理难度较大由于本工程主要为预制装配式结构,涉及大量的预制构件的运输、堆放等,如何做好这方面的管理,是 PC 结构施工的一个难点
我公司在引进生产厂家的相关构件运输及堆放支架的基础上,将在施工过程中结合本地实际情况,对相关支架进行优化处理,以使其更加适用于本地施工
现场柱、梁板堆放支架需进行安全分析,确保堆放期间的安全性,防止发生倾覆事故
同时完善构件的编号规则,加强构件管理力度
对于进场的构件及时按照编号规则进行编号并造册管理,堆放区域根据施工进度计划进行划分,使各构件的堆放区域与相关吊装计划相符合
3 构件吊装风险较大由于本工程大部分构件均采用预制构件现场装配,不可避免的要采用大量起重机械,由于起吊高度及重量均较大,因此对吊装施工提出了非常高
