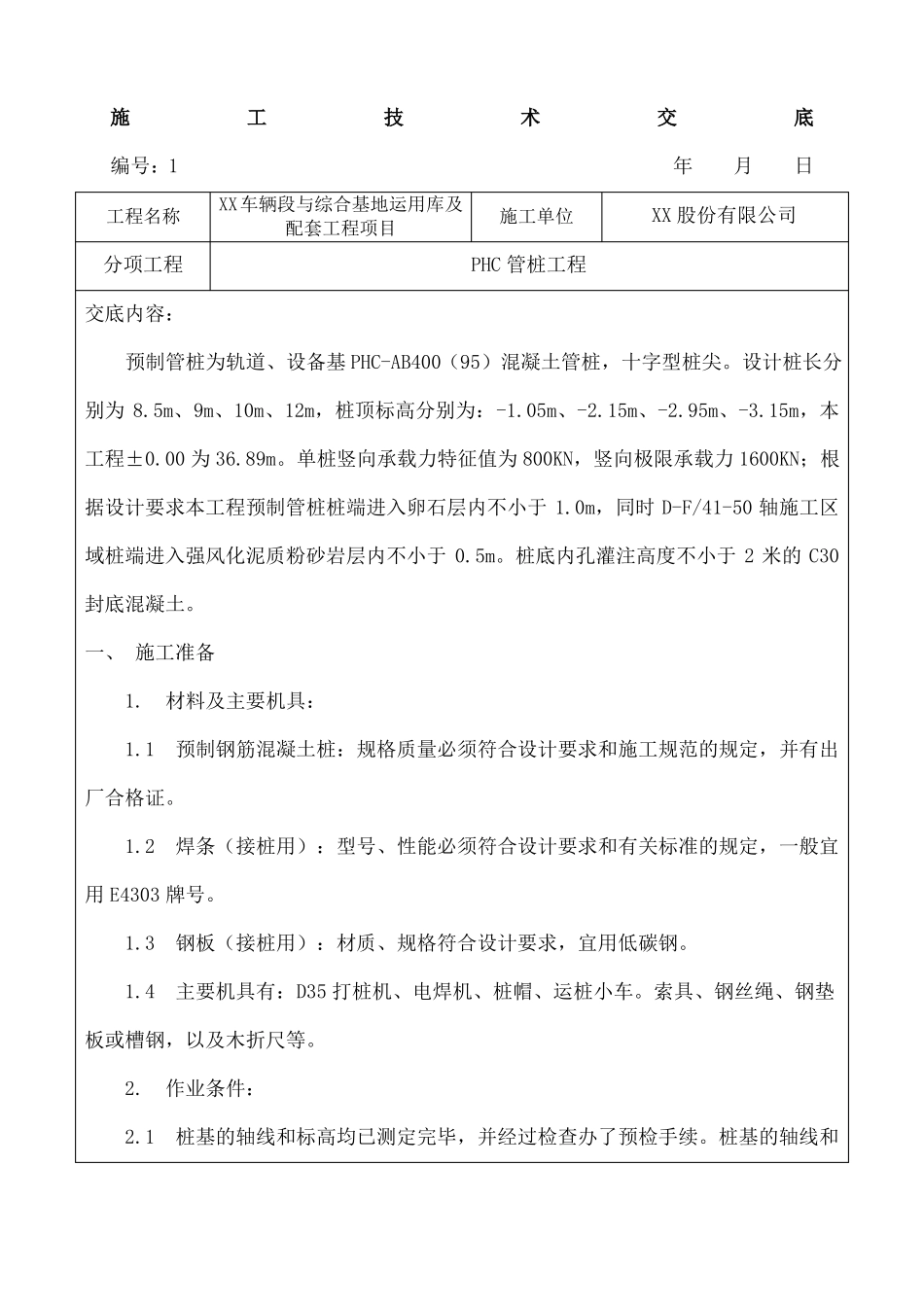

施工技术交底编号:1年月日工程名称XX车辆段与综合基地运用库及配套工程项目施工单位XX 股份有限公司分项工程交底内容:PHC 管桩工程预制管桩为轨道、设备基 PHC-AB400(95)混凝土管桩,十字型桩尖
设计桩长分别为 8
5m、9m、10m、12m,桩顶标高分别为:-1
05m、-2
15m、-2
95m、-3
15m,本工程±0
00 为 36
单桩竖向承载力特征值为 800KN,竖向极限承载力 1600KN;根据设计要求本工程预制管桩桩端进入卵石层内不小于 1
0m,同时 D-F/41-50 轴施工区域桩端进入强风化泥质粉砂岩层内不小于 0
桩底内孔灌注高度不小于 2 米的 C30封底混凝土
一、 施工准备 1
材料及主要机具: 1
1预制钢筋混凝土桩:规格质量必须符合设计要求和施工规范的规定,并有出厂合格证
2焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,一般宜用 E4303 牌号
3钢板(接桩用):材质、规格符合设计要求,宜用低碳钢
4主要机具有:D35 打桩机、电焊机、桩帽、运桩小车

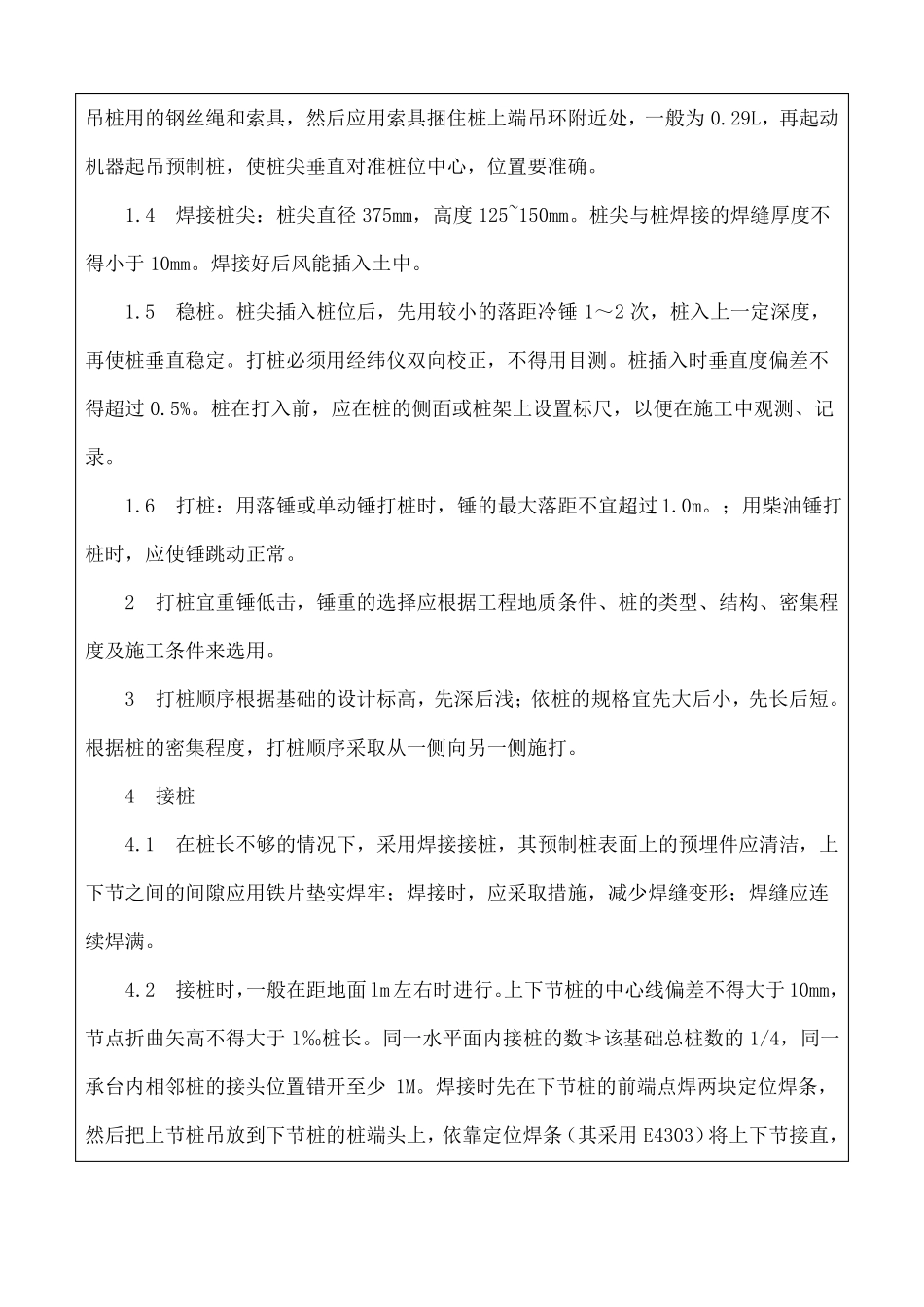

索具、钢丝绳、钢垫板或槽钢,以及木折尺等
作业条件: 2

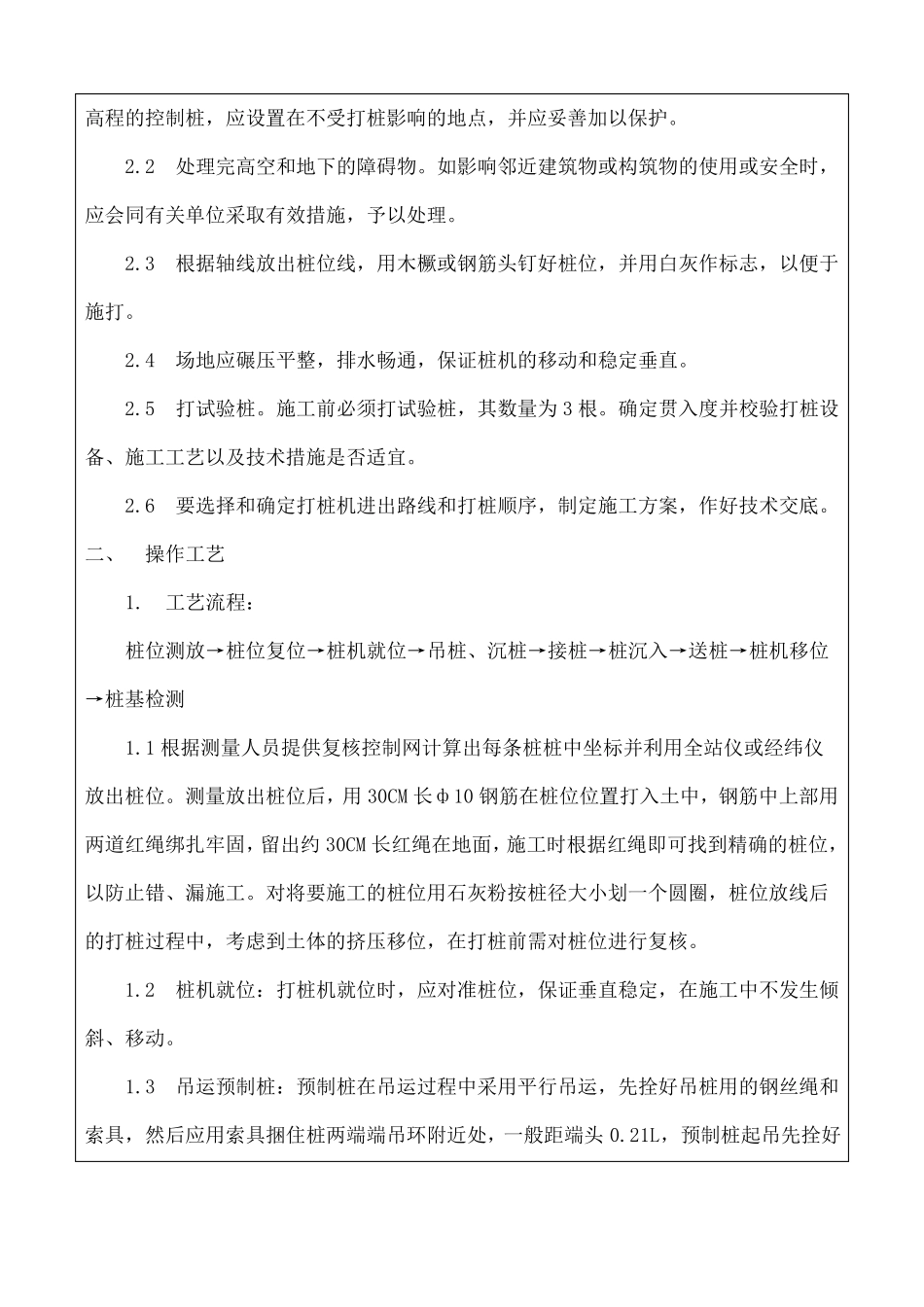

1桩基的轴线和标高均已测定完毕,并经过检查办了预检手续
桩基的轴线和高程的控制桩,应设置在不受打桩影响的地点,并应妥善加以保护
2处理完高空和地下的障碍物
如影响邻近建筑物或构筑物的使用或安全时,应会同有关单位采取有效措施,予以处理
3根据轴线放出桩位线,用木橛或钢筋头钉好桩位,并用白灰作标志,以便于施打
4场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直
施工前必须打试验桩,其数量为 3 根
确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜
6要选择和确定打桩机进出路线和打桩顺序,制定施工方案,作好技术交底
