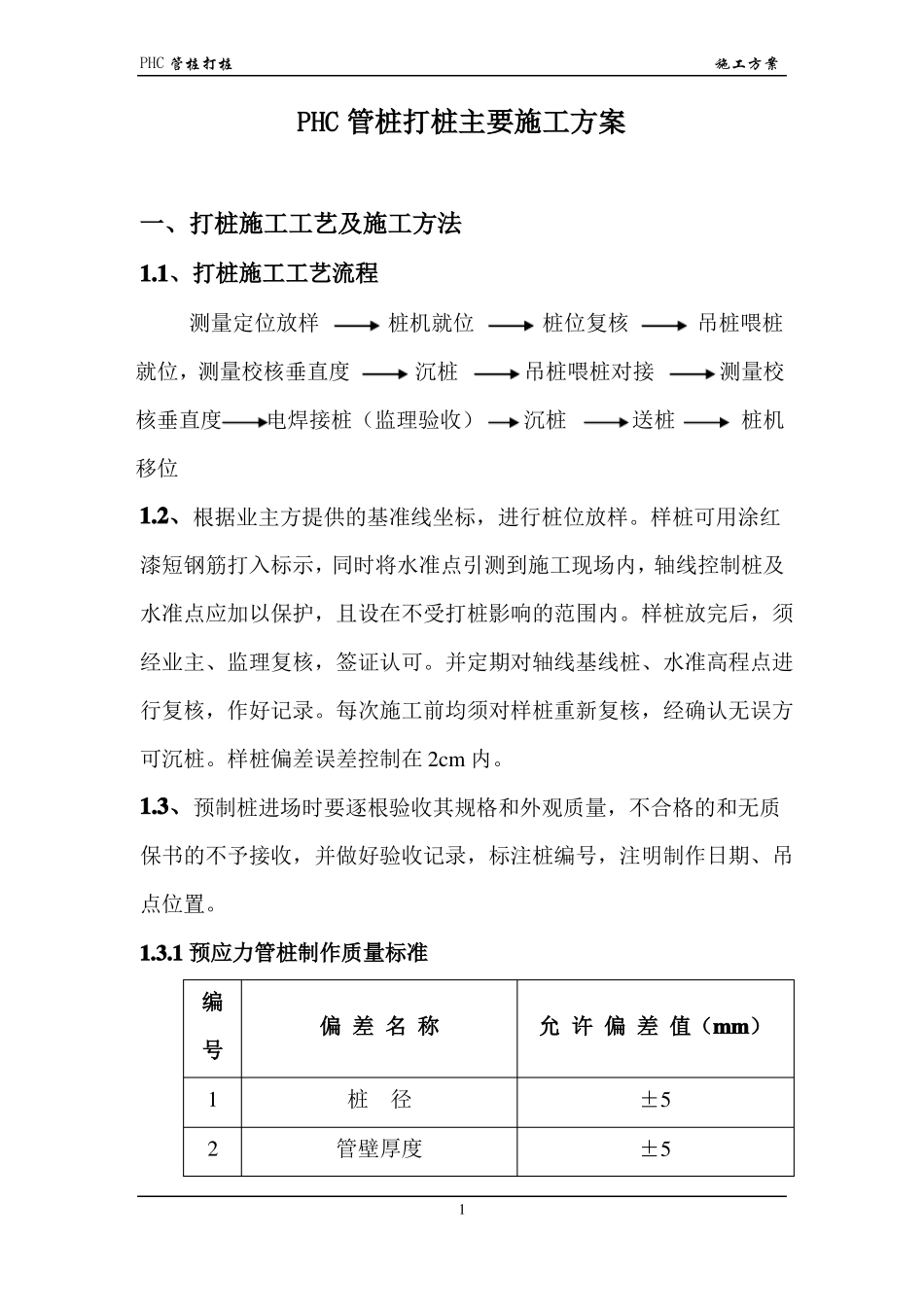

PHC 管桩打桩施工方案PHC 管桩打桩主要施工方案一、打桩施工工艺及施工方法1
1、打桩施工工艺流程测量定位放样桩机就位桩位复核吊桩喂桩就位,测量校核垂直度沉桩吊桩喂桩对接测量校核垂直度电焊接桩(监理验收)沉桩送桩桩机移位1
2、根据业主方提供的基准线坐标,进行桩位放样
样桩可用涂红漆短钢筋打入标示,同时将水准点引测到施工现场内,轴线控制桩及水准点应加以保护,且设在不受打桩影响的范围内
样桩放完后,须经业主、监理复核,签证认可
并定期对轴线基线桩、水准高程点进行复核,作好记录
每次施工前均须对样桩重新复核,经确认无误方可沉桩
样桩偏差误差控制在 2cm 内
3、预制桩进场时要逐根验收其规格和外观质量,不合格的和无质保书的不予接收,并做好验收记录,标注桩编号,注明制作日期、吊点位置

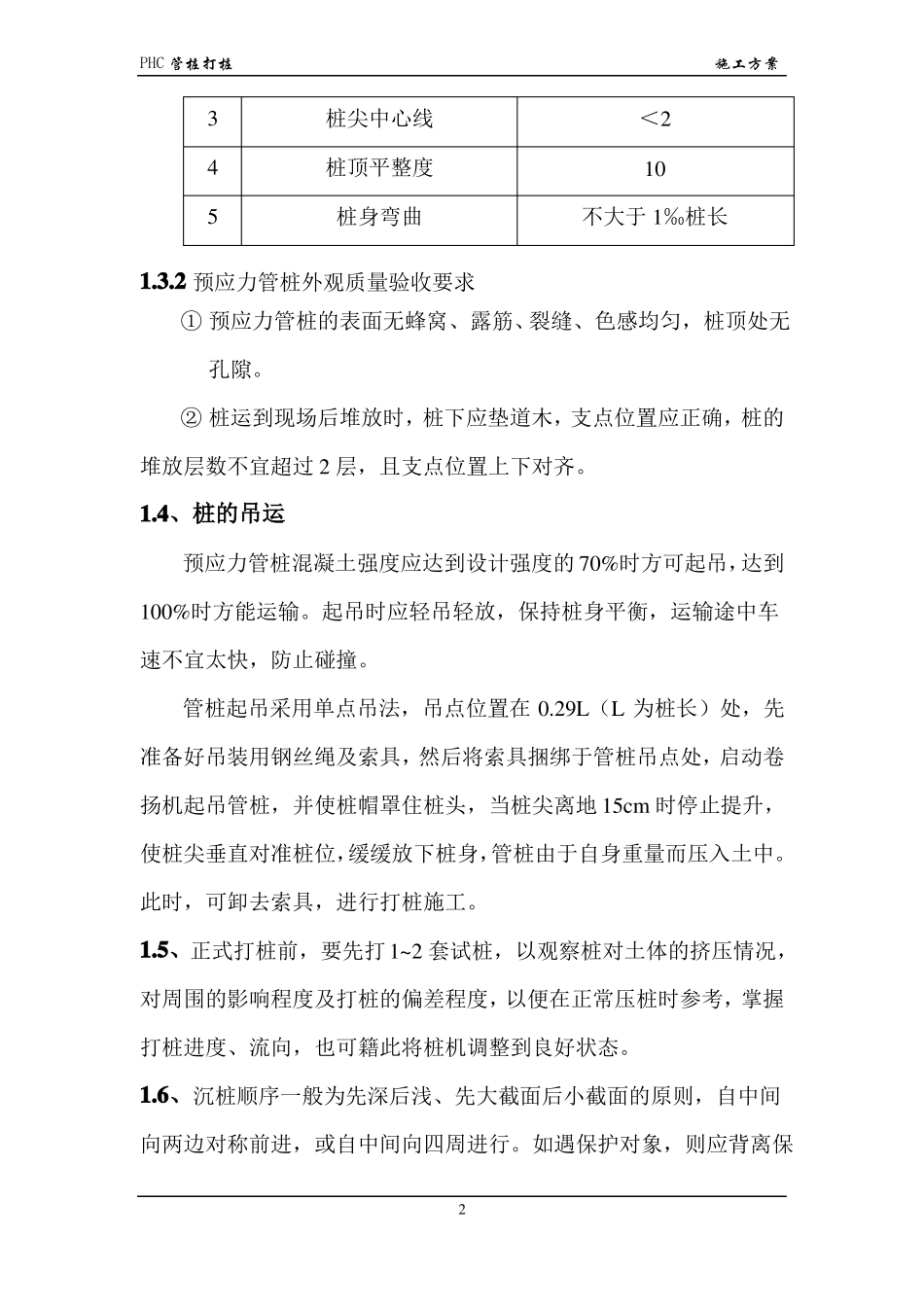

1 预应力管桩制作质量标准编偏 差 名 称号12桩径管壁厚度1允 许 偏 差 值(mm)±5±5PHC 管桩打桩施工方案345桩尖中心线桩顶平整度桩身弯曲<210不大于 1‰桩长1
2 预应力管桩外观质量验收要求① 预应力管桩的表面无蜂窝、露筋、裂缝、色感均匀,桩顶处无孔隙
② 桩运到现场后堆放时,桩下应垫道木,支点位置应正确,桩的堆放层数不宜超过 2 层,且支点位置上下对齐
4、桩的吊运预应力管桩混凝土强度应达到设计强度的 70%时方可起吊,达到100%时方能运输
起吊时应轻吊轻放,保持桩身平衡,运输途中车速不宜太快,防止碰撞
管桩起吊采用单点吊法,吊点位置在 0
29L(L 为桩长)处,先准备好吊装用钢丝绳及索具,然后将索具捆绑于管桩吊点处,启动卷扬机起吊管桩,并使桩帽罩住桩头,当桩尖离地 15cm 时停止提升,使桩尖垂直对准桩位,缓缓放下桩身,管桩由于自身重量而压入土中
此时,可卸去索具,进行打桩施工
5、正式打桩前,要先打1~2 套试桩,以观察桩对土体的挤压情况,
