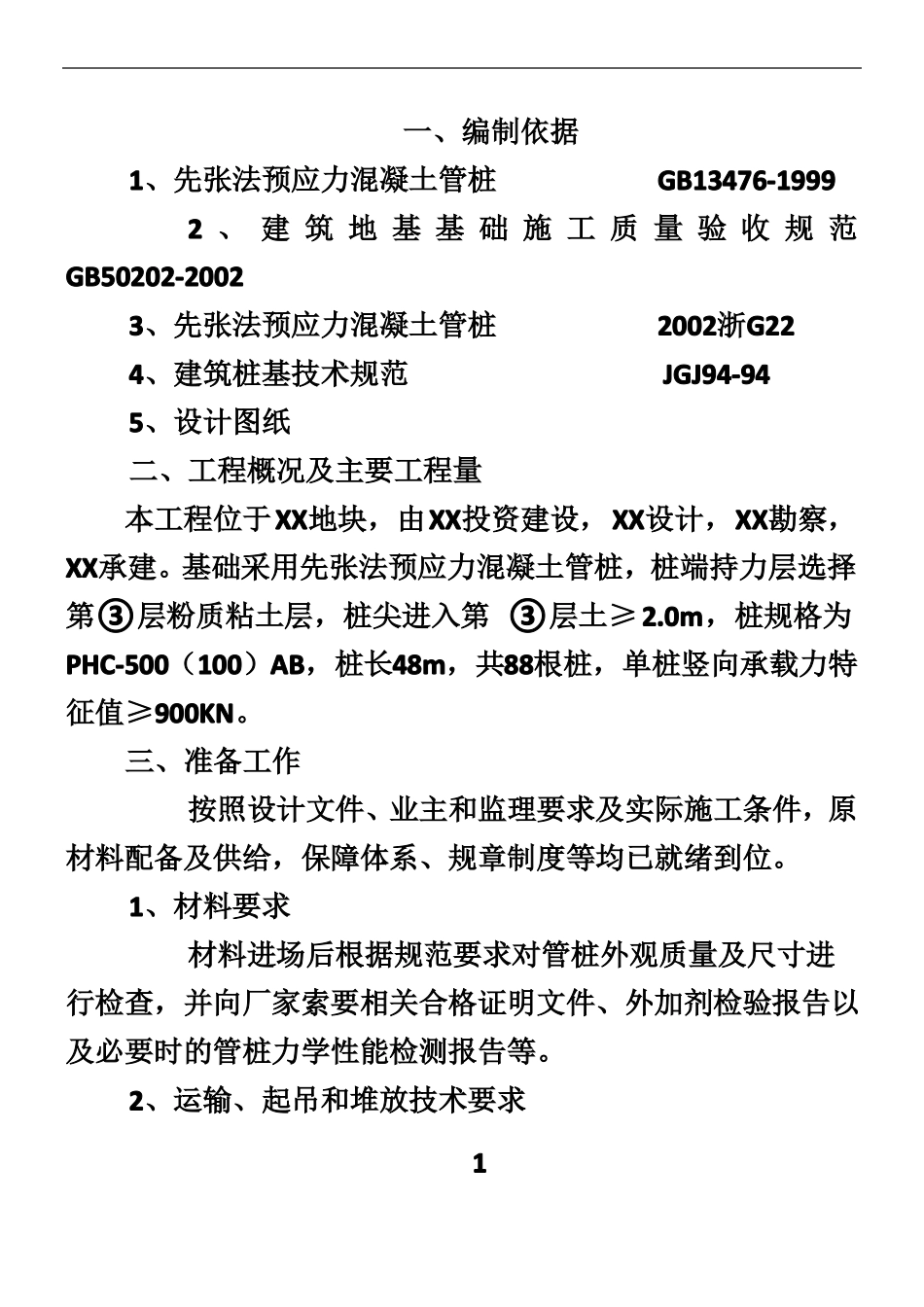

一、编制依据1、先张法预应力混凝土管桩GB13476-19992 、 建 筑 地 基 基 础 施 工 质 量 验 收 规 范GB50202-20023、先张法预应力混凝土管桩2002浙G224、建筑桩基技术规范JGJ94-945、设计图纸二、工程概况及主要工程量本工程位于XX地块,由XX投资建设,XX设计,XX勘察,XX承建
基础采用先张法预应力混凝土管桩,桩端持力层选择第③层粉质粘土层,桩尖进入第 ③层土≥ 2
0m,桩规格为PHC-500(100)AB,桩长48m,共88根桩,单桩竖向承载力特征值≥900KN
三、准备工作按照设计文件、业主和监理要求及实际施工条件,原材料配备及供给,保障体系、规章制度等均已就绪到位
1、材料要求材料进场后根据规范要求对管桩外观质量及尺寸进行检查,并向厂家索要相关合格证明文件、外加剂检验报告以及必要时的管桩力学性能检测报告等
2、运输、起吊和堆放技术要求1PHC预应力管桩运输采用长挂车,桩的悬臂≤1
5m,并绑固、分层叠放错位布置
工地现场堆放在坚实的场地或垫木支承,堆高不超过5层
PHC预应力管桩装卸起吊采用两头钩吊法(≤10m)或两支点法(>10m)如图A,管桩施打前吊立吊点如图B
3、施工现场准备:(1)现场静力压桩机调试完毕,压力表已标定合格,配备250kw发电机一台
(2)原地表已整平完毕,并经监理工程师验收
在较软的场地中铺筑20cm碎石,保证桩机在施桩过程中不产生均匀沉降
由于静压桩桩机对施工场地要求较高,桩机及配重重量较大,为防止桩机下陷而造成桩身倾斜、桩机挤压对桩位的影响,影响施工质量及施工安全,对施工场地进行局部回填平整或铺垫整块钢板,采取必要的措施提高地基承载力,使其达到静压桩施工要求
(3)现场测量、放样及 PHC预应力管桩已定位并准备就绪
2、现投入的施工机械及检测仪器设备(1)主要施工设备列表如下,各种设备经调
