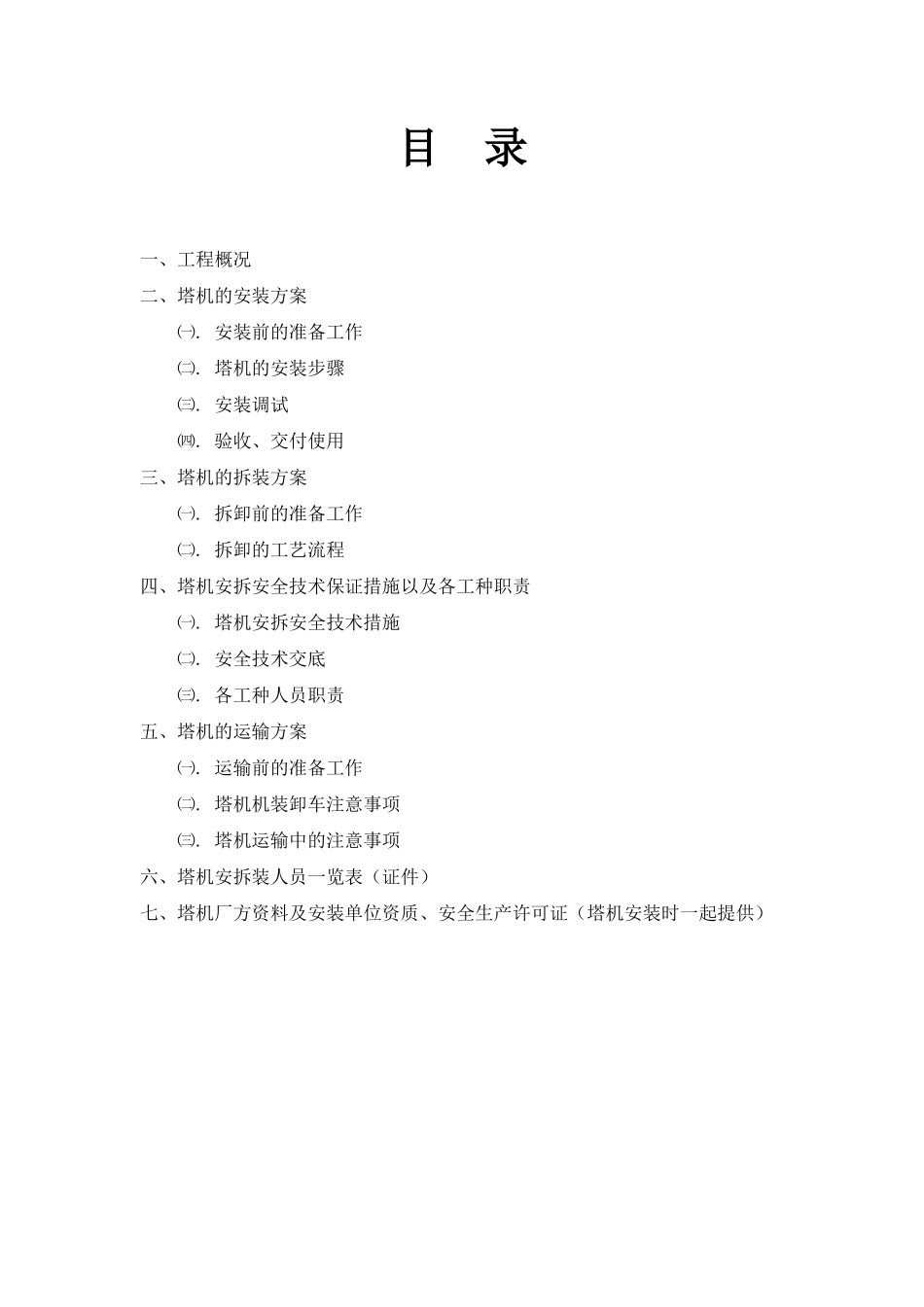

塔吊安装拆除施工方案编制:审核:审批:三亚德中健康产业园(一期)工程项目二零壹八年九月目录一、工程概况二、塔机的安装方案㈠
安装前的准备工作㈡
塔机的安装步骤㈢
验收、交付使用三、塔机的拆装方案㈠
拆卸前的准备工作㈡
拆卸的工艺流程四、塔机安拆安全技术保证措施以及各工种职责㈠
塔机安拆安全技术措施㈡
安全技术交底㈢
各工种人员职责五、塔机的运输方案㈠
运输前的准备工作㈡
塔机机装卸车注意事项㈢
塔机运输中的注意事项六、塔机安拆装人员一览表(证件)七、塔机厂方资料及安装单位资质、安全生产许可证(塔机安装时一起提供)一、工程概况本工程为,位于
地下层,地上层,建筑总高度为 m,建筑面积 m2
二、塔机的安装方案㈠
安装前的准备工作1、根据该工程的特点,施工组织总设计方案,经工程项目部研究决定采用QTZ5610 塔吊
为了最大限度地满足工程施工以及塔机附墙的需要,具体位置根据现场实际情况而定
塔吊基础的做法严格按照塔吊供方提供的基础图施工,保证塔吊基础安全可靠;2、了解土质情况,清理现场障碍物;3、根据建筑物的布局决定塔吊基础位置,按照塔吊供方提供的基础图施工,提前做好基础垫层,保证其强度及平整度;4、配备吊装机械,选择 QTZ-5610 型塔机的安装最合适的吊装机械;5、准备一些常用的工具,如:枕木、撬棍、钢丝、钢丝绳、对讲机、安全带、大锤以及经纬仪等测量仪器;6
设立塔机专用的电源开关电箱
塔机的安装步骤(当天风力不得超过四级)1、在塔机安装前将基础垫层施工完毕,待其强度达到 80﹪以上方可进行塔机基础的安装
2、吊装底架标准节(注意:有顶升踏步的一面应与建筑物长度方向垂直),并校核架身的垂直度
拧紧高强螺栓,然后再吊装二节标准节
3、在地面上将套架拼成整体,并装好液压系统及工作平台,然后将它吊起套在已装好的标准节上
注意:套架有油
