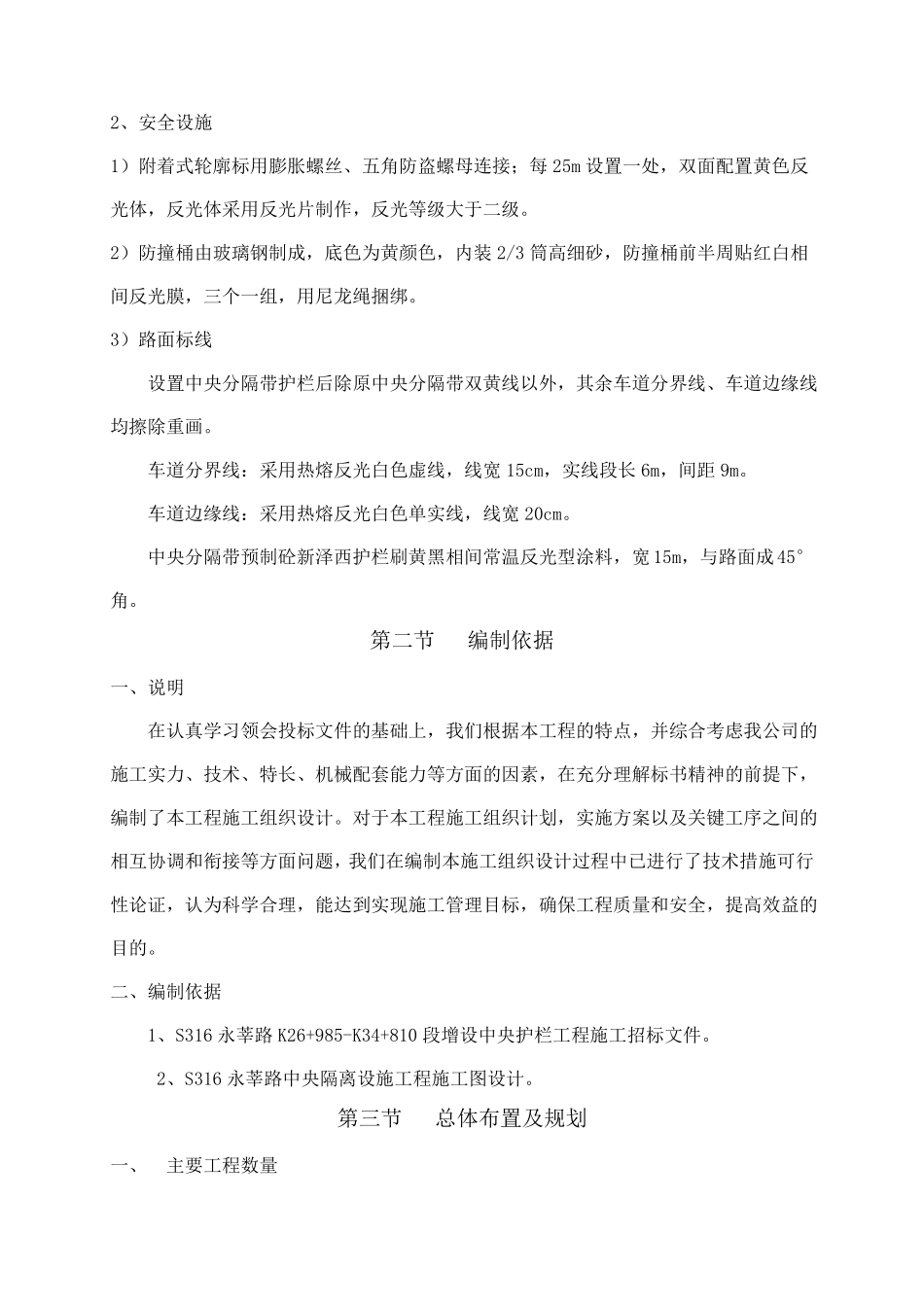

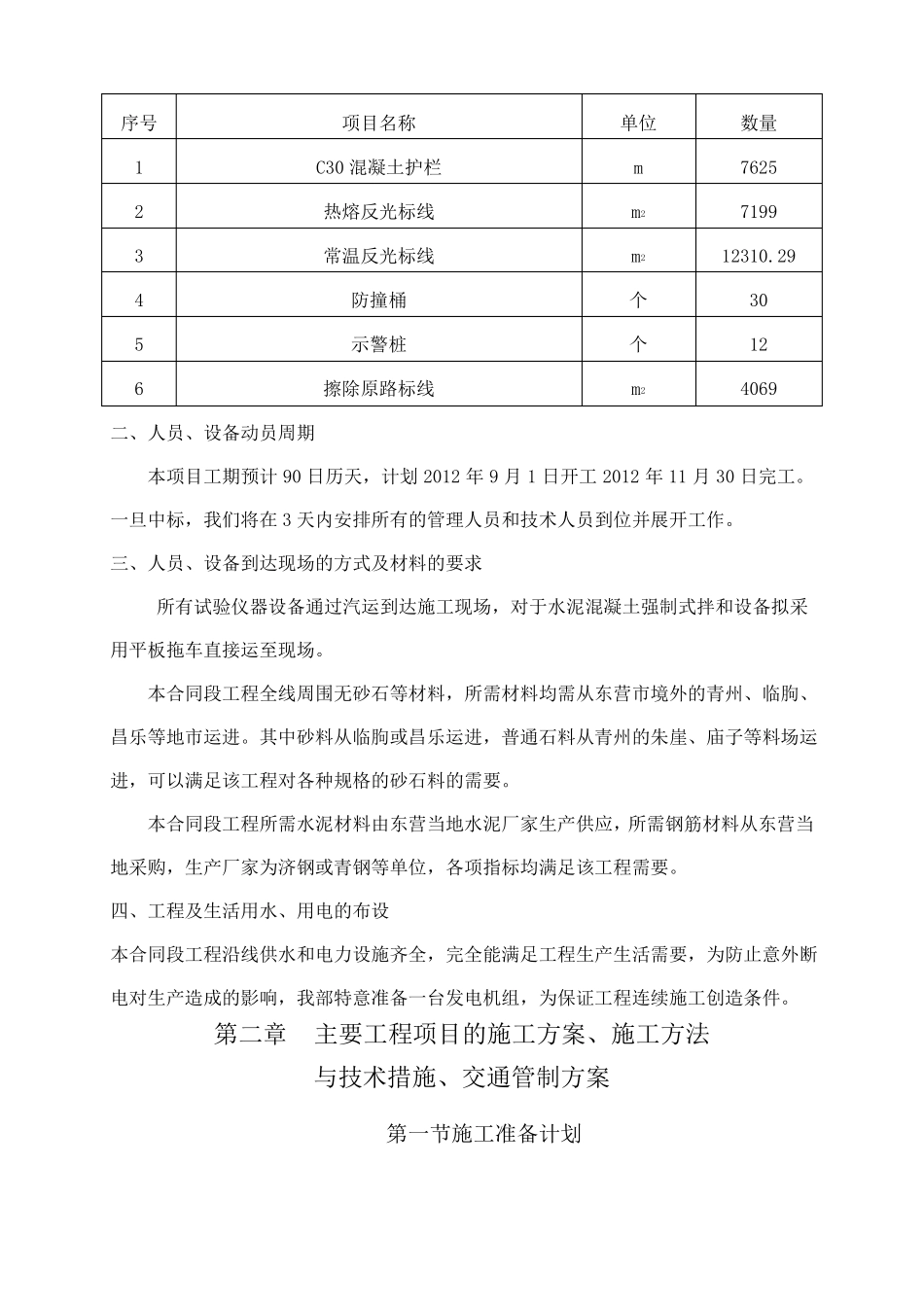

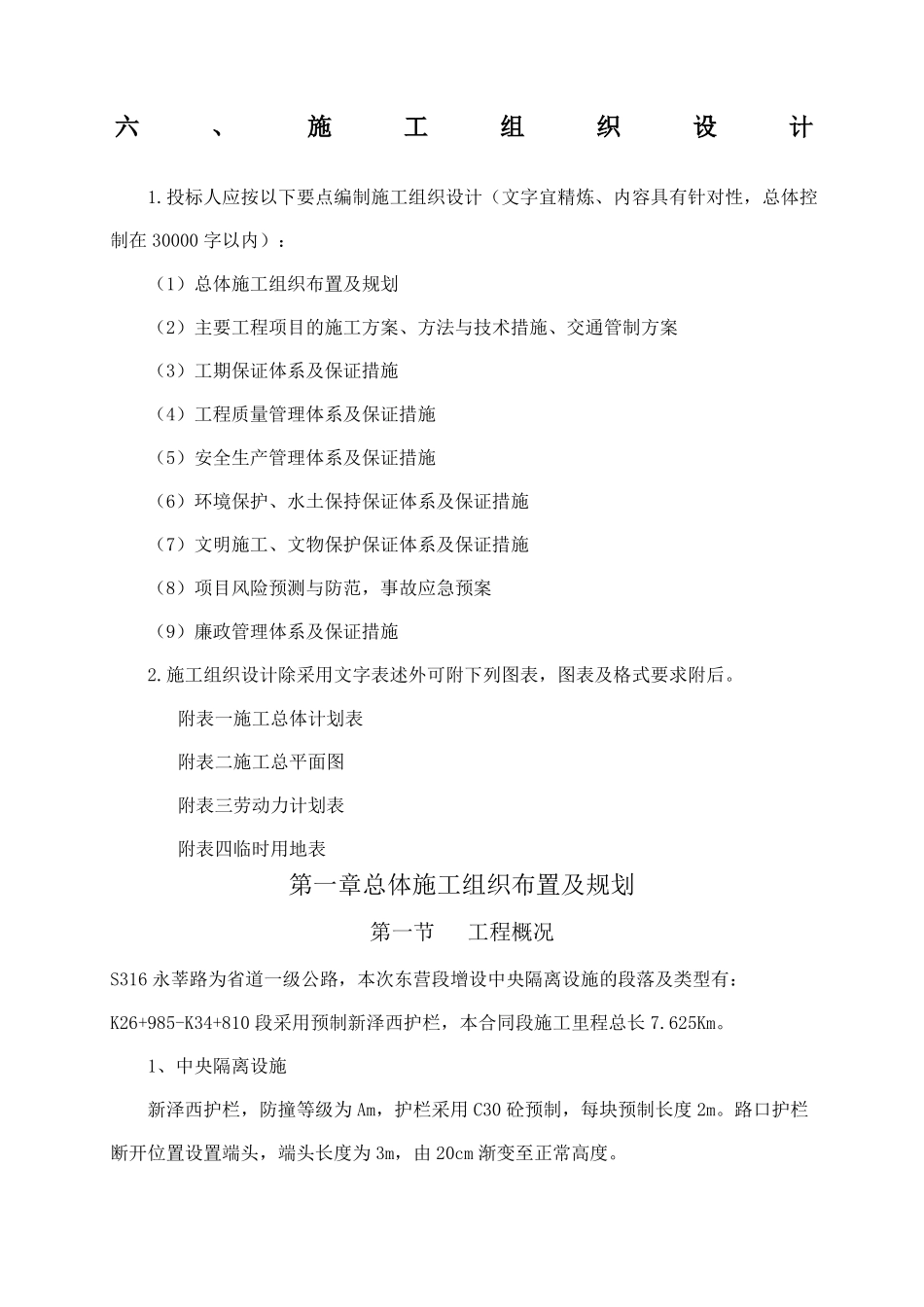

六、施工组织设计1.投标人应按以下要点编制施工组织设计(文字宜精炼、内容具有针对性,总体控制在 30000 字以内):(1)总体施工组织布置及规划(2)主要工程项目的施工方案、方法与技术措施、交通管制方案(3)工期保证体系及保证措施(4)工程质量管理体系及保证措施(5)安全生产管理体系及保证措施(6)环境保护、水土保持保证体系及保证措施(7)文明施工、文物保护保证体系及保证措施(8)项目风险预测与防范,事故应急预案(9)廉政管理体系及保证措施2.施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后。附表一施工总体计划表附表二施工总平面图附表三劳动力计划表附表四临时用地表第一章总体施工组织布置及规划第一节工程概况S316 永莘路为省道一级公路,本次东营段增设中央隔离设施的段落及类型有:K26+985-K34+810 段采用预制新泽西护栏,本合同段施工里程总长 7.625Km。1、中央隔离设施新泽西护栏,防撞等级为 Am,护栏采用 C30 砼预制,每块预制长度 2m。路口护栏断开位置设置端头,端头长度为 3m,由 20cm 渐变至正常高度。2、安全设施1)附着式轮廓标用膨胀螺丝、五角防盗螺母连接;每 25m 设置一处,双面配置黄色反光体,反光体采用反光片制作,反光等级大于二级。2)防撞桶由玻璃钢制成,底色为黄颜色,内装 2/3 筒高细砂,防撞桶前半周贴红白相间反光膜,三个一组,用尼龙绳捆绑。3)路面标线设置中央分隔带护栏后除原中央分隔带双黄线以外,其余车道分界线、车道边缘线均擦除重画。车道分界线:采用热熔反光白色虚线,线宽 15cm,实线段长 6m,间距 9m。车道边缘线:采用热熔反光白色单实线,线宽 20cm。中央分隔带预制砼新泽西护栏刷黄黑相间常温反光型涂料,宽 15m,与路面成45°角。第二节编制依据一、说明在认真学习领会投标文件的基础上,我们根据本工程的特点,并综合考虑我公司的施工实力、技术、特长、机械配套能力等方面的因素,在充分理解标书精神的前提下,编制了本工程施工组织设计。对于本工程施工组织计划,实施方案以及关键工序之间的相互协调和衔接等方面问题,我们在编制本施工组织设计过程中已进行了技术措施可行性论证,认为科学合理,能达到实现施工管理目标,确保工程质量和安全,提高效益的目的。二、编制依据1、S316 永莘路 K26+985-K34+810 段增设中央护栏工程施工招标文件。2、S316 永莘路中央隔离设施工程施工图设计。第三节总体布置及规划一、主要工程数...
