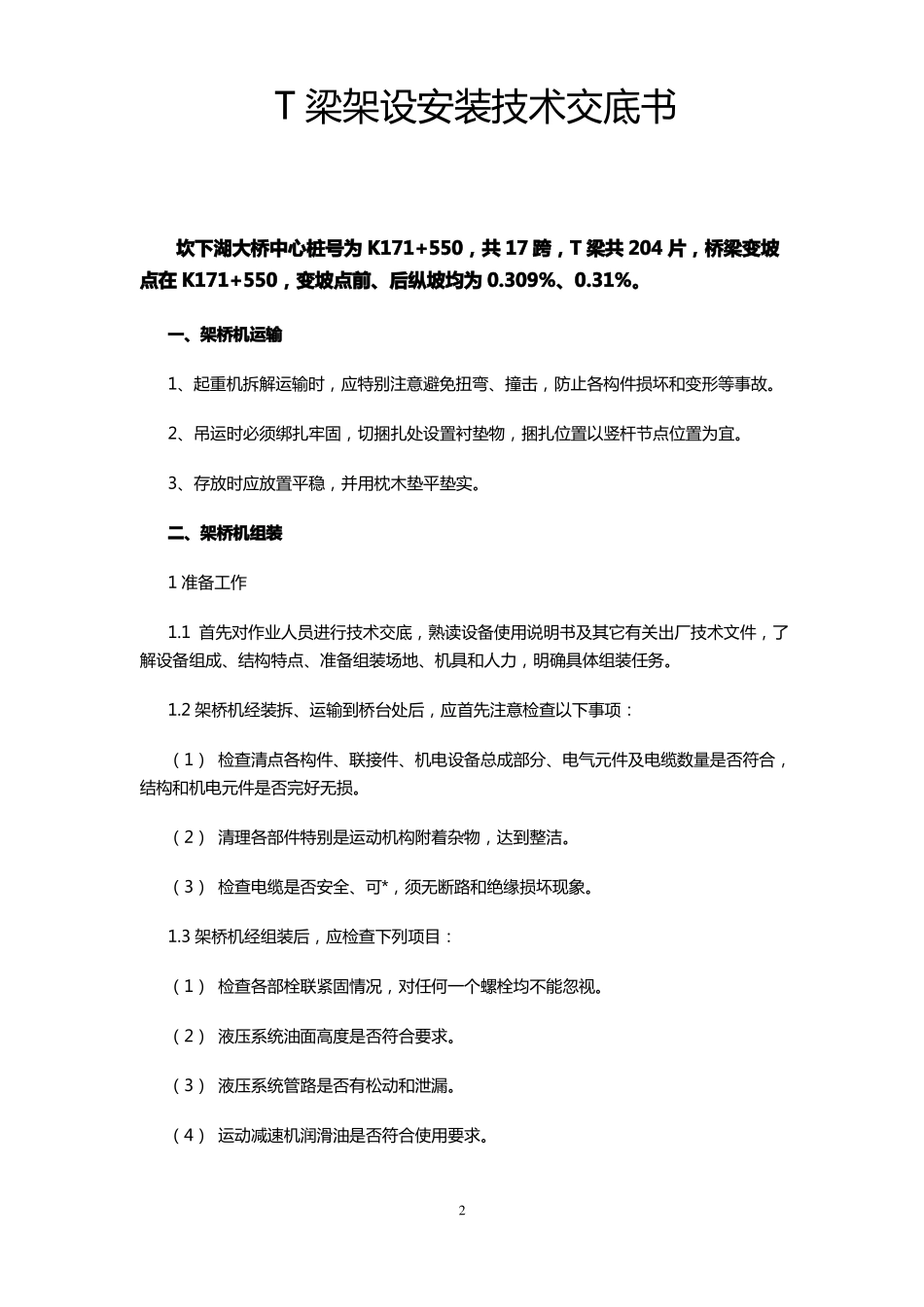

工程名称施工单位坎下湖大桥濮阳市通达公路工程有限公司交底日期分部、项工程2010 年 1 月 8 日T 梁架设安装交底内容:详见《T 梁架设安装技术交底书》、《吊装工程的安全技术要点》交底人接受交底人1T 梁架设安装技术交底书坎下湖大桥中心桩号为 K171+550,共 17 跨,T 梁共 204 片,桥梁变坡点在 K171+550,变坡点前、后纵坡均为 0
309%、0
一、架桥机运输1、起重机拆解运输时,应特别注意避免扭弯、撞击,防止各构件损坏和变形等事故
2、吊运时必须绑扎牢固,切捆扎处设置衬垫物,捆扎位置以竖杆节点位置为宜
3、存放时应放置平稳,并用枕木垫平垫实
二、架桥机组装1 准备工作1
1 首先对作业人员进行技术交底,熟读设备使用说明书及其它有关出厂技术文件,了解设备组成、结构特点、准备组装场地、机具和人力,明确具体组装任务
2 架桥机经装拆、运输到桥台处后,应首先注意检查以下事项:(1) 检查清点各构件、联接件、机电设备总成部分、电气元件及电缆数量是否符合,结构和机电元件是否完好无损
(2) 清理各部件特别是运动机构附着杂物,达到整洁
(3) 检查电缆是否安全、可*,须无断路和绝缘损坏现象
3 架桥机经组装后,应检查下列项目:(1) 检查各部栓联紧固情况,对任何一个螺栓均不能忽视
(2) 液压系统油面高度是否符合要求
(3) 液压系统管路是否有松动和泄漏
(4) 运动减速机润滑油是否符合使用要求

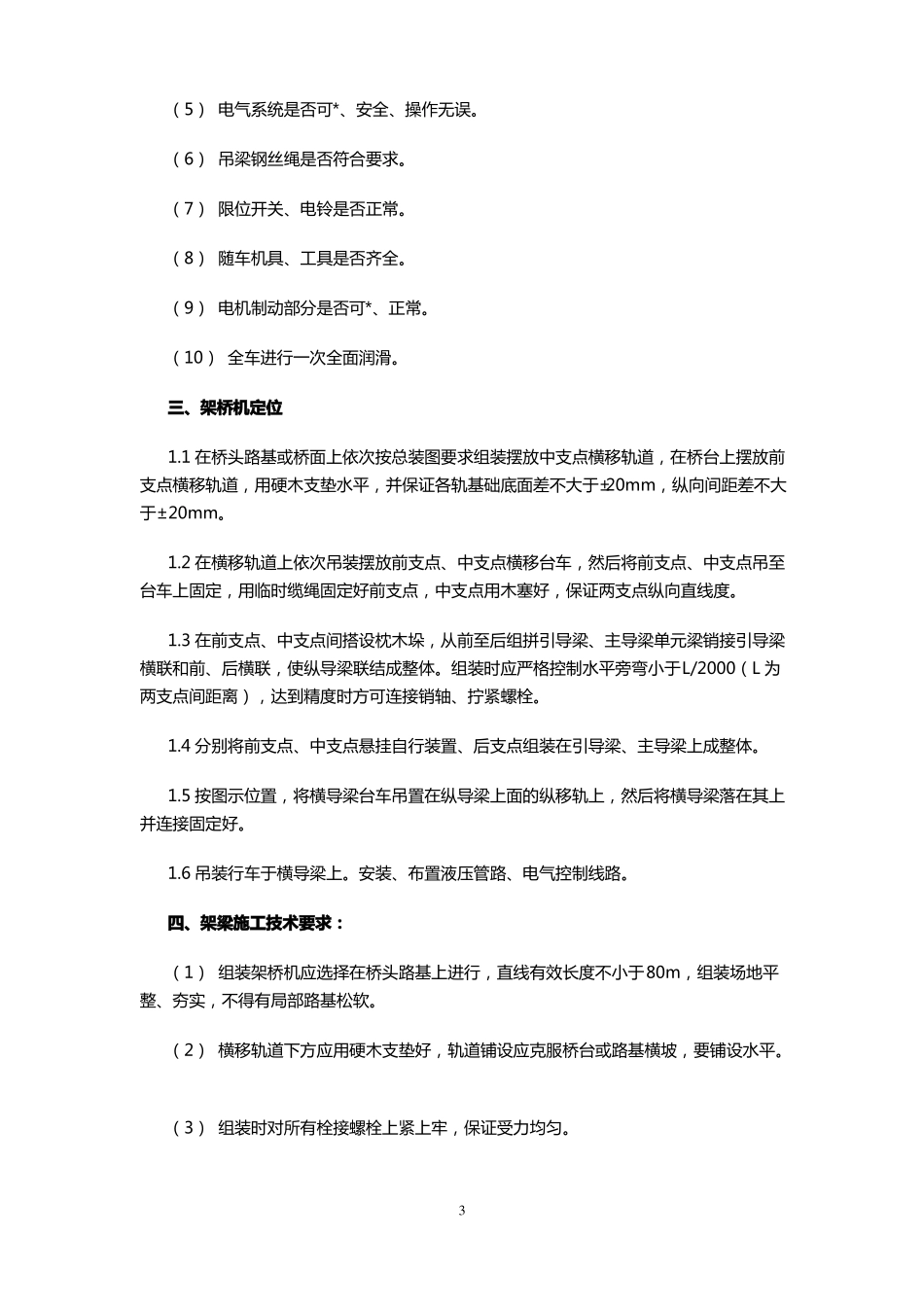

2(5) 电气系统是否可*、安全、操作无误
(6) 吊梁钢丝绳是否符合要求
(7) 限位开关、电铃是否正常
(8) 随车机具、工具是否齐全
(9) 电机制动部分是否可*、正常
(10) 全车进行一次全面润滑
三、架桥机定位1
1 在桥头路基或桥面上依次按总装图要求组装摆放中支点横移轨道,在桥台上摆放前支点横移轨道,用硬木支垫水平,并保证各轨基础底面差不
