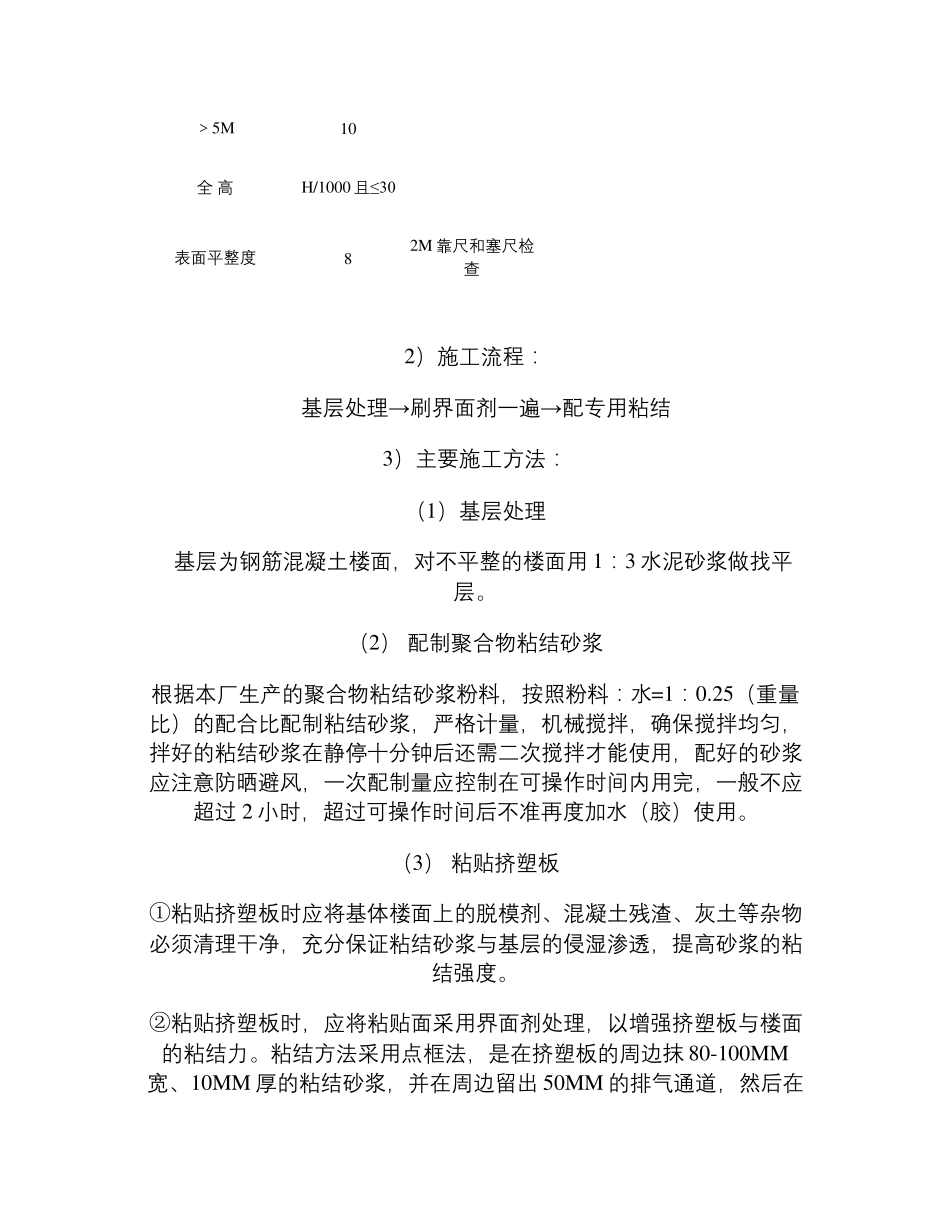

1、XPS 挤塑板楼面施工方案1)施工条件(1)基层楼面经过工程验收达到质量标准,方可进行楼面保温施工。(2)基体楼面上的脱模剂、混凝土残渣、灰土等杂物必须清理干净,楼面平整超差部分应剔凿或修补。(3)伸出楼面的(设备、管道)连接件已安装完毕,并留出外保温施工的余地。(4)建筑物基层在正负风压作用下其层间位移小于 1/360。(5)楼面保温施工的楼面基面的尺寸允许偏差:(6)楼面保温施工的楼面基面的尺寸允许偏差:工程做法项 目允许偏差(mm:≤砌体工程垂直度每层5(2M 托线板检查)全 高≤10M10经纬仪或吊线检查>10M20表面平整度42M 靠尺和塞尺检查砼工程垂直度层 高≤5M8经纬仪或吊线检查>5M10全 高H/1000 且≤30表面平整度82M 靠尺和塞尺检查2)施工流程:基层处理→刷界面剂一遍→配专用粘结3)主要施工方法:(1)基层处理基层为钢筋混凝土楼面,对不平整的楼面用 1:3 水泥砂浆做找平层。(2) 配制聚合物粘结砂浆根据本厂生产的聚合物粘结砂浆粉料,按照粉料:水=1:0.25(重量比)的配合比配制粘结砂浆,严格计量,机械搅拌,确保搅拌均匀,拌好的粘结砂浆在静停十分钟后还需二次搅拌才能使用,配好的砂浆应注意防晒避风,一次配制量应控制在可操作时间内用完,一般不应超过 2 小时,超过可操作时间后不准再度加水(胶)使用。(3) 粘贴挤塑板①粘贴挤塑板时应将基体楼面上的脱模剂、混凝土残渣、灰土等杂物必须清理干净,充分保证粘结砂浆与基层的侵湿渗透,提高砂浆的粘结强度。②粘贴挤塑板时,应将粘贴面采用界面剂处理,以增强挤塑板与楼面的粘结力。粘结方法采用点框法,是在挤塑板的周边抹 80-100MM宽、10MM 厚的粘结砂浆,并在周边留出 50MM 的排气通道,然后在中间抹直径 100MM、10MM 厚的粘结砂浆圆饼,其间距为 200MM,且粘结砂浆的总铺面积不得少于挤塑板面积的 30%。③排板时按水平顺序排列,上下错缝 1/2 板长粘贴,阴阳角处应做错茬处理。④粘板应用专用工具轻揉,均匀挤压挤塑板,使粘结砂浆与楼面接触紧密,并与相邻挤塑板齐平,粘结砂浆挤出时用铲刀刮平,保证粘结密实,粘结挤塑板时,随时用 2M 靠尺和托线板检查平整度和垂直度,粘板时注意清除板边溢出的粘结砂浆,使板与板之间无“碰头灰”,板缝拼严,缝宽超过 2MM 时应用相应厚度的挤塑板片填塞,相邻两板拼缝高差不大于 1.5MM,否则应用钢丝刷打磨平整。挤塑板粘贴后 24 小时内不得碰动,若有松动未粘贴牢固...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

XPS挤塑板楼面施工方案精

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
