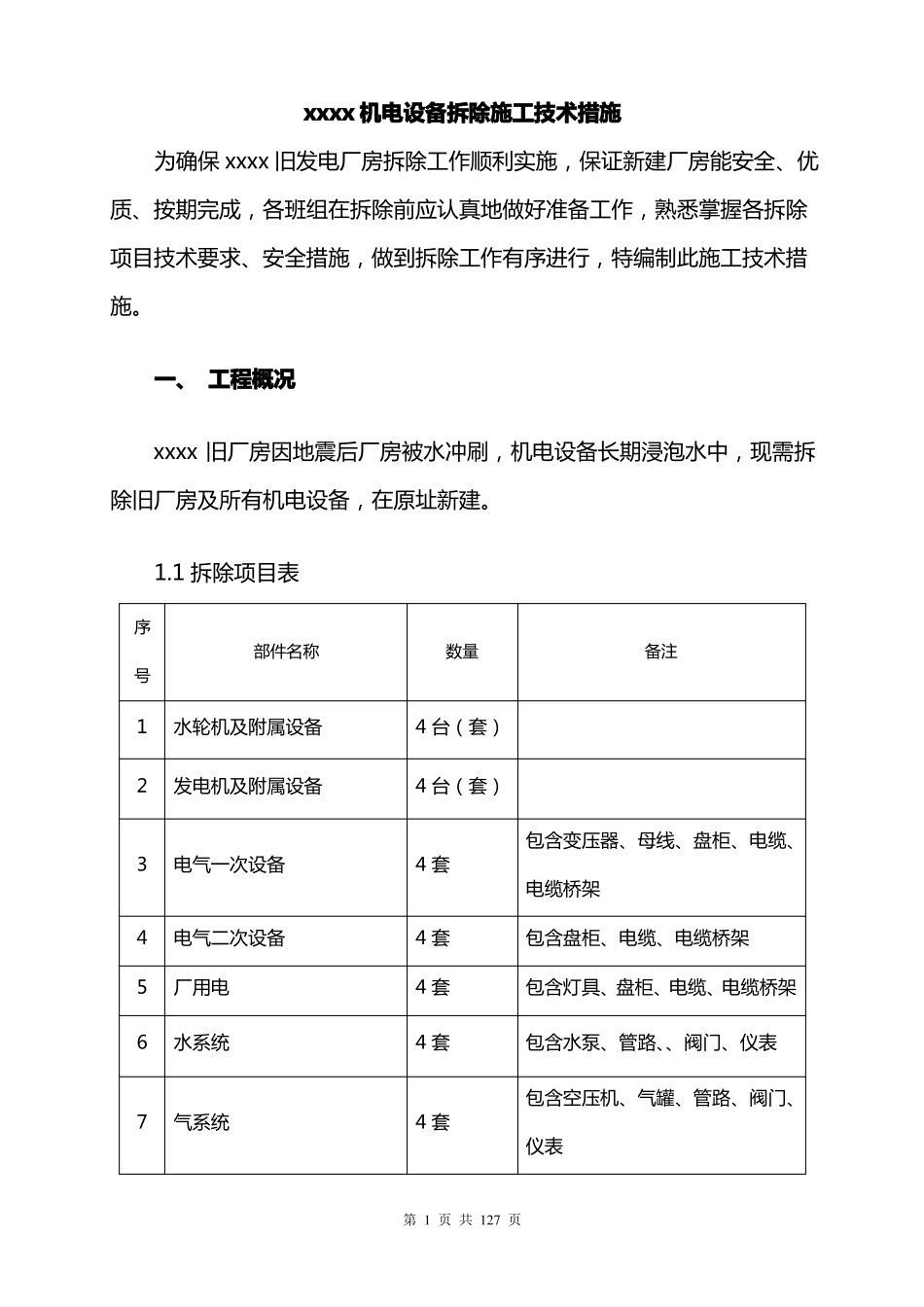

xxxx 机电设备拆除施工技术措施为确保 xxxx 旧发电厂房拆除工作顺利实施,保证新建厂房能安全、优质、按期完成,各班组在拆除前应认真地做好准备工作,熟悉掌握各拆除项目技术要求、安全措施,做到拆除工作有序进行,特编制此施工技术措施
一、 工程概况xxxx 旧厂房因地震后厂房被水冲刷,机电设备长期浸泡水中,现需拆除旧厂房及所有机电设备,在原址新建

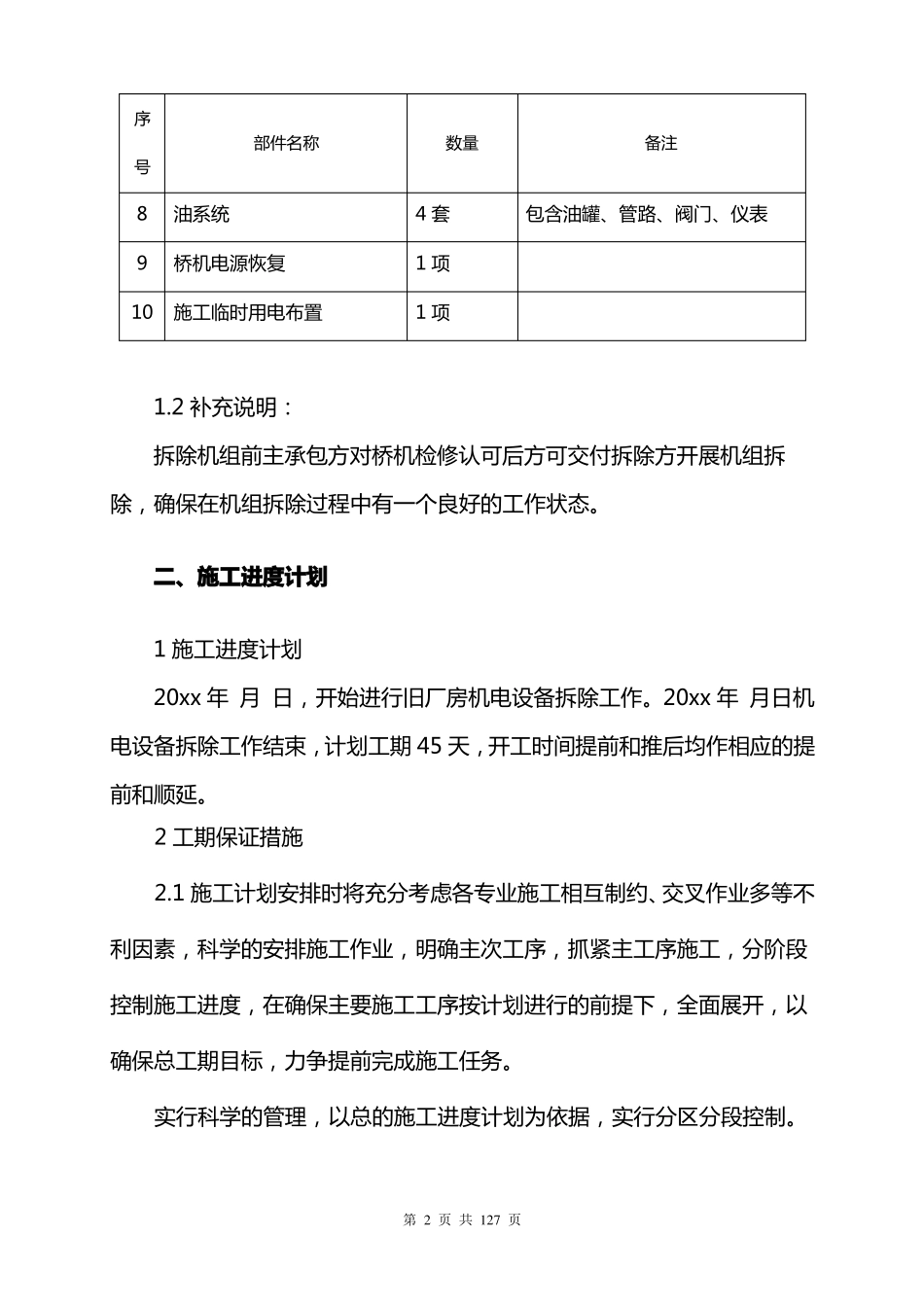

1 拆除项目表序部件名称号数量备注12水轮机及附属设备发电机及附属设备4 台(套)4 台(套)包含变压器、母线、盘柜、电缆、电缆桥架包含盘柜、电缆、电缆桥架包含灯具、盘柜、电缆、电缆桥架包含水泵、管路、、阀门、仪表包含空压机、气罐、管路、阀门、仪表3电气一次设备4 套456电气二次设备厂用电水系统4 套4 套4 套7气系统4 套第 1 页 共 127 页序部件名称号数量备注89油系统桥机电源恢复4 套1 项1 项包含油罐、管路、阀门、仪表10施工临时用电布置1
2 补充说明:拆除机组前主承包方对桥机检修认可后方可交付拆除方开展机组拆除,确保在机组拆除过程中有一个良好的工作状态
二、施工进度计划1 施工进度计划20xx 年 月 日,开始进行旧厂房机电设备拆除工作
20xx 年 月日机电设备拆除工作结束,计划工期 45 天,开工时间提前和推后均作相应的提前和顺延

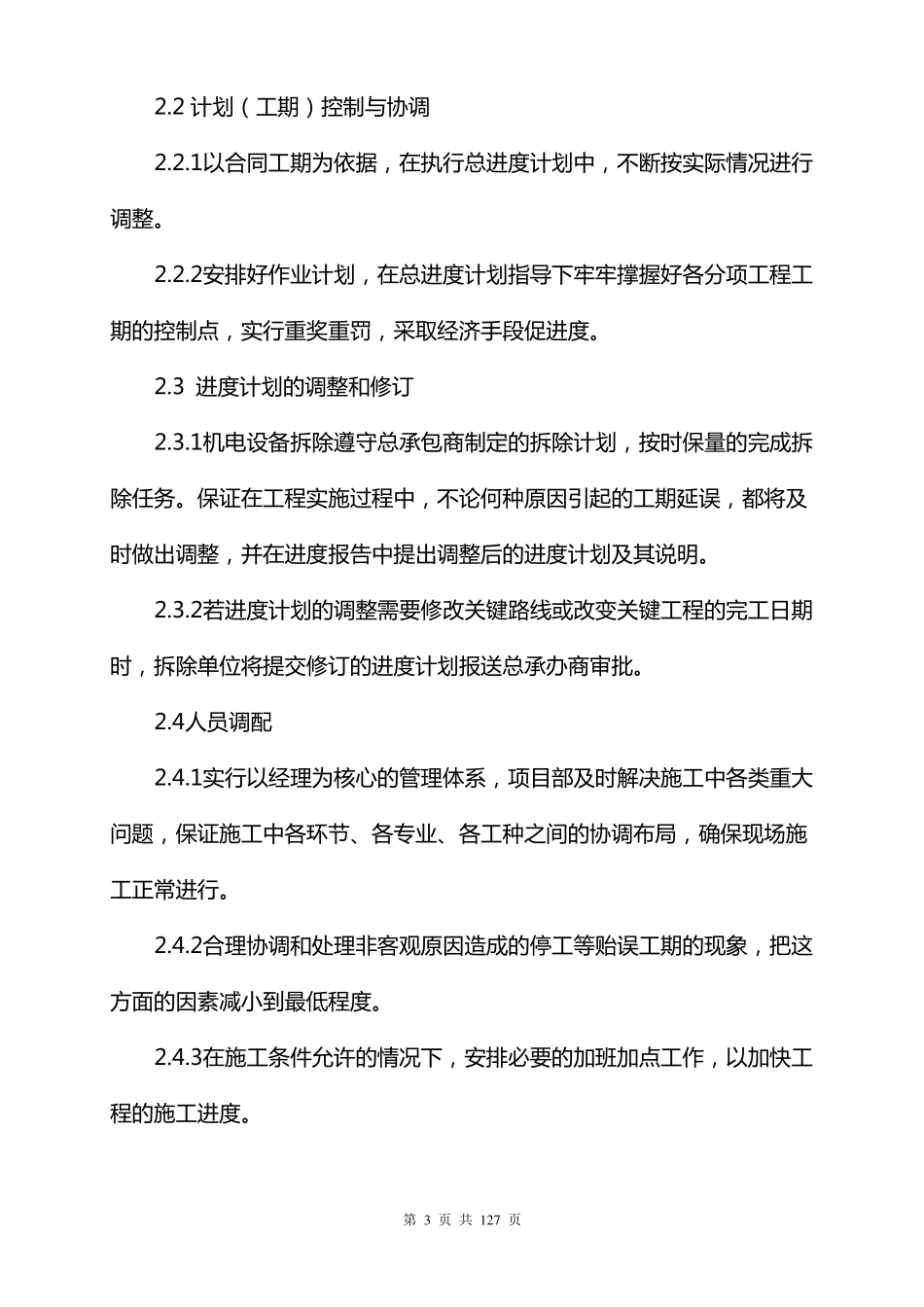

2 工期保证措施2
1 施工计划安排时将充分考虑各专业施工相互制约、交叉作业多等不利因素,科学的安排施工作业,明确主次工序,抓紧主工序施工,分阶段控制施工进度,在确保主要施工工序按计划进行的前提下,全面展开,以确保总工期目标,力争提前完成施工任务
实行科学的管理,以总的施工进度计划为依据,实行分区分段控制
第 2 页 共 127 页2
2 计划(工期)控制与协调2
1以合同工期为依据,在执行总进度计划中,不断按实际情况进行调整
2安排好作业计划,在总进度计划指
