干式变压器安装方案(施工工艺一、施工准备序号一12345678910111213二123三1234名称工器具圆头木柄手锤磁力线坠钢卷尺千斤顶活扳手平口螺丝刀钢丝钳兆欧表兆欧表手拉葫芦钢丝绳撬棍滚杠施工机械载重汽车汽车起重机逆变电焊机劳动力组织电焊工安装工起架工辅助工持证上岗持证上岗持证上岗持证上岗名名名名142210t25tZX7-400C辆辆台1113m5m5t250×30mm3×150mm8 寸2500V500V3tΦ13×5mΦ30Φ50×钢管把个把台把把把块块只根根根2111111112228规格型号单位数量二、主要施工方案1、施工人员安装前应熟悉安装图纸,并进行安全技术交底
2、干式变压器安装前应进行安装前检查
3、干式变压器吊运过程中应按设备说明书要求吊运,无明确要求时应四点起吊,并保持变压器水平,防止吊运过程中造成铁芯和夹件变形

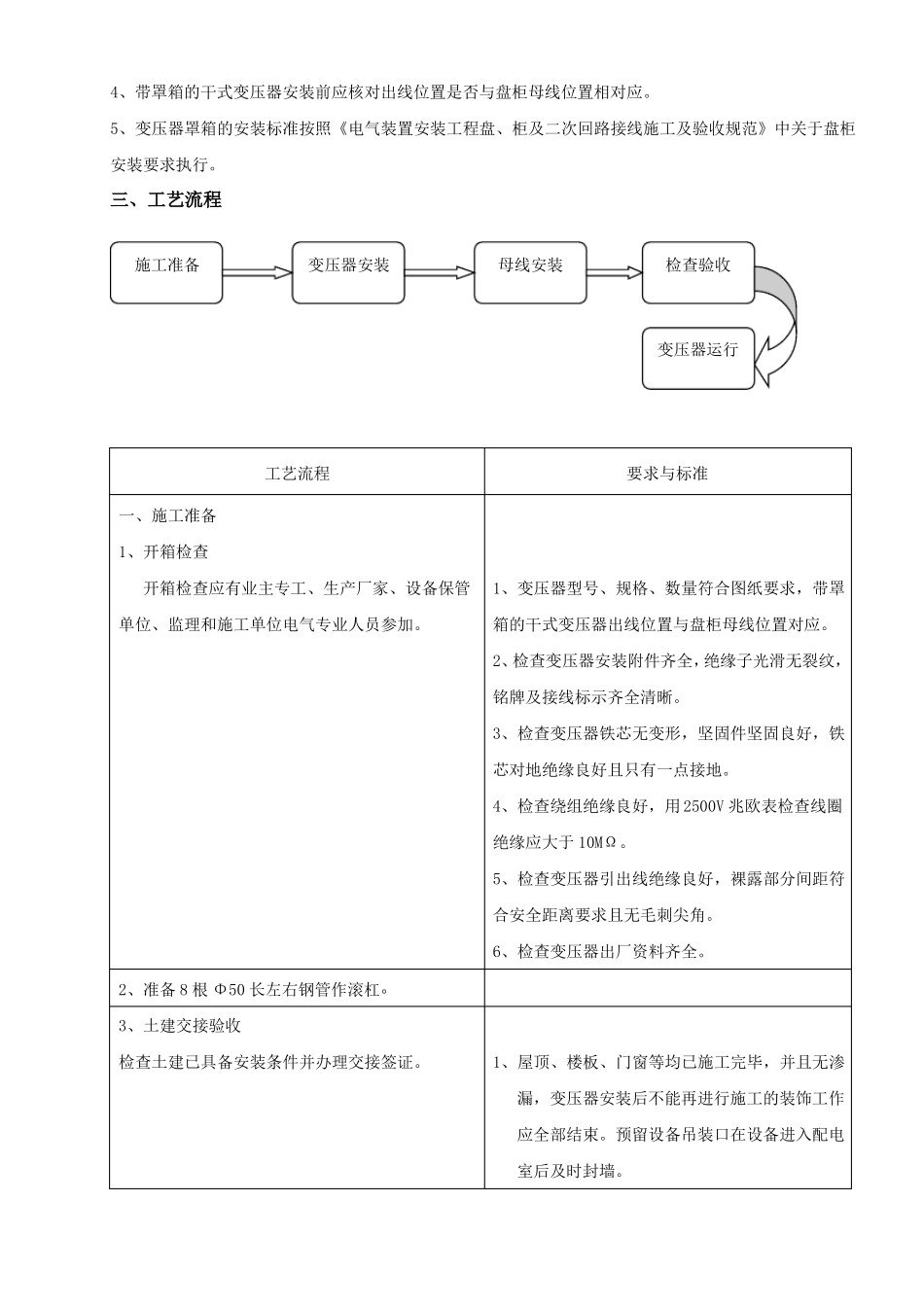

4、带罩箱的干式变压器安装前应核对出线位置是否与盘柜母线位置相对应
5、变压器罩箱的安装标准按照《电气装置安装工程盘、柜及二次回路接线施工及验收规范》中关于盘柜安装要求执行
三、工艺流程施工准备变压器安装母线安装检查验收变压器运行工艺流程一、施工准备1、开箱检查开箱检查应有业主专工、生产厂家、设备保管单位、监理和施工单位电气专业人员参加
2、准备 8 根 Φ50 长左右钢管作滚杠
3、土建交接验收检查土建已具备安装条件并办理交接签证
1、变压器型号、规格、数量符合图纸要求,带罩箱的干式变压器出线位置与盘柜母线位置对应
2、检查变压器安装附件齐全,绝缘子光滑无裂纹,铭牌及接线标示齐全清晰
3、检查变压器铁芯无变形,坚固件坚固良好,铁芯对地绝缘良好且只有一点接地
4、检查绕组绝缘良好,用2500V 兆欧表检查线圈绝缘应大于 10MΩ
5、检查变压器引出线绝缘良好,裸露部分间距符合安全距离要求且无毛刺尖角
6、检查变压器出厂资料齐全
