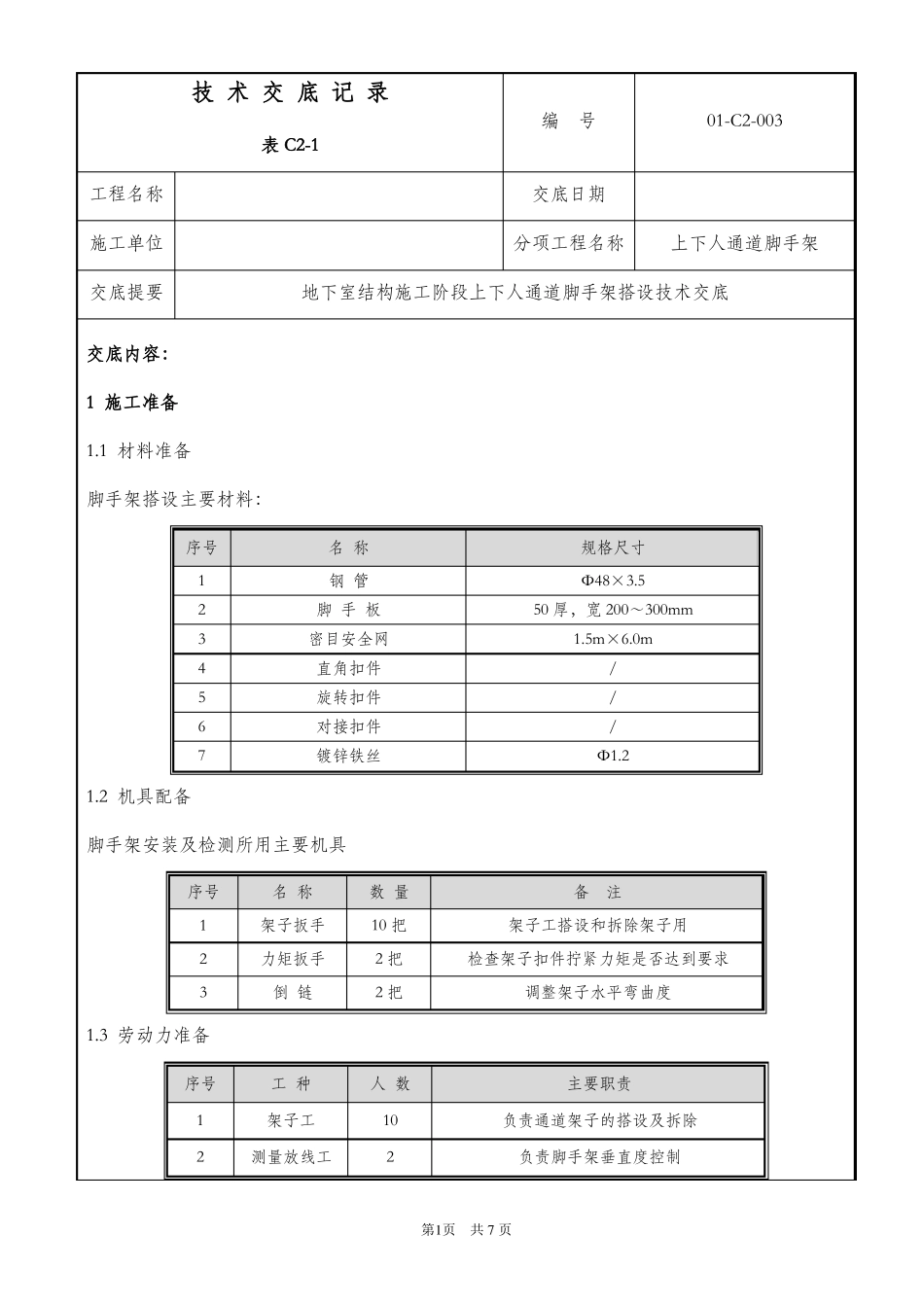

技 术 交 底 记 录表 C2-1工程名称施工单位交底提要交底内容:1 施工准备1
1 材料准备脚手架搭设主要材料:序号1234567名 称钢 管脚 手 板密目安全网直角扣件旋转扣件对接扣件镀锌铁丝编号01-C2-003交底日期分项工程名称上下人通道脚手架地下室结构施工阶段上下人通道脚手架搭设技术交底规格尺寸Φ48×3
550 厚,宽 200~300mm1
0m///Φ1
2 机具配备脚手架安装及检测所用主要机具序号123名 称架子扳手力矩扳手倒 链数 量10 把2 把2 把备注架子工搭设和拆除架子用检查架子扣件拧紧力矩是否达到要求调整架子水平弯曲度1
3 劳动力准备序号12工 种架子工测量放线工人 数102主要职责负责通道架子的搭设及拆除负责脚手架垂直度控制第1页共 7 页审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

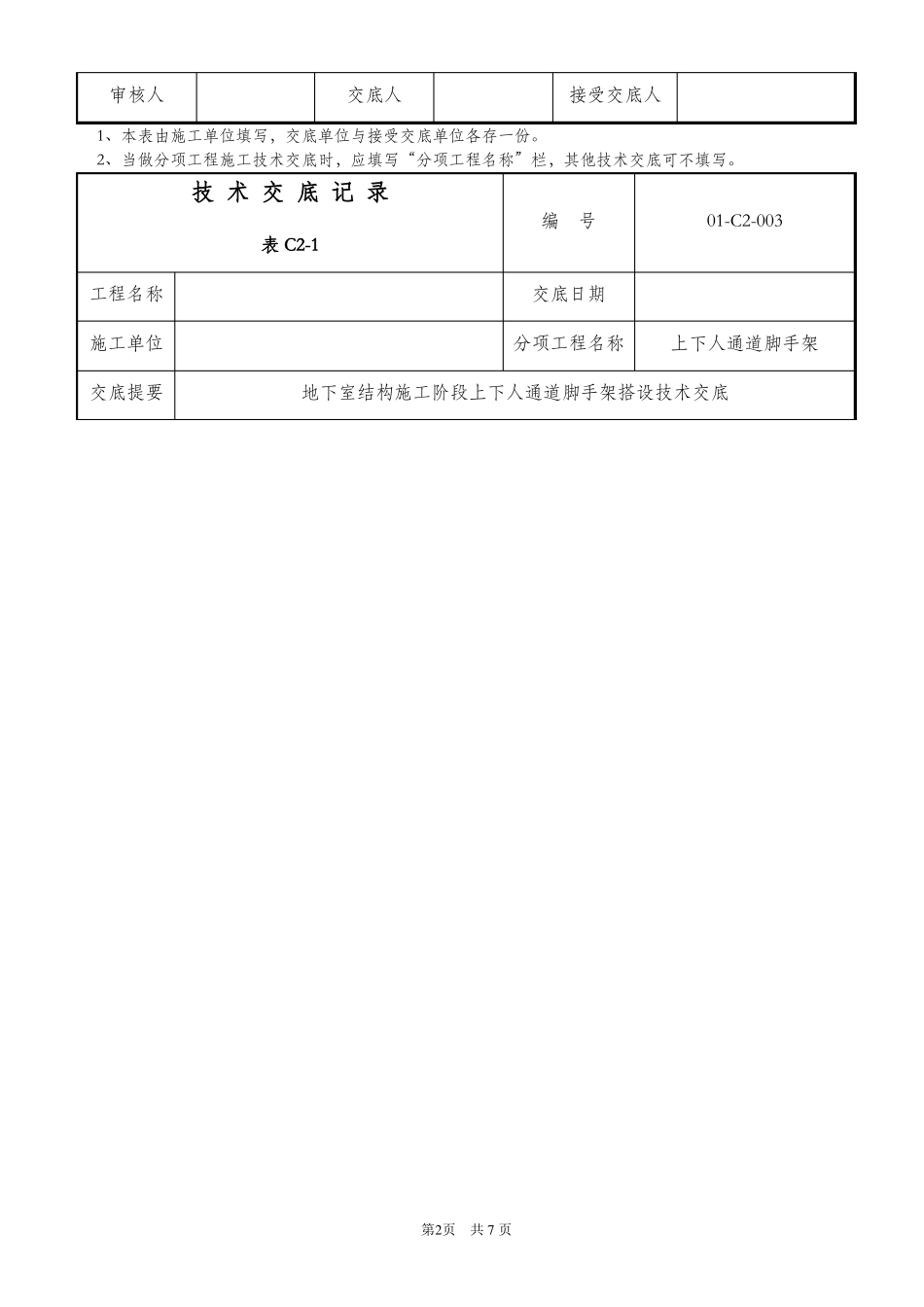

技 术 交 底 记 录表 C2-1工程名称施工单位交底提要编号01-C2-003交底日期分项工程名称上下人通道脚手架地下室结构施工阶段上下人通道脚手架搭设技术交底第2页共 7 页交底内容:1

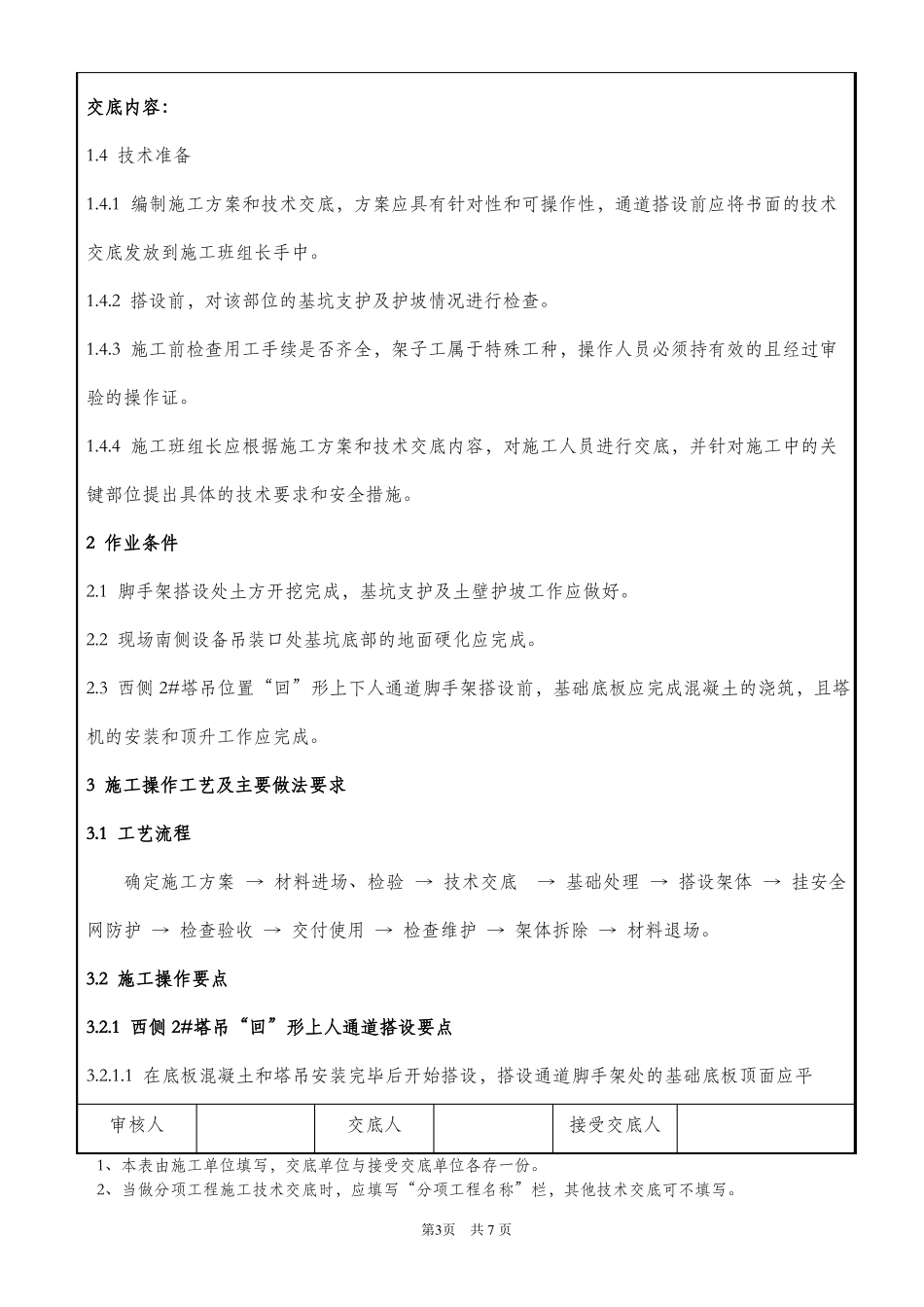

4 技术准备1
1 编制施工方案和技术交底,方案应具有针对性和可操作性,通道搭设前应将书面的技术交底发放到施工班组长手中
2 搭设前,对该部位的基坑支护及护坡情况进行检查
3 施工前检查用工手续是否齐全,架子工属于特殊工种,操作人员必须持有效的且经过审验的操作证
4 施工班组长应根据施工方案和技术交底内容,对施工人员进行交底,并针对施工中的关键部位提出具体的技术要求和安全措施
2 作业条件2
1 脚手架搭设处土方开挖完成,基坑支护及土壁护坡工作应做好
2 现场南侧设备吊装口处基坑底部的地面硬化应完成
