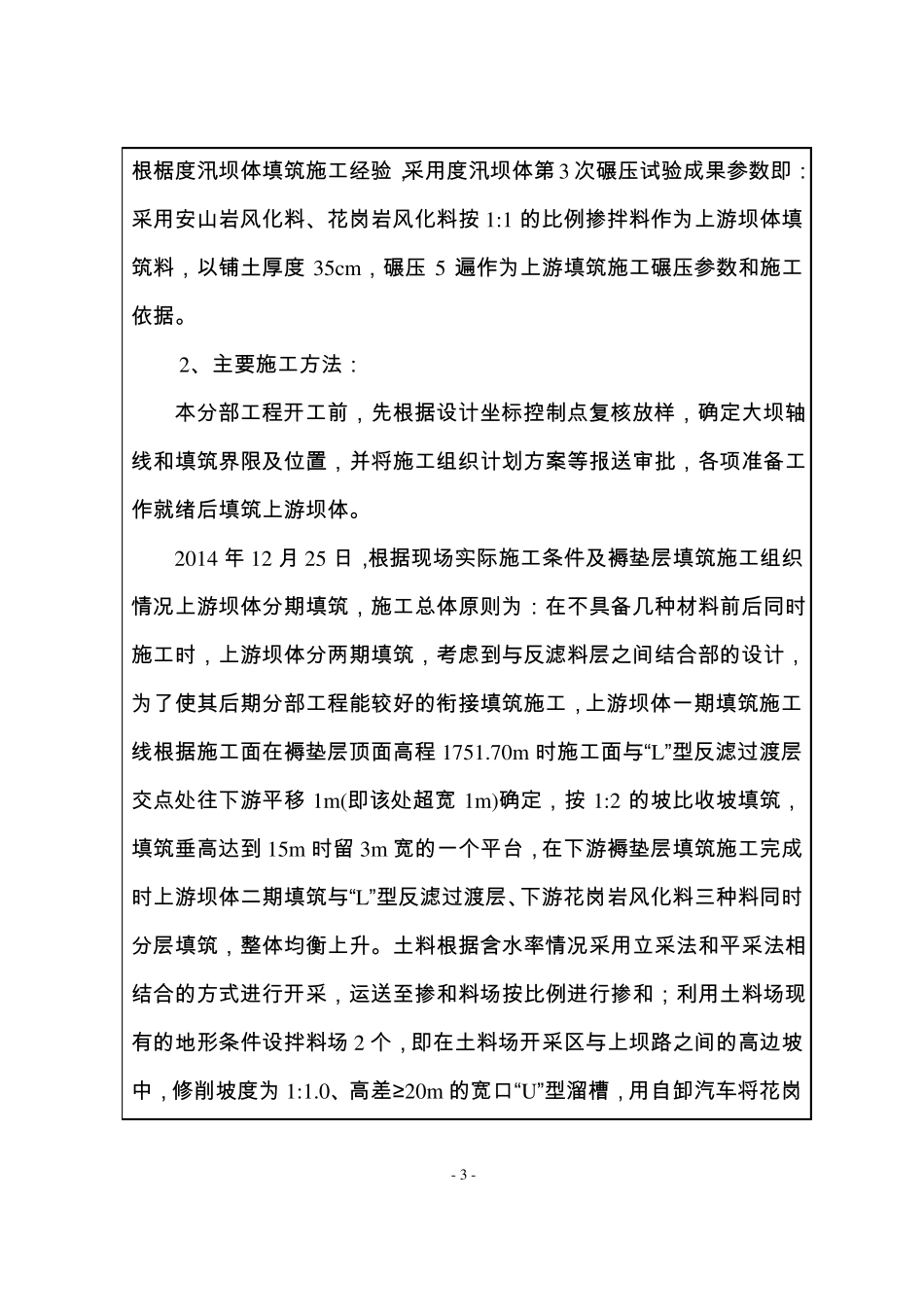

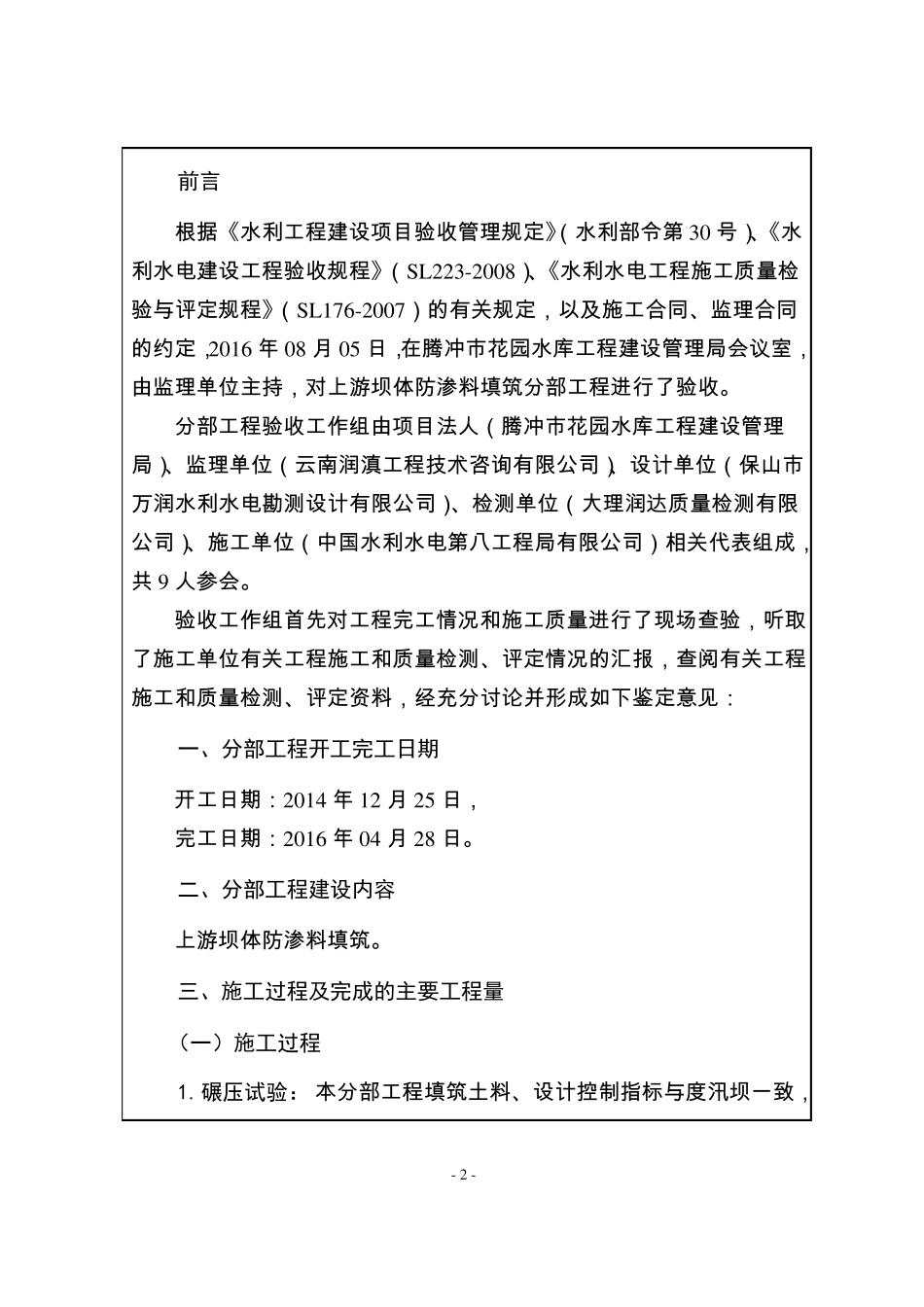

▲编号:02-05腾冲市花园水库工程上游坝体填筑分部工程验收鉴定书单位工程名称:拦河坝工程腾冲市花园水库分部工程验收工作组2016 年 8 月 5 日- 1 -前言根据《水利工程建设项目验收管理规定》(水利部令第 30 号)、《水利水电建设工程验收规程》(SL223-2008)、《水利水电工程施工质量检验与评定规程》(SL176-2007)的有关规定,以及施工合同、监理合同的约定,2016 年 08 月 05 日,在腾冲市花园水库工程建设管理局会议室,由监理单位主持,对上游坝体防渗料填筑分部工程进行了验收。分部工程验收工作组由项目法人(腾冲市花园水库工程建设管理局)、监理单位(云南润滇工程技术咨询有限公司)、设计单位(保山市万润水利水电勘测设计有限公司)、检测单位(大理润达质量检测有限公司)、施工单位(中国水利水电第八工程局有限公司)相关代表组成,共 9 人参会。验收工作组首先对工程完工情况和施工质量进行了现场查验,听取了施工单位有关工程施工和质量检测、评定情况的汇报,查阅有关工程施工和质量检测、评定资料,经充分讨论并形成如下鉴定意见:一、分部工程开工完工日期开工日期:2014 年 12 月 25 日,完工日期:2016 年 04 月 28 日。二、分部工程建设内容上游坝体防渗料填筑。三、施工过程及完成的主要工程量(一)施工过程1.碾压试验: 本分部工程填筑土料、设计控制指标与度汛坝一致,- 2 -根椐度汛坝体填筑施工经验,采用度汛坝体第 3 次碾压试验成果参数即:采用安山岩风化料、花岗岩风化料按 1:1 的比例掺拌料作为上游坝体填筑料,以铺土厚度 35cm,碾压 5 遍作为上游填筑施工碾压参数和施工依据。2、主要施工方法:本分部工程开工前,先根据设计坐标控制点复核放样,确定大坝轴线和填筑界限及位置,并将施工组织计划方案等报送审批,各项准备工作就绪后填筑上游坝体。2014 年 12 月 25 日,根据现场实际施工条件及褥垫层填筑施工组织情况上游坝体分期填筑,施工总体原则为:在不具备几种材料前后同时施工时,上游坝体分两期填筑,考虑到与反滤料层之间结合部的设计,为了使其后期分部工程能较好的衔接填筑施工,上游坝体一期填筑施工线根据施工面在褥垫层顶面高程 1751.70m 时施工面与“L”型反滤过渡层交点处往下游平移 1m(即该处超宽 1m)确定,按 1:2 的坡比收坡填筑,填筑垂高达到 15m 时留 3m 宽的一个平台,在下游褥垫层填筑施工完成时上游坝体二期填筑与“L”型反...
