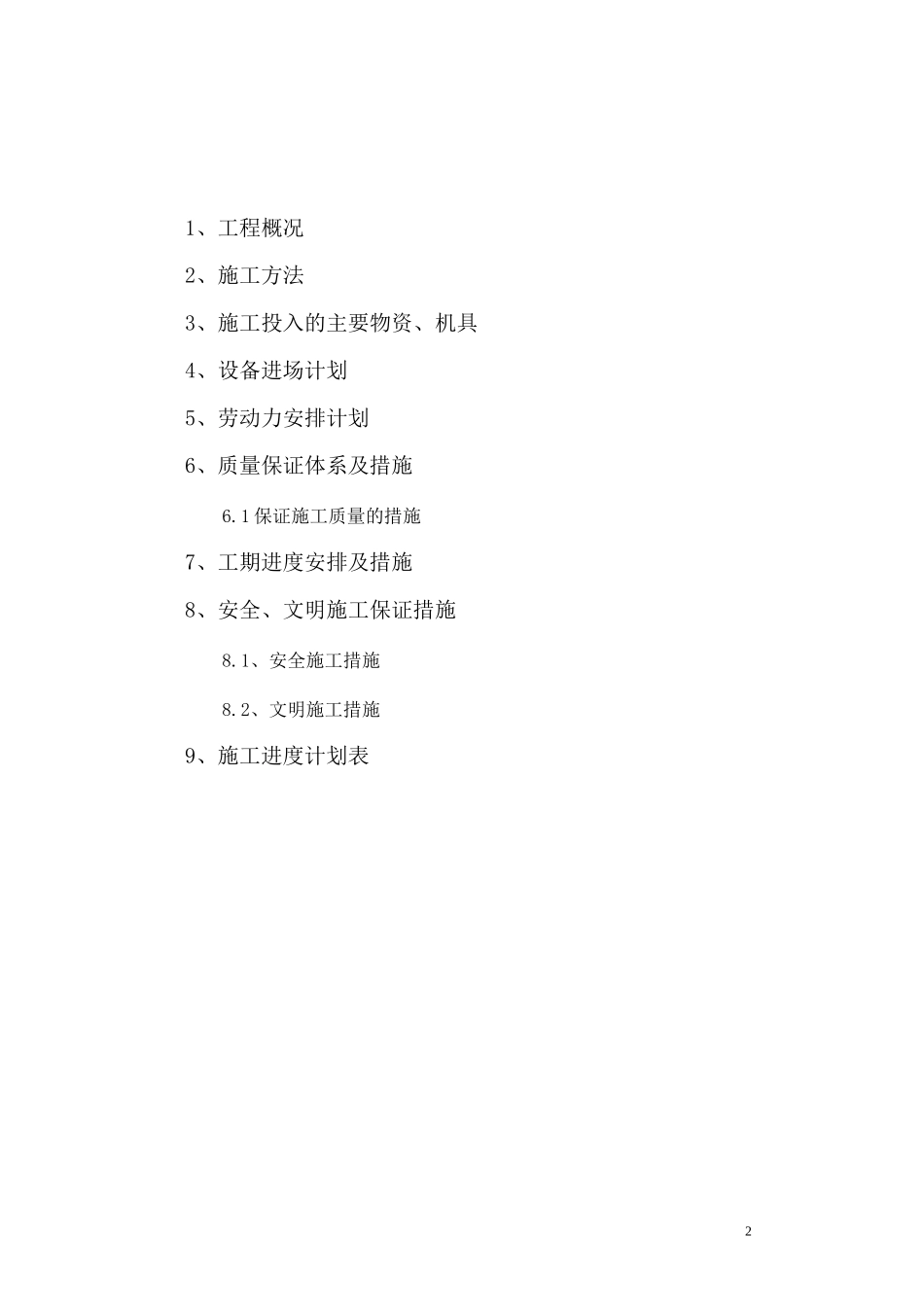

1XX 市 XX 镇天燃气利用工程施工方案21、工程概况2、施工方法3、施工投入的主要物资、机具4、设备进场计划5、劳动力安排计划6、质量保证体系及措施6.1 保证施工质量的措施7、工期进度安排及措施8、安全、文明施工保证措施8.1、安全施工措施8.2、文明施工措施9、施工进度计划表31、工程概况:XX 市 XX 镇 XXXXX 燃气管道工程,起点位于 XX 大道与 XX 连接口处,全长 3500 米。工程中直埋敷设管道规格,DE250 聚乙烯管道采用橙色 PE100SDR17.6 管,水平定向穿越采用 DE250 橙色 PE100SDR11 管。主要材料见材料表2、施工方法:本工程施工管线长度约 7266 米,长度长,跨度较大,材料运输困难,工期紧,在施工范围中将多处遇到道路、房屋、河涌等建筑物。按业主和招标文件要求,遇到如上建筑、河涌,将采取非开挖形式进行施工,以保证道路畅通,居民生活不受干扰。施工方法,采用机械开挖管沟,复查管沟深度,清除沟内塌方、石块、积水后,放置焊接后的 PE 管和沿钱放置示踪线,回填素土铺水泥板,并连续铺设警示带后方可进行回填。2.1、PE 管管材简介:PE 材料因其防腐蚀性好、流体阻力小、化学性能稳定等特性,具有广泛的应用范围。目前主要应用于饮用水、工艺水、废液、天然气等介质。PE 管的焊接采用全自动焊管机进行 PE 管的焊接。将要连接的两根管子保持水平状态,并清除其表面的杂物,将电热熔带及锁紧扣带放在管道连接部位并用夹钳把锁紧扣带扣紧,然后把热熔机与电热熔带相接,设定加热时间后启动热熔机(绿灯亮),当热熔机的红灯亮时电热熔过程完成。关掉电源,再一次用夹钳扣紧锁紧扣带并保持一定的冷却时间(约 15min),冷却后松开锁紧扣带。如此类推将管道焊接成需要敷设的长度,为拖管做好准备。PE 管道的加固回拉管道过程中要牵引的管线很长,为了保证在牵引过程中不会出现拉断管和因泥浆排出不及时而压扁管的情况,在回拉前要作以下处理:利用 PE 比钢管内径小两档,在 PE 管外部用钢管进行护管。在钢套管外部绑上钢筋,技术处理如下:a.顺管外沿用 4根 6 号钢筋紧抱管两端,管中央则用 1 根 8 号钢筋拉住管两端,在管外围每隔 10m 采用 64号的钢筋环形抱住外沿的 4 根钢筋,确保拖管的整体性,防止断管。为了保证这 5 根纵向受力钢筋能够整体受力,将钢筋都焊接在封板上,8 号钢筋与封板用玻璃胶封口,防止漏水。b.分别在 A、B 点开挖一深坑,让泥浆自由流到坑里,并用泥浆泵抽出。PE...
