1/12第节放水涵施工方案1

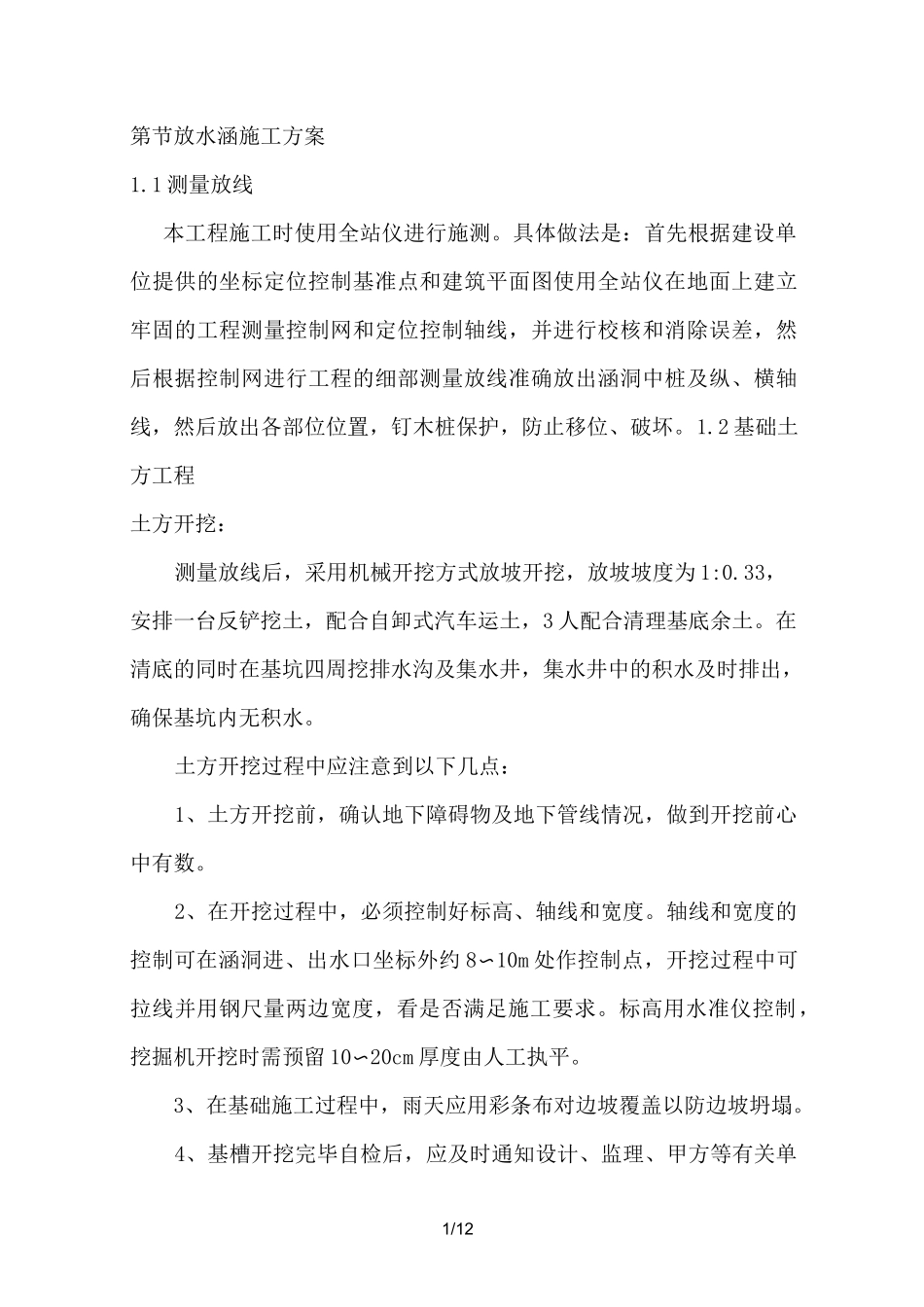

1 测量放线本工程施工时使用全站仪进行施测
具体做法是:首先根据建设单位提供的坐标定位控制基准点和建筑平面图使用全站仪在地面上建立牢固的工程测量控制网和定位控制轴线,并进行校核和消除误差,然后根据控制网进行工程的细部测量放线准确放出涵洞中桩及纵、横轴线,然后放出各部位位置,钉木桩保护,防止移位、破坏
2 基础土方工程土方开挖:测量放线后,采用机械开挖方式放坡开挖,放坡坡度为 1:0
33,安排一台反铲挖土,配合自卸式汽车运土,3 人配合清理基底余土
在清底的同时在基坑四周挖排水沟及集水井,集水井中的积水及时排出,确保基坑内无积水
土方开挖过程中应注意到以下几点:1、土方开挖前,确认地下障碍物及地下管线情况,做到开挖前心中有数
2、在开挖过程中,必须控制好标高、轴线和宽度
轴线和宽度的控制可在涵洞进、出水口坐标外约 8〜10m 处作控制点,开挖过程中可拉线并用钢尺量两边宽度,看是否满足施工要求
标高用水准仪控制,挖掘机开挖时需预留 10〜20cm 厚度由人工执平
3、在基础施工过程中,雨天应用彩条布对边坡覆盖以防边坡坍塌
4、基槽开挖完毕自检后,应及时通知设计、监理、甲方等有关单2/12位验槽,合格后做好地基验槽记录后浇筑垫层混凝土
土方回填:土方回填前,办理好基础分部工程验收方面的相关工作,并同时排干基坑内的余水
回填土按设计要求选用,如果含水率达不到回填要求,在回填前几天进行晾晒或洒水湿润,以确保回填土的含水率要求
回填时,自卸式汽车运土,人工进行铺平,分层回填,每层填土约厚度 30cm,蛙式打夯机进行夯实
在回填过程中,按设计要求取土样进行密实度试验
全部回填工作完成后,经试验合格,报监理工程师确认后进行下一道工序的施工
3 模板工程本工程主要采用 20mm 厚胶合板模板施工

模板支撑系统将在施工前编制专项施工作业方案,在方案中对模
