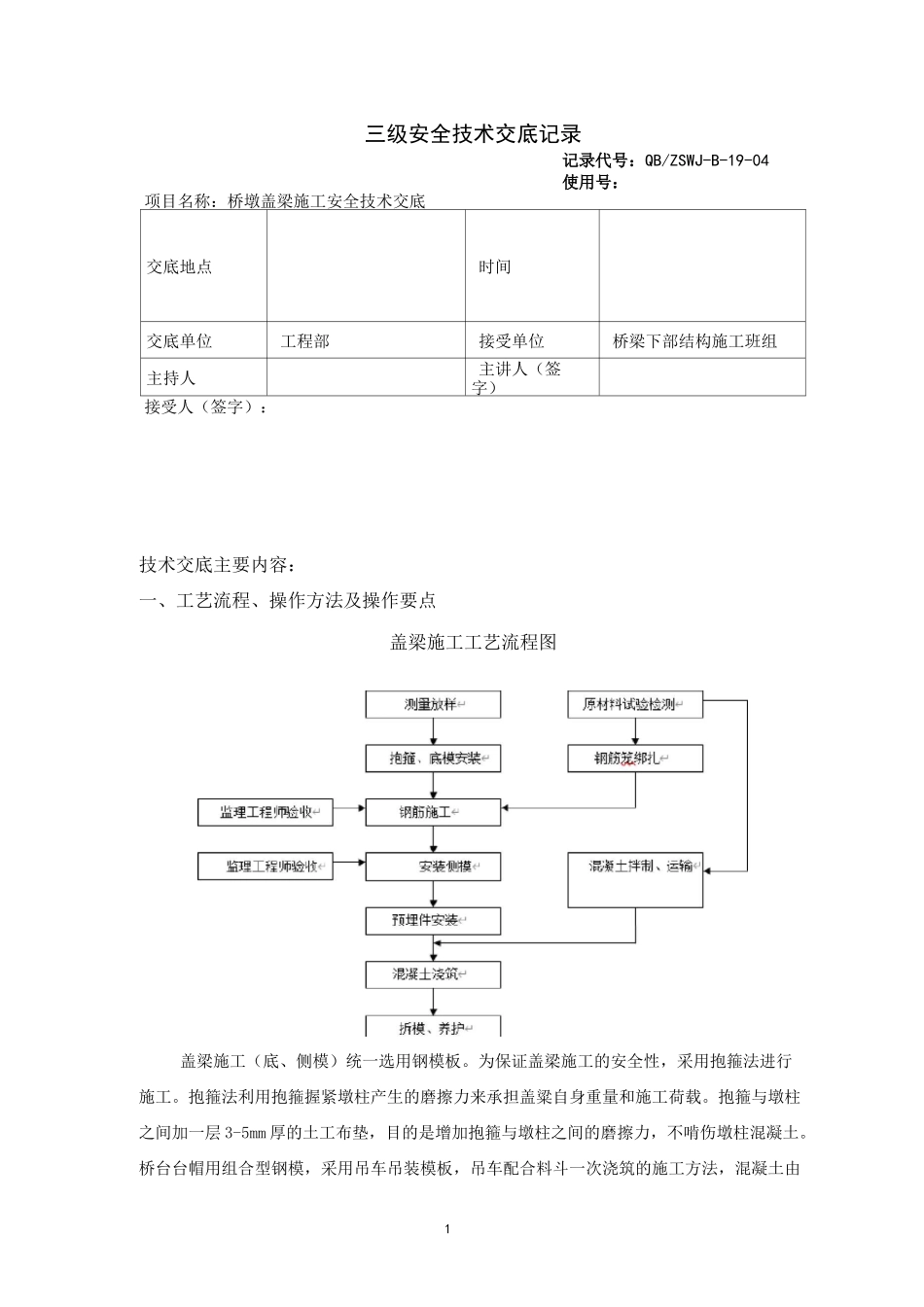

1三级安全技术交底记录记录代号:QB/ZSWJ-B-19-04使用号:项目名称:桥墩盖梁施工安全技术交底交底地点时间交底单位工程部接受单位桥梁下部结构施工班组主持人主讲人(签字)接受人(签字):技术交底主要内容:一、工艺流程、操作方法及操作要点盖梁施工工艺流程图盖梁施工(底、侧模)统一选用钢模板
为保证盖梁施工的安全性,采用抱箍法进行施工
抱箍法利用抱箍握紧墩柱产生的磨擦力来承担盖粱自身重量和施工荷载
抱箍与墩柱之间加一层 3-5mm 厚的土工布垫,目的是增加抱箍与墩柱之间的磨擦力,不啃伤墩柱混凝土
桥台台帽用组合型钢模,采用吊车吊装模板,吊车配合料斗一次浇筑的施工方法,混凝土由2拌合站集中拌和,罐车运输
1、施工准备桥墩在立柱施工完成后,根据盖梁设计标高返算出抱箍钢带下缘在墩柱的确切位置,并做好标记,以便抱箍准确就位
为方便盖梁底模的安装,在浇注混凝土时,墩柱顶混凝土标高按比设计标高 5cm 控制
2、墩柱顶凿毛待墩柱混凝土达到设计强度的 75%以上后,对墩柱顶进行凿毛处理,凿除顶部的水泥砂浆和松弱层,凿毛至新鲜混凝土,并用空压机吹干净
标高控制在比设计标高高 3cm 左右,以便于安装盖梁底模
在盖梁施工前,对墩柱进行施工测量,作为安装盖梁底模的依据
墩柱施工测量与控制的内容包括:墩柱中心位置测量、立柱顶高程测量
墩柱中心测量采用全站仪进行测量;高程测量是根据施工中设立的临时水准点,用水准仪直接进行,也可以三维坐标控制测量

3、抱箍制作安装及预压1
抱箍制作柱箍采用 2mm 厚钢板制作,高 350mm(双抱箍),竖楞间距 W400mm,柱箍内径小于柱径20mm,每个柱箍由两个半圆形钢箍组成,并确保钢箍之间用高强螺栓连接好后能与墩柱挤压紧密,盖梁模板行架采用 50a 工字钢纵梁 ,每侧 1 根工字钢,制作长度根据盖梁 + 操作平台施 工
横向用 12# 工字钢间距 0
