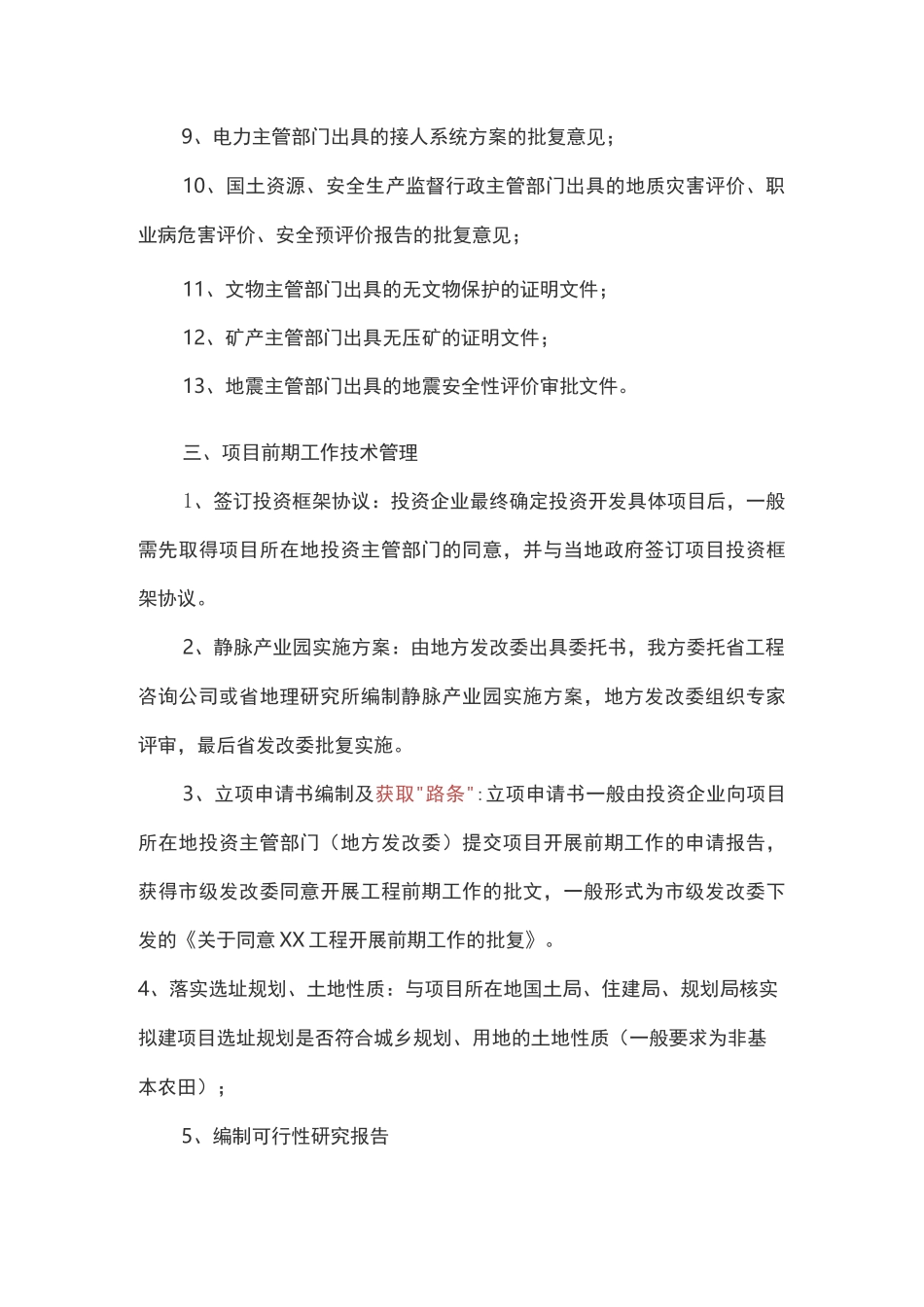

垃圾焚烧发电项目前期手续一、项目核准前工作1、签订投资框架协议;2、编制静脉产业园实施方案、组织专家评审、省发改委批复;3、垃圾焚烧发电项目立项申请、编制可行性研究报告,组织评审;4、落实选址规划、土地性质;5、土地预审申请书、土地预审;6、项目申请报告、项目核准;7、编制垃圾焚烧发电项目 PPP 招标文件,招标、签订 BOT(或BOO)协议。二、项目开工须取得支持性文件1、政府投资主管部门对本项目的意见;2、发改委对静脉产业园实施方案批复;3、发改委对项目核准;4、规划主管部门出具的规划选址意见书(项目核准前)、建设用地规划许可证;5、国土部门出具的项目土地预审、土地出让合同(或划拨)、土地使用证;6、水利主管部门出具的水资源论证报告批复意见;7、环境保护部门出具的环境影响评价报告批复意见;8、水利主管部门出具的水土保持方案的批复意见(取水许可证);9、电力主管部门出具的接人系统方案的批复意见;10、国土资源、安全生产监督行政主管部门出具的地质灾害评价、职业病危害评价、安全预评价报告的批复意见;11、文物主管部门出具的无文物保护的证明文件;12、矿产主管部门出具无压矿的证明文件;13、地震主管部门出具的地震安全性评价审批文件。三、项目前期工作技术管理1、签订投资框架协议:投资企业最终确定投资开发具体项目后,一般需先取得项目所在地投资主管部门的同意,并与当地政府签订项目投资框架协议。2、静脉产业园实施方案:由地方发改委出具委托书,我方委托省工程咨询公司或省地理研究所编制静脉产业园实施方案,地方发改委组织专家评审,最后省发改委批复实施。3、立项申请书编制及获取"路条":立项申请书一般由投资企业向项目所在地投资主管部门(地方发改委)提交项目开展前期工作的申请报告,获得市级发改委同意开展工程前期工作的批文,一般形式为市级发改委下发的《关于同意 XX 工程开展前期工作的批复》。4、落实选址规划、土地性质:与项目所在地国土局、住建局、规划局核实拟建项目选址规划是否符合城乡规划、用地的土地性质(一般要求为非基本农田);5、编制可行性研究报告5.1 可行性研究的工作步骤① 委托有资质的咨询单位编制可行性研究报告;②现场踏勘了解厂址的自然条件;③取得可靠的资料进行分析计算比较、方案论证,并提出建议;④研究重大的技术经济原则,落实各项必要条件;⑤完成可行性研究报告、岩土工程勘察报告、水文气象报告及工程测量报告;⑥委托有关单位编...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

垃圾焚烧发电项目前期手续梳理

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
