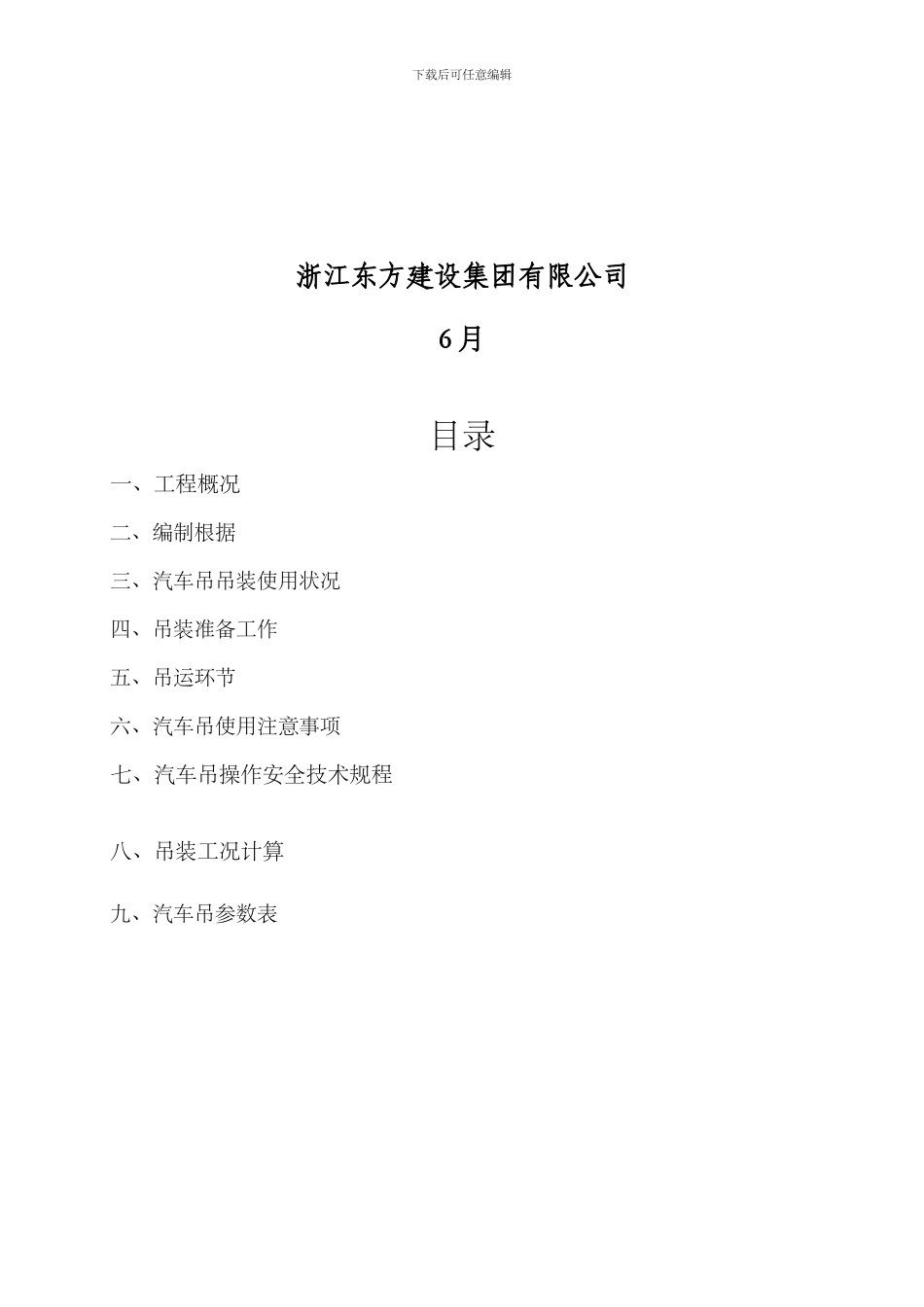

下载后可任意编辑佛山大悦城显示屏吊车施工方案编 制: 审 核: 批 准: 下载后可任意编辑浙江东方建设集团有限公司6 月目录一、工程概况二、编制根据 三、汽车吊吊装使用状况四、吊装准备工作五、吊运环节六、汽车吊使用注意事项七、汽车吊操作安全技术规程八、吊装工况计算九、汽车吊参数表下载后可任意编辑工程吊车吊装施工方案一、工程概况该工程位于佛山市三水中心科技工业区芦苞园 D 区 21 号之一内,由佛山市西豪江糖制品有限公司投资兴建,广州亚泰建筑设计院有限公司设计、佛山市三水建筑设计院有限公司勘察和提供地质资料,佛山市建辉监理有限公司监理,佛山市三水区芦苞建筑工程有限公司承建,计划工期 210 天
其中仓库、车间一、宿舍和车间二(详见钢屋面吊装方案)采纳工程汽车吊吊装
二、编制根据 《建筑机械使用安全技术规程》JGJ33- 《建筑施工安全检查原则》JGJ59-99《建筑构造荷载法律规范》(GB5009-)();施工图纸
三、汽车吊吊装使用状况 下载后可任意编辑本工程重要使用 QZ16D 汽车吊,用于钢构件装卸车,小构件、松散材料、门型脚手架材料运输吊装,其参数见附表《QZ16D 汽车吊参数表》 四、吊装准备工作1、安排好吊车行车通道及作业平台,确保汽车吊进场后可顺利支设
2、汽车吊进场后应告知设备管理员,吊装前对汽车吊作业环境、吊具、钢丝绳等进行检查,满足规定后方可进行吊装作业
3、吊装材料、构件、设备等根据方案规定进行吊装前码放,方便于吊装顺利进行
4、在吊索具选择时,根据起吊设备的重量对比多个型号钢丝绳的允许应力,拟定其型号及直径
5、起重机进场前,必须向项目部提供起重机的出厂检测报告、年报告、产品阐明书
6、起重机司机、信号工、司索工必须持证上岗,身体健康
五、吊运环节1、吊装前,必须做好全方面仔细的检查核算工作
检查设备安装基准标记、方位线标记与否对的;检查材料码放与否符
