大庆至广州国家高速公路江西龙南里仁至杨村(赣粤界)段建设项目中央分隔带横向排水分项工程(K36+316-K38+000)施工方案中铁十三局集团第一工程有限公司大广高速公路龙杨段 P2 标项目经理部二 0 一二年四月十九日中央分隔带横向排水工程施工技术方案一、工程概况:K36+316-K38+000 段中央分隔带横向排水工程包括:中央分隔带集水井 57 座;Φ10cm 横向 HDPE 排水管 1021
25m;C15 砼回填 83
74m³,防冲刷土工布 38 ㎡;双层沥青土工布防水层 3704 ㎡;中央分隔带碎石盲沟 244m³;Ф10cm 纵向软式透水管1684m;反滤织物 1684 ㎡;中央分隔带填土 2020
二、施工组织机构及工期计划安排设一个施工队,施工人员 25 人,主要任务是负责中央分隔带排水工程的施工
中央分隔带排水工程开工时间定为 2012 年 4 月 19 日,计划完工时间为 2012 年 6月 18 日
Φ10cm 横向 HDPE 排水管工程开工时间为路基交验后立即开工,在底基层施工之前完成,中央分隔带工程在中面层施工前完工
三、施工方案及施工方法(一)、施工方案1、Φ10cm 横向 HDPE 排水管:在路基单位进行路基交验后,及时组织队伍施工,采用小型挖掘机开挖,砼集中拌和,人工埋设排水管
2、中央分隔带横向排水工程:车辆运输材料、现场全部采用人工施工各项内容
3、材料要求(1)砼使用砼搅拌机集中拌和,拌和时,水泥、碎石、砂材料须符合批复的施工配合比设计要求,已凝结的砼不得使用
(2)做好各种原材料的检验,严格把好质量关
采购符合规定的品种、等级的水泥材料,碎石、砂材料按配合比确定的材料组织进场,钢筋、土工材料、排水管质量必须符合设计图纸要求,所有原材料必须经监理工程师同意后才可进场使用

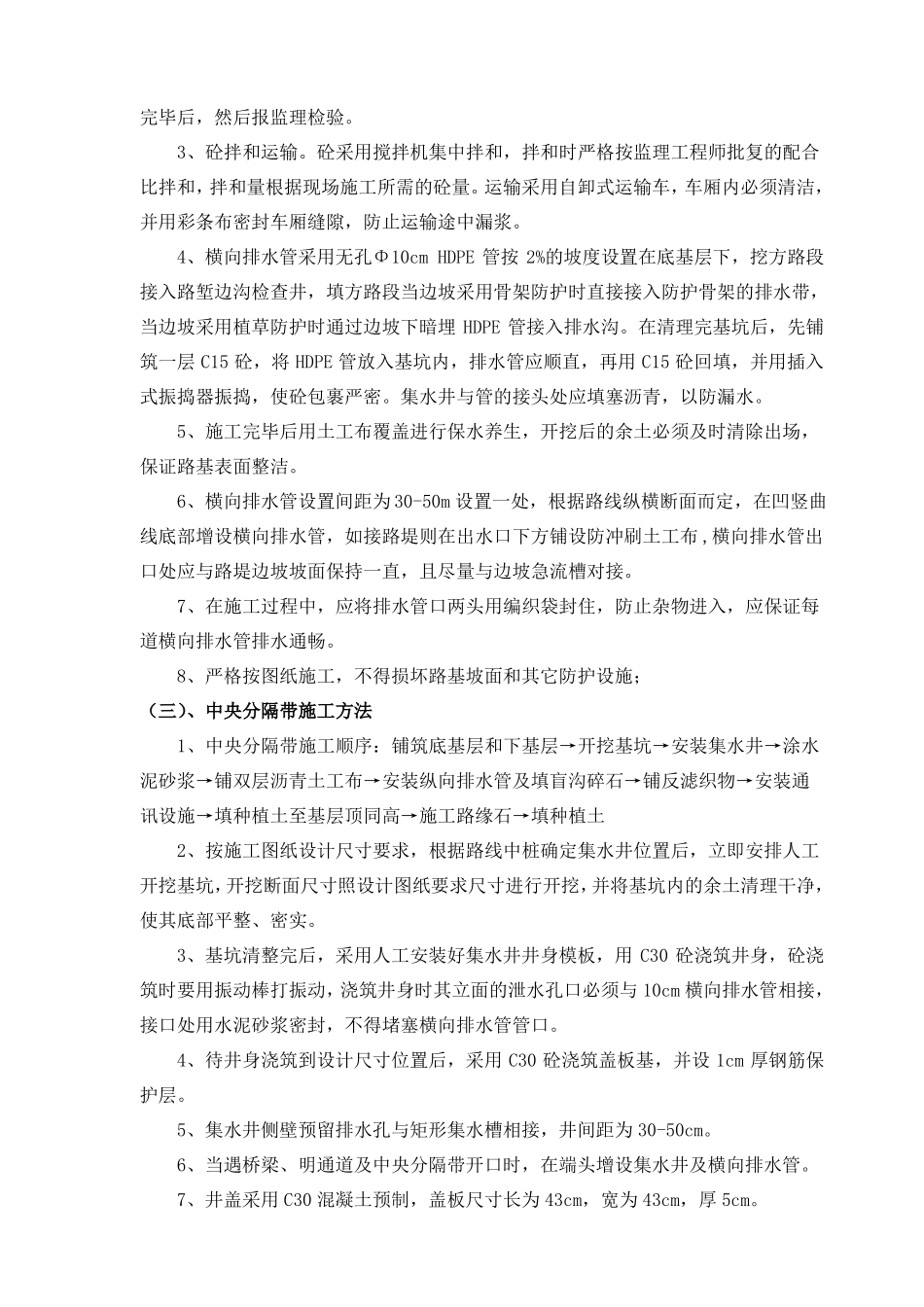

4、施工放样根据施工图纸设计的桩号位置,利用中桩进行施
