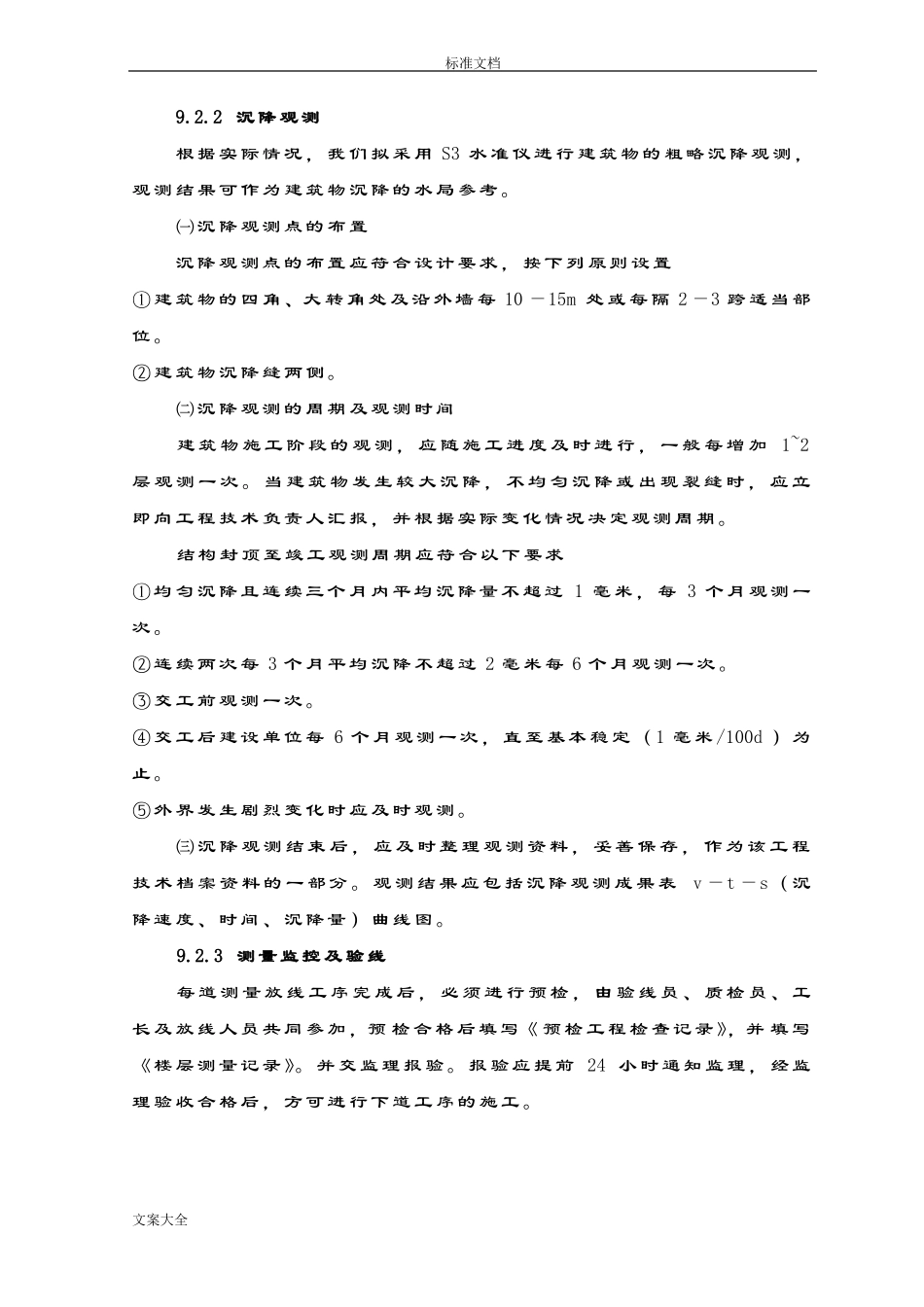

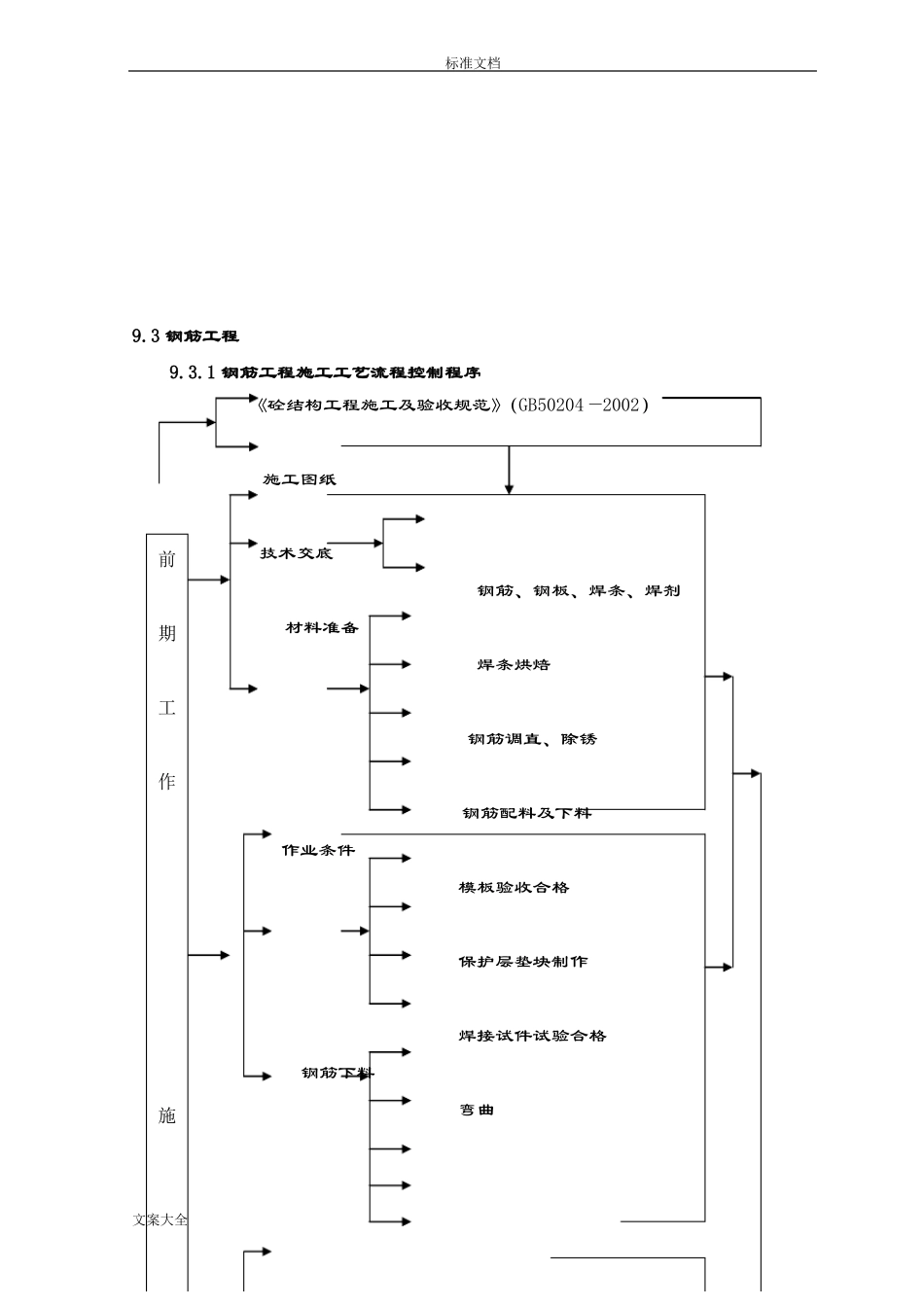

标准文档主 体 结 构 主 要 施 工 方 法 和 施 工 措 施9.1 主 体 结 构 施 工 工 序投 点 放 线 — 复 核 — 柱 筋 绑 扎 — 予 留 予 埋 — 验 收 — 柱 封 模 — 浇 筑 柱 砼— 梁 板 模 板 — — 梁 板 钢 筋 绑 扎 — 予 留 予 埋 — 验 收 — 浇 筑 梁 、板 砼 — 养 护 。9.2 施 工 测 量9.2.1 平 面 及 高 程 控 制㈠ 平 面 控 制因 地 上 部 分 分 为 两 个 栋 号 ,主 体 结 构 将 采 用 内 控 点 直 接 投 测 的 方 法 ,在 整 体 上 根 据 基 础 部 分 的 控 制 网 的 基 础 上 加 密 组 成 新 的 控 制 网 , 并 以 相对 独 立 1 个 单 位 为 1 个 施 工 区 ,1 个 施 工 段 ,内控 点 布 置 即 要 满 足 主 体 结构 要 求 又 兼 顾 到 主 体 施 工 的 需 要 。 每 段 布 置 四 个 控 点 。 内 控 点 布 置 在 首层 楼 地 面 上 ,精 密 设 置 保 证 内 控 点 误 差 在 ±3mm 以 内 ,楼 层 放 线 均 由 各 段内 控 点 独 自 引 出 , 内 控 点 引 测 至 施 工 层 后 必 须 进 行 复 核 , 其 测 量 误 差 必须 符 合 天 津 市 有 关 测 量 规 范 的 规 定 , 然 后 作 为 楼 层 轴 线 、 墙 、 柱 边 线 的放 线 依 据 , 内 控 点 引 测 误 差 应 符 合 以 下 规 定 :项目每层总高(H)30 米<H≤60 米㈡ 高 程 控 制根 据 业 主 提 供 的 高 程 控 制 点 , 在 首 层 引 测 6 个 标 高 控 制 点 作 为 高 程传 递 的 依 据 , 每 个 单 体 有 两 个 标 控 制 点 , 以 便 相 互 校 核 , 并 满 足 每 个 单体 独 立 引 测 , 首 层 标 高 控 制 点 均 设 置 为 ±0.00 。 高 程 传 递 采 用 钢 尺 一 次直 接 向 上 传 递 的 方 法 。施 工 层 抄 平 之 前 , 应 先 校 核 自 首 层 传 递 上 来 的 两 个 标 高 点 , 其 相 互较 差 应 小 于 3mm ,并 依 两 点 的 平 均 点 抄 测 水 平 线 。抄 平 时 ,尽 量 将 水 准 ...
