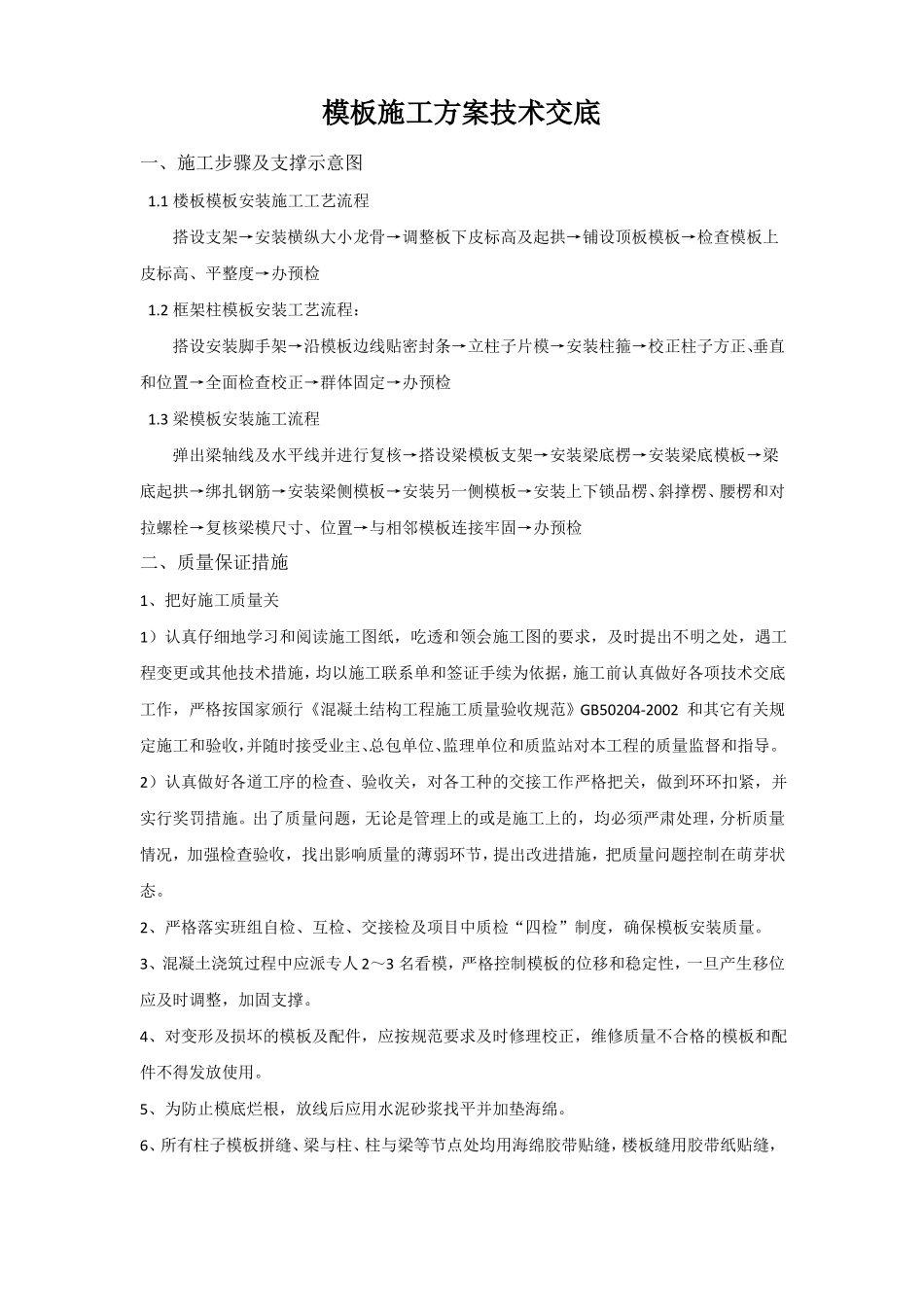

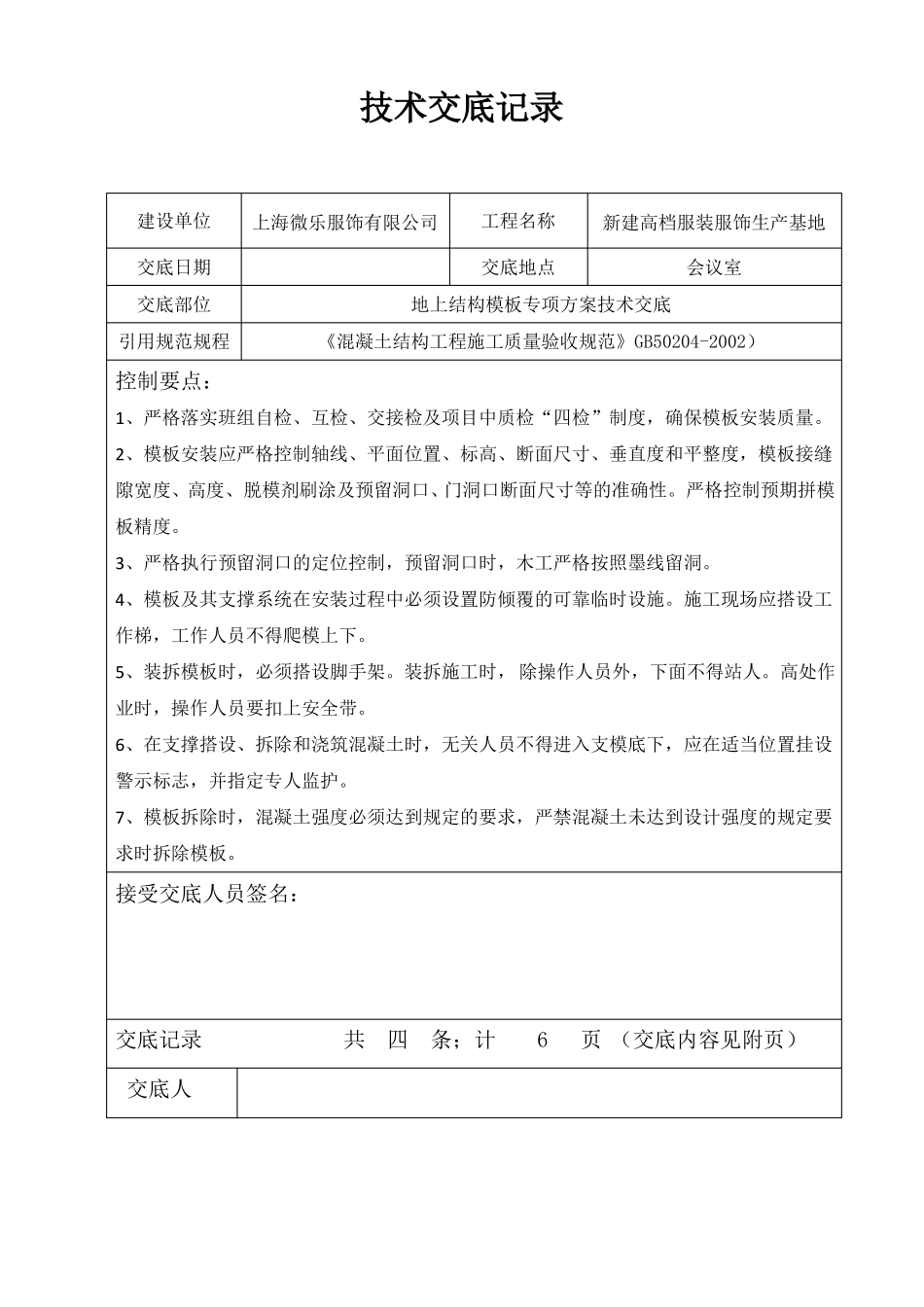

技术交底记录建设单位交底日期交底部位引用规范规程上海微乐服饰有限公司工程名称交底地点地上结构模板专项方案技术交底《混凝土结构工程施工质量验收规范》GB50204-2002)新建高档服装服饰生产基地会议室控制要点:1、严格落实班组自检、互检、交接检及项目中质检“四检”制度,确保模板安装质量。2、模板安装应严格控制轴线、平面位置、标高、断面尺寸、垂直度和平整度,模板接缝隙宽度、高度、脱模剂刷涂及预留洞口、门洞口断面尺寸等的准确性。严格控制预期拼模板精度。3、严格执行预留洞口的定位控制,预留洞口时,木工严格按照墨线留洞。4、模板及其支撑系统在安装过程中必须设置防倾覆的可靠临时设施。施工现场应搭设工作梯,工作人员不得爬模上下。5、装拆模板时,必须搭设脚手架。装拆施工时, 除操作人员外,下面不得站人。高处作业时,操作人员要扣上安全带。6、在支撑搭设、拆除和浇筑混凝土时,无关人员不得进入支模底下,应在适当位置挂设警示标志,并指定专人监护。7、模板拆除时,混凝土强度必须达到规定的要求,严禁混凝土未达到设计强度的规定要求时拆除模板。接受交底人员签名:交底记录共四条;计 6页 (交底内容见附页)交底人模板施工方案技术交底一、施工步骤及支撑示意图1.1 楼板模板安装施工工艺流程搭设支架→安装横纵大小龙骨→调整板下皮标高及起拱→铺设顶板模板→检查模板上皮标高、平整度→办预检1.2 框架柱模板安装工艺流程:搭设安装脚手架→沿模板边线贴密封条→立柱子片模→安装柱箍→校正柱子方正、垂直和位置→全面检查校正→群体固定→办预检1.3 梁模板安装施工流程弹出梁轴线及水平线并进行复核→搭设梁模板支架→安装梁底楞→安装梁底模板→梁底起拱→绑扎钢筋→安装梁侧模板→安装另一侧模板→安装上下锁品楞、斜撑楞、腰楞和对拉螺栓→复核梁模尺寸、位置→与相邻模板连接牢固→办预检二、质量保证措施1、把好施工质量关1)认真仔细地学习和阅读施工图纸,吃透和领会施工图的要求,及时提出不明之处,遇工程变更或其他技术措施,均以施工联系单和签证手续为依据,施工前认真做好各项技术交底工作,严格按国家颁行《混凝土结构工程施工质量验收规范》GB50204-2002 和其它有关规定施工和验收,并随时接受业主、总包单位、监理单位和质监站对本工程的质量监督和指导。2)认真做好各道工序的检查、验收关,对各工种的交接工作严格把关,做到环环扣紧,并实行奖罚措施。出了质量问题,无论是管理上的...
