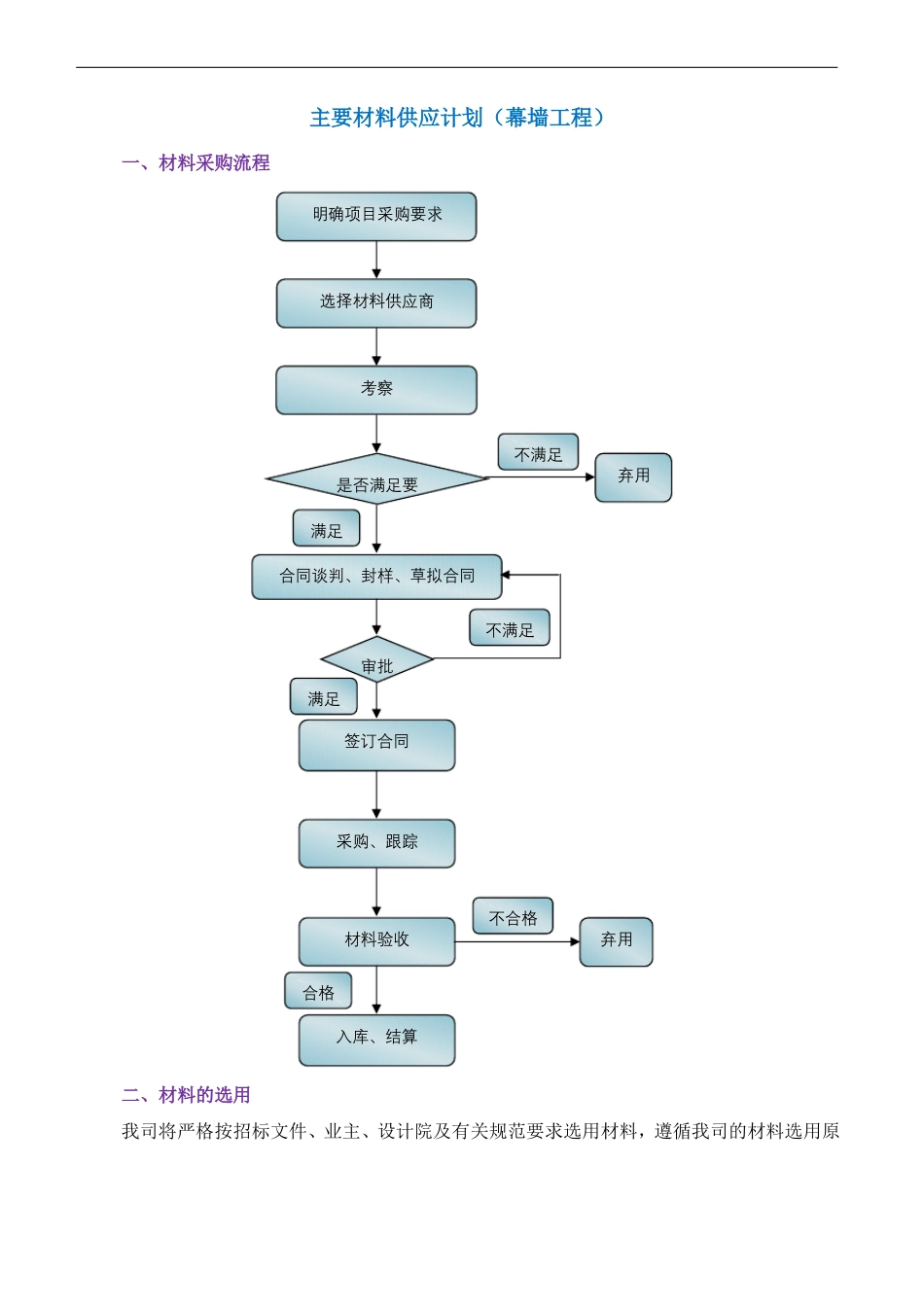

主要材料供应计划(幕墙工程)一、材料采购流程明确项目采购要求选择材料供应商考察不满足是否满足要满足合同谈判、封样、草拟合同不满足审批满足签订合同弃用采购、跟踪不合格材料验收合格入库、结算弃用二、材料的选用我司将严格按招标文件、业主、设计院及有关规范要求选用材料,遵循我司的材料选用原则,确保工程材料质量
材料选用原则:必须选用全新的、近期生产的、无质量缺陷的材料;必须选用优质材料;必须选用满足招标文件、业主、设计院及有关规范要求的材料
主要幕墙材料:玻璃;铝板;铝型材;钢材;石材;结构胶、密封胶;保温、防火材料;五金件、紧固件等;不锈钢
三、供货商的选择供应商选择对象为规模大、行业地位高、口碑好的企业,能够为工程开展所需的材料提供强有力的保障,能保证材料的质量,供货周期满足工程需要
我司定期到材料供应商工厂进行性检查、监造和调研,并出具相应报告反馈供应商的当前状态
四、材料封样确定材料供应商后,我司将及时与业主、总包沟通并确定项目封样清单,根据规范要求准备样品及提交,材料封样通过后,着手采购加工
五、采购批次为了确保工程材料及时供应,我司将主要材料分批次进行采购,确保在最短的时间进场施工
分批供货可避免集中供货引起的工程停滞和现场堆放场地过大的现象发生
1、玻璃:按玻璃种类分,一般以 500-1000m2一批为宜
2、铝板:一般为汽运,以 600-800m2为一批为宜,异形铝板可适量减少
3、铝型材:一般以 20-30 吨为一批为宜,幕墙可按 10kg/m2估算,窗可按 7kg/m2估算
4、钢材:根据工程施工进度分批次进行采购
5、石材:一般为 400m2-700m2为一批
6、胶:可分加工和施工两个阶段进行分批次采购供货
7、不锈钢板:根据工程施工进度分批次进行采购
六、材料采购周期为了确保材料及时采购进场、幕墙工程按期开工,我司材料采购根据施工进度编制详细计划
