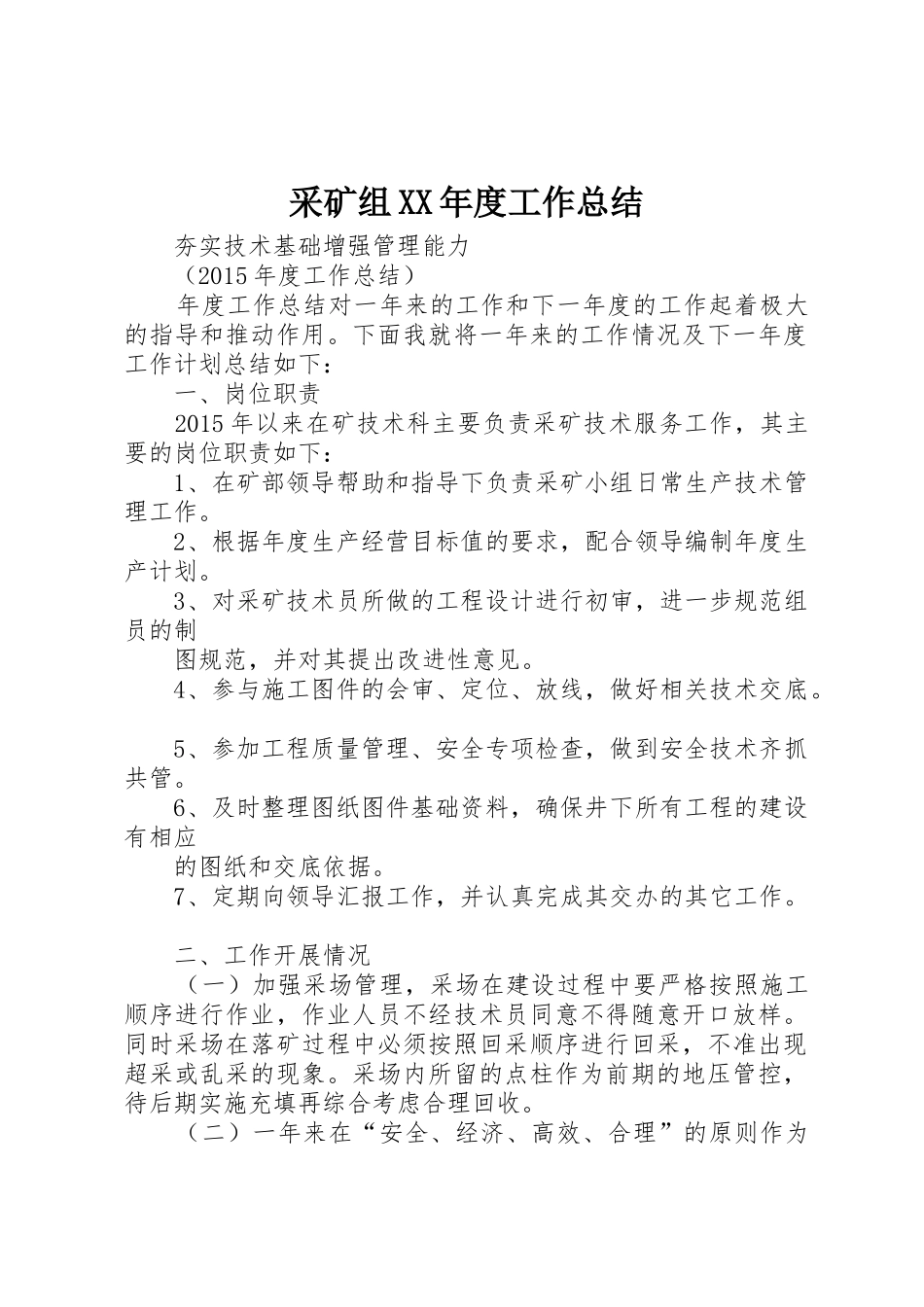

采矿组 XX 年度工作总结 夯实技术基础增强管理能力 (2015 年度工作总结) 年度工作总结对一年来的工作和下一年度的工作起着极大的指导和推动作用
下面我就将一年来的工作情况及下一年度工作计划总结如下: 一、岗位职责 2015 年以来在矿技术科主要负责采矿技术服务工作,其主要的岗位职责如下: 1、在矿部领导帮助和指导下负责采矿小组日常生产技术管理工作
2、根据年度生产经营目标值的要求,配合领导编制年度生产计划
3、对采矿技术员所做的工程设计进行初审,进一步规范组员的制 图规范,并对其提出改进性意见
4、参与施工图件的会审、定位、放线,做好相关技术交底
5、参加工程质量管理、安全专项检查,做到安全技术齐抓共管
6、及时整理图纸图件基础资料,确保井下所有工程的建设有相应 的图纸和交底依据
7、定期向领导汇报工作,并认真完成其交办的其它工作
二、工作开展情况 (一)加强采场管理,采场在建设过程中要严格按照施工顺序进行作业,作业人员不经技术员同意不得随意开口放样
同时采场在落矿过程中必须按照回采顺序进行回采,不准出现超采或乱采的现象
采场内所留的点柱作为前期的地压管控,待后期实施充填再综合考虑合理回收

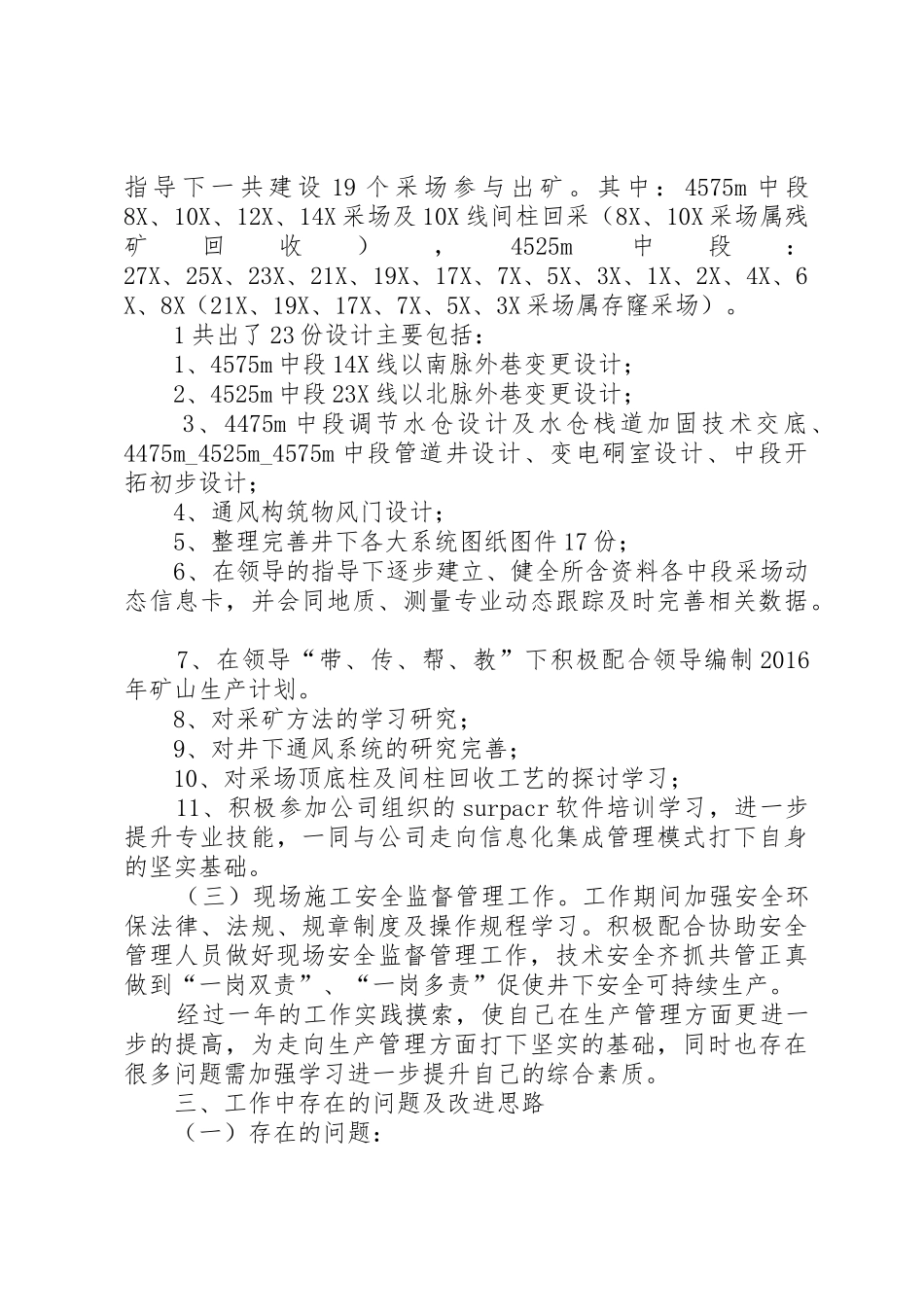

(二)一年来在“安全、经济、高效、合理”的原则作为指 导 下 一 共 建 设 19 个 采 场 参 与 出 矿
其 中 : 4575m 中 段8X、10X、12X、14X 采场及 10X 线间柱回采(8X、10X 采场属残矿回收),4525m中段:27X、25X、23X、21X、19X、17X、7X、5X、3X、1X、2X、4X、6X、8X(21X、19X、17X、7X、5X、3X 采场属存窿采场)
1 共出了 23 份设计主要包括: 1、4575m 中段 14X 线以南脉外巷变更设计; 2、4525m 中段 23X 线以北脉外巷变更设计; 3、4475m 中
