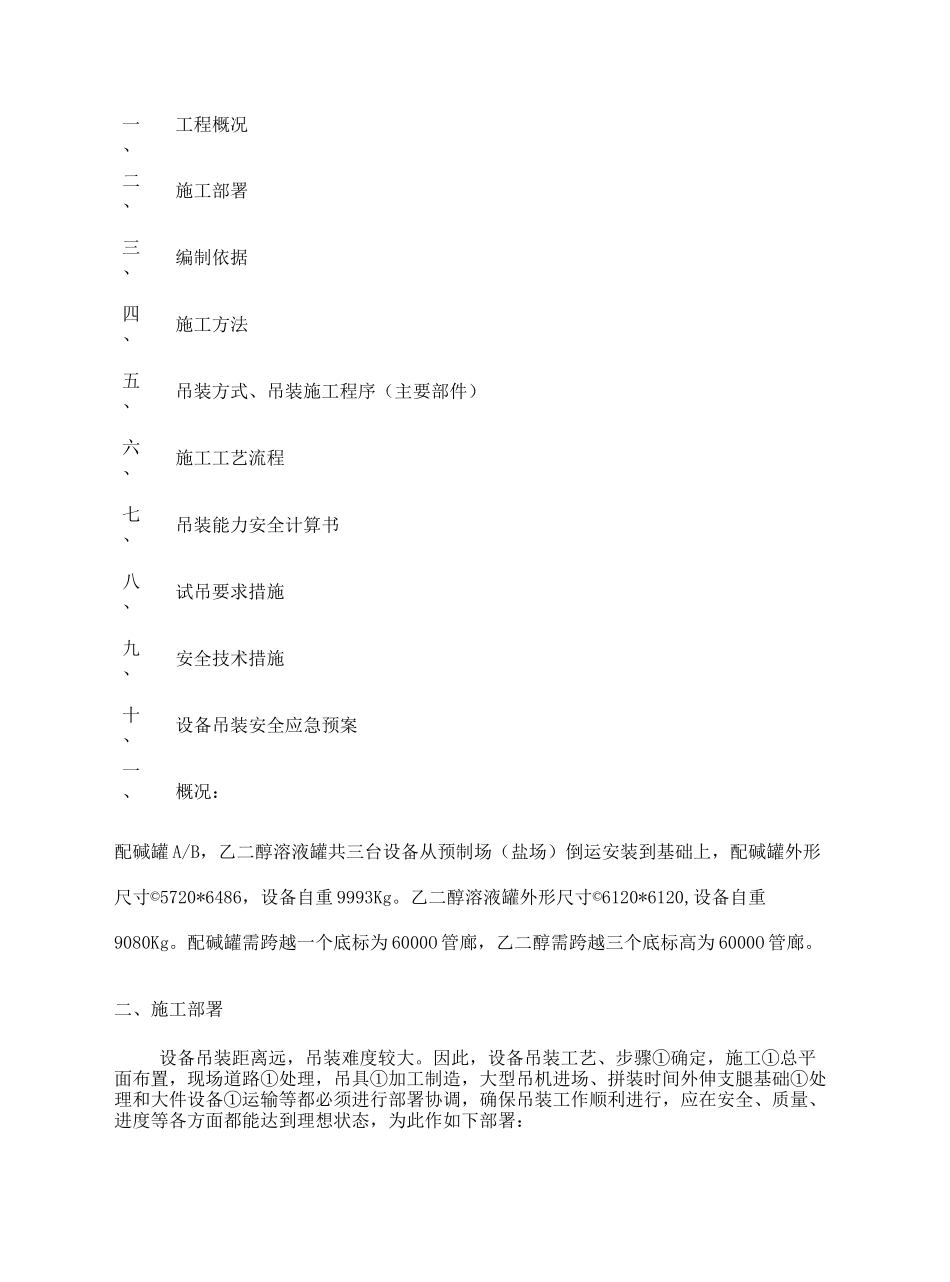

集团标准化工作小组[Q8QX9QT-X8QQB8Q8-NQ8QJ8-M8QMN]滨化集团非标设备吊装施工方案编制:李忠付审核:林长龙批准:朱永陕西建工集团设备安装工程有限公司2013 年 6 月 19 日一、工程概况二、施工部署三、编制依据四、施工方法五、吊装方式、吊装施工程序(主要部件)六、施工工艺流程七、吊装能力安全计算书八、试吊要求措施九、安全技术措施十、设备吊装安全应急预案一、概况:配碱罐 A/B,乙二醇溶液罐共三台设备从预制场(盐场)倒运安装到基础上,配碱罐外形尺寸©5720*6486,设备自重 9993Kg
乙二醇溶液罐外形尺寸©6120*6120,设备自重9080Kg
配碱罐需跨越一个底标为 6000O 管廊,乙二醇需跨越三个底标高为 6000O 管廊
二、施工部署设备吊装距离远,吊装难度较大
因此,设备吊装工艺、步骤①确定,施工①总平面布置,现场道路①处理,吊具①加工制造,大型吊机进场、拼装时间外伸支腿基础①处理和大件设备①运输等都必须进行部署协调,确保吊装工作顺利进行,应在安全、质量、进度等各方面都能达到理想状态,为此作如下部署:1
组织编制设备①吊装方案,并上报公司和业主审定批准
对审定后①吊装方案,在方案实施①施工准备和吊装过程中,必须严格执行该吊装方案
吊装前必须完成 120t 吊机①四个支撑脚①基础处理工作
吊装前必须完成 1201 吊机进场到定机位置①道路铺设①工作
吊装前必须把盖板运至起吊位置
吊装前准备好各类吊索具,并确认符合方案规定①要求
三、编制依据1、设备①相关图纸
2、现场实地勘察情况
3、现行相关①国家、行业、企业标准:① 建筑施工安全检查标准《JGJ59-99》
② 起重机安全技术操作规程《(91)》
4、以往同类工程①施工和管理经验
四、施工方法A、先用 50T 吊车将设备吊移到管廊道路上B、设备吊装就位:
