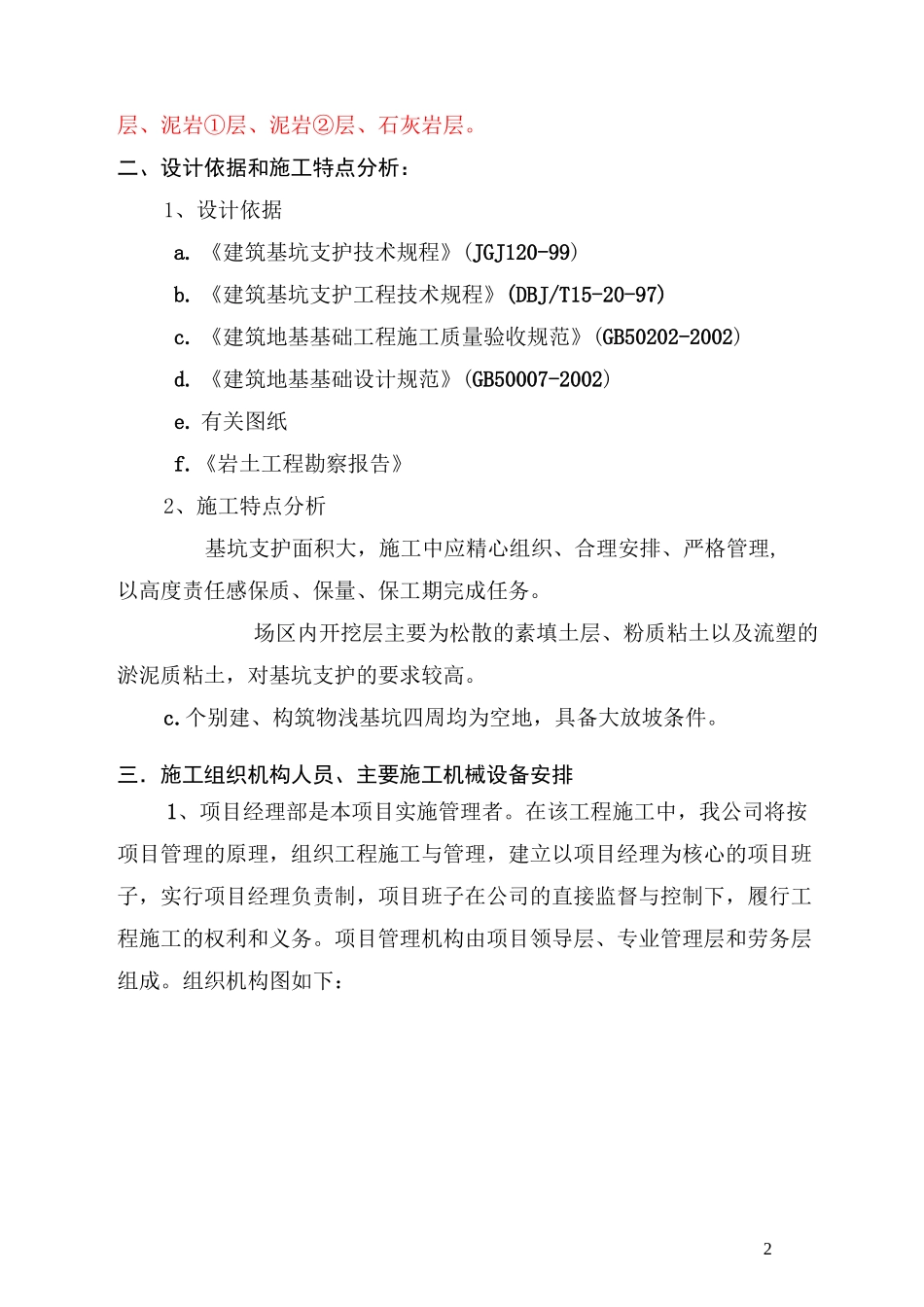

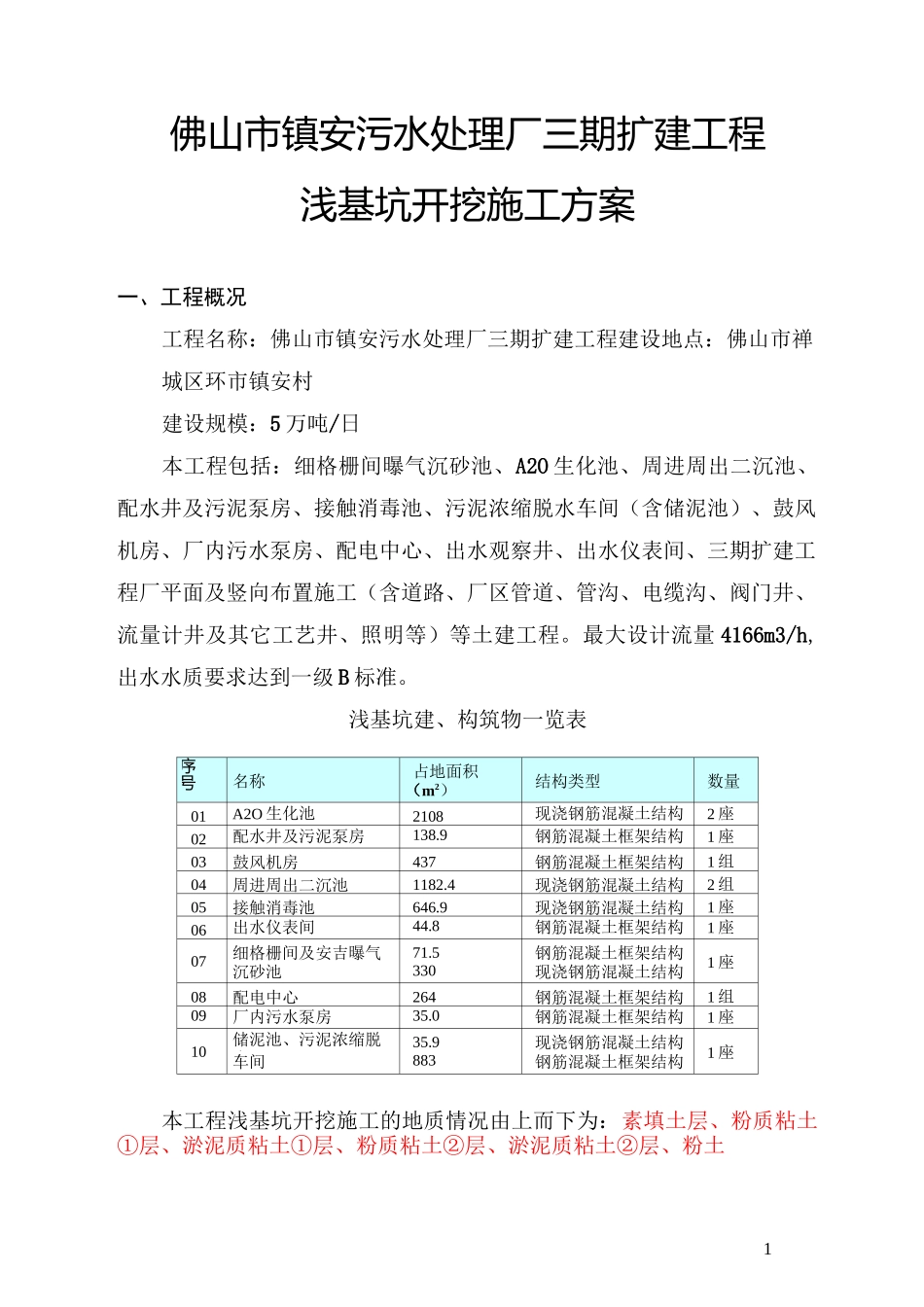

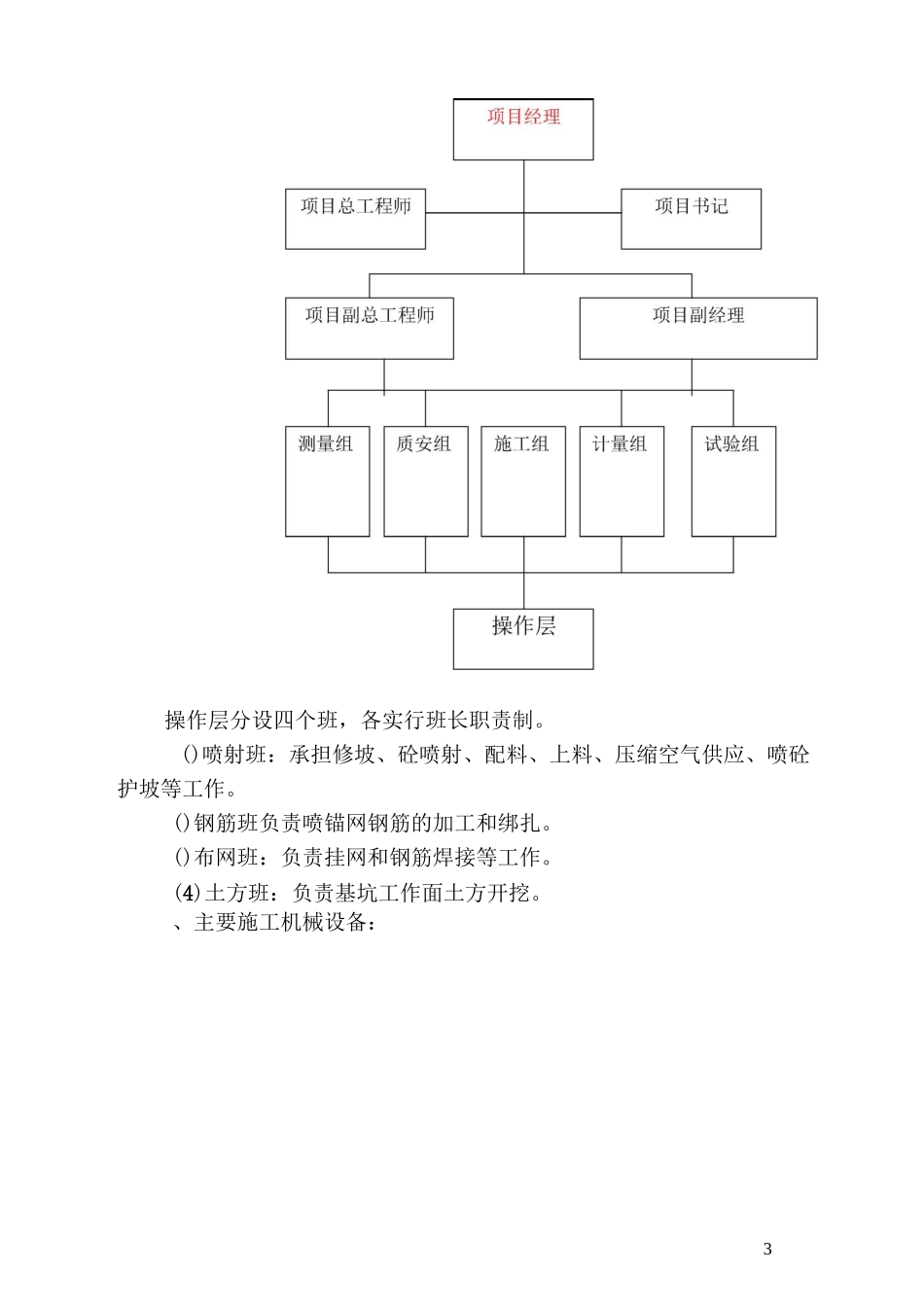

1佛山市镇安污水处理厂三期扩建工程浅基坑开挖施工方案一、工程概况工程名称:佛山市镇安污水处理厂三期扩建工程建设地点:佛山市禅城区环市镇安村建设规模:5 万吨/日本工程包括:细格栅间曝气沉砂池、A2O 生化池、周进周出二沉池、配水井及污泥泵房、接触消毒池、污泥浓缩脱水车间(含储泥池)、鼓风机房、厂内污水泵房、配电中心、出水观察井、出水仪表间、三期扩建工程厂平面及竖向布置施工(含道路、厂区管道、管沟、电缆沟、阀门井、流量计井及其它工艺井、照明等)等土建工程。最大设计流量 4166m3/h,出水水质要求达到一级 B 标准。浅基坑建、构筑物一览表序号名称占地面积(m2)结构类型数量01A2O 生化池2108现浇钢筋混凝土结构2 座02配水井及污泥泵房138.9钢筋混凝土框架结构1 座03鼓风机房437钢筋混凝土框架结构1 组04周进周出二沉池1182.4现浇钢筋混凝土结构2 组05接触消毒池646.9现浇钢筋混凝土结构1 座06出水仪表间44.8钢筋混凝土框架结构1 座07细格栅间及安吉曝气71.5钢筋混凝土框架结构1 座沉砂池330现浇钢筋混凝土结构08配电中心264钢筋混凝土框架结构1 组09厂内污水泵房35.0钢筋混凝土框架结构1 座10储泥池、污泥浓缩脱水35.9现浇钢筋混凝土结构1 座车间883钢筋混凝土框架结构本工程浅基坑开挖施工的地质情况由上而下为:素填土层、粉质粘土①层、淤泥质粘土①层、粉质粘土②层、淤泥质粘土②层、粉土2层、泥岩①层、泥岩②层、石灰岩层。二、设计依据和施工特点分析:1、设计依据a. 《建筑基坑支护技术规程》(JGJ120-99)b. 《建筑基坑支护工程技术规程》(DBJ/T15-20-97)c. 《建筑地基基础工程施工质量验收规范》(GB50202-2002)d. 《建筑地基基础设计规范》(GB50007-2002)e. 有关图纸f.《岩土工程勘察报告》2、施工特点分析基坑支护面积大,施工中应精心组织、合理安排、严格管理,以高度责任感保质、保量、保工期完成任务。场区内开挖层主要为松散的素填土层、粉质粘土以及流塑的淤泥质粘土,对基坑支护的要求较高。c.个别建、构筑物浅基坑四周均为空地,具备大放坡条件。三.施工组织机构人员、主要施工机械设备安排1、项目经理部是本项目实施管理者。在该工程施工中,我公司将按项目管理的原理,组织工程施工与管理,建立以项目经理为核心的项目班子,实行项目经理负责制,项目班子在公司的直接监督与控制下,履行工程施工的权利和义务。项目管理机构由项目领导层、专业管理层和劳务层组成。组织机构图如...
