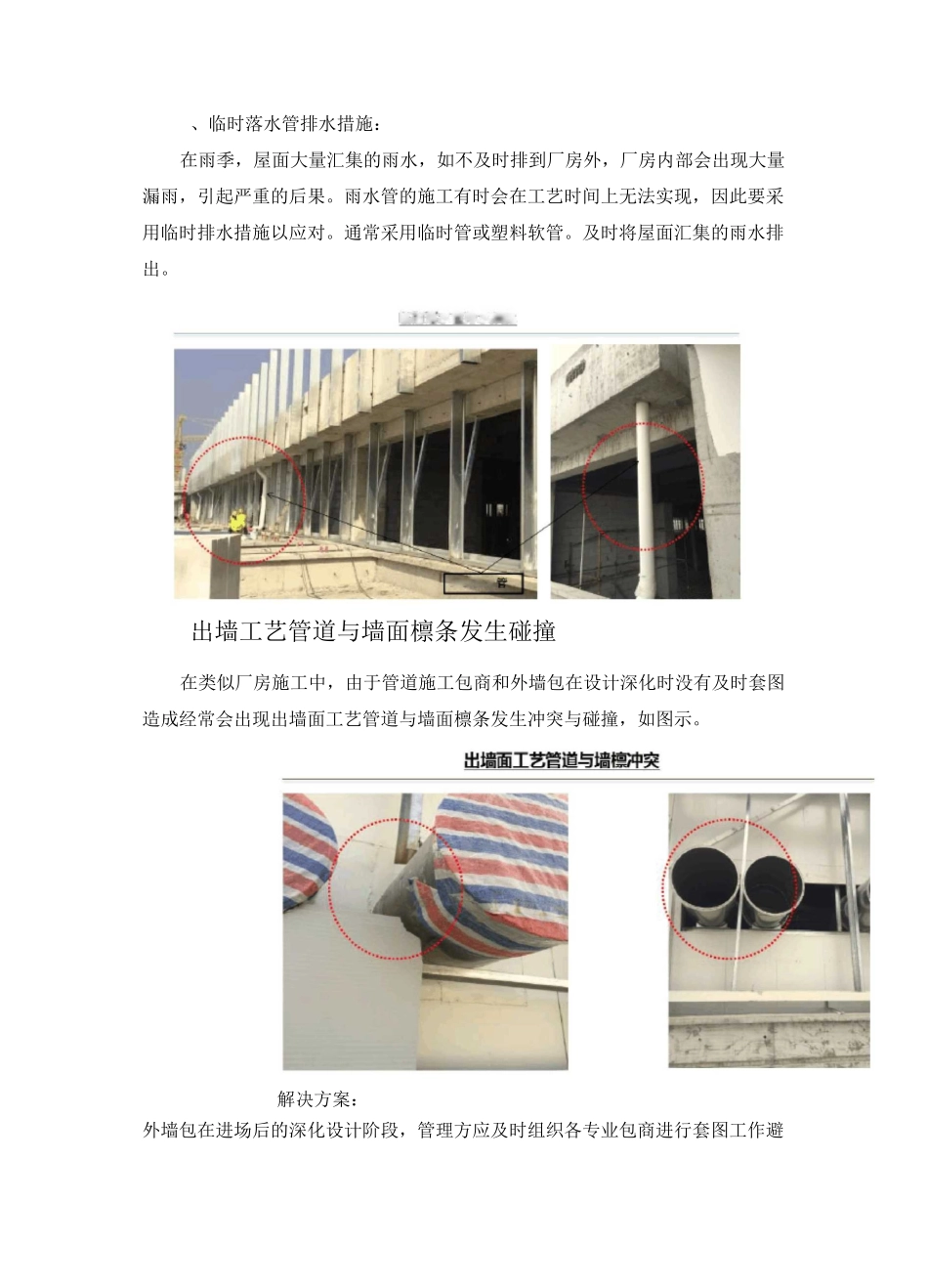

质量通病、转角板供应滞后厂房施工过程中,经常会出现安装完大墙面板后,最后测量转角板的实际尺寸,大量转角板工厂集中加工,而导致转角板供应出现不及时的现象。不但会造成室内漏雨,而且影响其他工序施工。解决方案:1、两面企口的转角板采用优先上道工序或者工厂放量加工,现场实测切裁,有效避免因为工序限制所导致的到货延迟,缩短收尾工作时间。2、四面企口的转角板位置的檩条应优先安装,檩条精确校正后即可实测实量,工厂优先该部位的转角板加工,随墙面板同步进场,避免供货延迟。3、可以把简易折弯设备运至施工现场,进行现场折弯。现场折弯加工二、施工过程中的临时防水措施外墙施工封闭在厂房中非常重,不仅要满足外立面的美观性,更重要的是要保障施工过程中的防雨功能要求,不仅保障洁净包施工,保障变电所、配电间设备的正常安装与调试,还要保障保障精装修包的正常施工。要我们不仅满足与业主确认的工期进度计划,同时还要适应现场多变的施工环境要求。充分了解现场整体施工进度计划与现场施工作业的顺序;特别关注优先作业顺序,并划分出重*女 JU 啬临时器条布封要等级,确保防雨功能。重点保障区域施工过程中的防雨措施、高低跨、错层区防雨措施该区域的封闭施工通常是上道工序交接最晚,外墙优先施工最为急迫的区域因此要保障该区域第一时间进行封闭。如果条件非常急迫而导致来不及封闭施工的条件下,可采用单层彩钢板或彩条布进行临时封闭,以保障其他包商的正常施工。〔高低错展区)卷钢板临时封闭高恢跨 、错 层区)伸缩缝临时封闭 、女儿墙压顶部位防雨措施女儿墙压顶部位的施工,通常在后道工序,但是由分布厂房周边,涉及多专业包商的施工,因此防雨功能尤为重要,务必保障。通常随墙面板施工到顶部后,随即安装女儿墙压顶,但由于该部位与土建结合,有时需要在墙板安装完毕后进行实测实量,因此会产生供货上的延迟。如有情况紧急,可进行临时封闭,通常采用铺设彩条布进行临时避水。I(■幕时轄水临时落水朗冰措施、临时落水管排水措施:在雨季,屋面大量汇集的雨水,如不及时排到厂房外,厂房内部会出现大量漏雨,引起严重的后果。雨水管的施工有时会在工艺时间上无法实现,因此要采用临时排水措施以应对。通常采用临时管或塑料软管。及时将屋面汇集的雨水排出。出墙工艺管道与墙面檩条发生碰撞在类似厂房施工中,由于管道施工包商和外墙包在设计深化时没有及时套图造成经常会出现出墙面工艺管道与墙面檩条发生冲...
