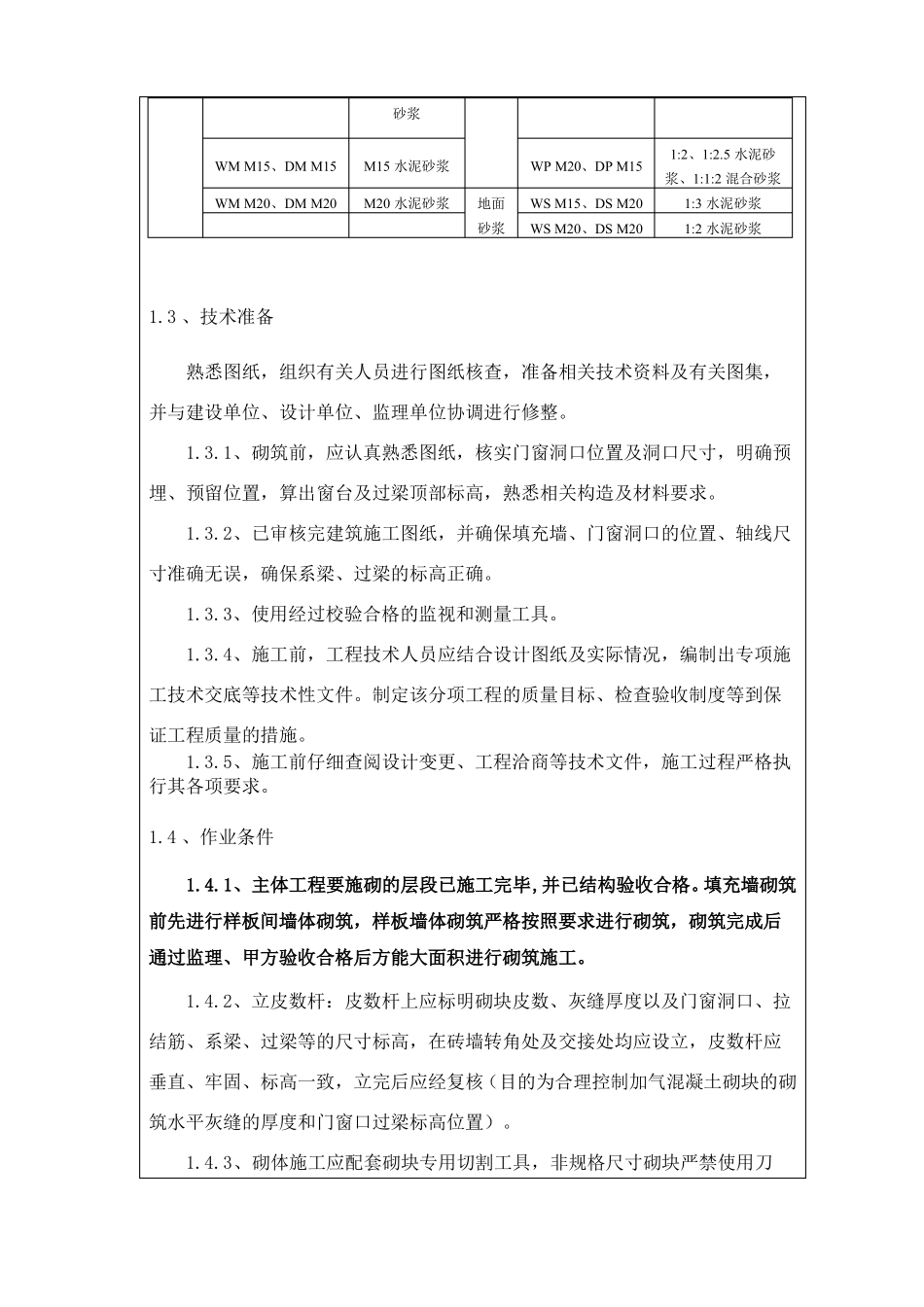

表 CSCEC-PM-0803分项工程技术交底卡分项工程技术交底卡项目名称及编码楼栋号分包公司单体合肥市青少年活动中心分项工程名称砌筑工程编号第页共页分部工地下室二次结构程名称砌筑负责人本工程现阶段砌体主要采用煤矸石实心砖、蒸压砂加气混凝土砌块,蒸压砂加气混凝土砌块采用 M5 专用砂浆砌筑,煤矸石实心砖采用 M10 水泥砂浆砌筑。一、施工准备1.1 、机具准备吊斗、砖笼、皮数杆、手推车、皮槌、铁锹、灰桶、线坠、水平尺、砖夹子、瓦刀等。1.2 、材料准备1.2.1、蒸压砂加气混凝土砌块生产龄期达到 28 天后,方可用于砌体施工。加气混凝土砌块在砌筑当天应对砌筑面浇水湿润;煤矸石实心砖应提前 1-2 天适度湿润。1.2.2、预拌砂浆:砌筑砂浆配合比、稠度应符合设计规定。砂浆应在 3h 内使用完毕,当施工期间最高气温超过 30℃时,应在 2h 之内使用完毕,砂浆在储存过程中严禁随意加水、严禁使用过夜粘接剂。种类预拌砂浆WM M5、DM M5砌筑砂浆传统砂浆M5 混合砂浆、M5 水泥砂浆M7.5 混合砂浆、M7.5 水泥砂浆M10 混合砂浆、M10 水泥种类预拌砂浆WP M5、DP M5传统砂浆1:1:6 水泥混合砂浆WM M7.5、DM M7.5抹灰砂浆WP M10、DP M7.51:1:4 水泥混合砂浆WM M10、DM M10WP M15、DP M101:3 水泥砂浆砂浆1:2、1:2.5 水泥砂浆、1:1:2 混合砂浆1:3 水泥砂浆1:2 水泥砂浆WM M15、DM M15WM M20、DM M20M15 水泥砂浆M20 水泥砂浆地面砂浆WP M20、DP M15WS M15、DS M20WS M20、DS M201.3 、技术准备熟悉图纸,组织有关人员进行图纸核查,准备相关技术资料及有关图集,并与建设单位、设计单位、监理单位协调进行修整。1.3.1、砌筑前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。1.3.2、已审核完建筑施工图纸,并确保填充墙、门窗洞口的位置、轴线尺寸准确无误,确保系梁、过梁的标高正确。1.3.3、使用经过校验合格的监视和测量工具。1.3.4、施工前,工程技术人员应结合设计图纸及实际情况,编制出专项施工技术交底等技术性文件。制定该分项工程的质量目标、检查验收制度等到保证工程质量的措施。1.3.5、施工前仔细查阅设计变更、工程洽商等技术文件,施工过程严格执行其各项要求。1.4 、作业条件1.4.1、主体工程要施砌的层段已施工完毕,并已结构验收合格。填充墙砌筑前先进行样板间墙体砌筑,样板墙体砌筑严格按照要求进行砌筑,砌...
