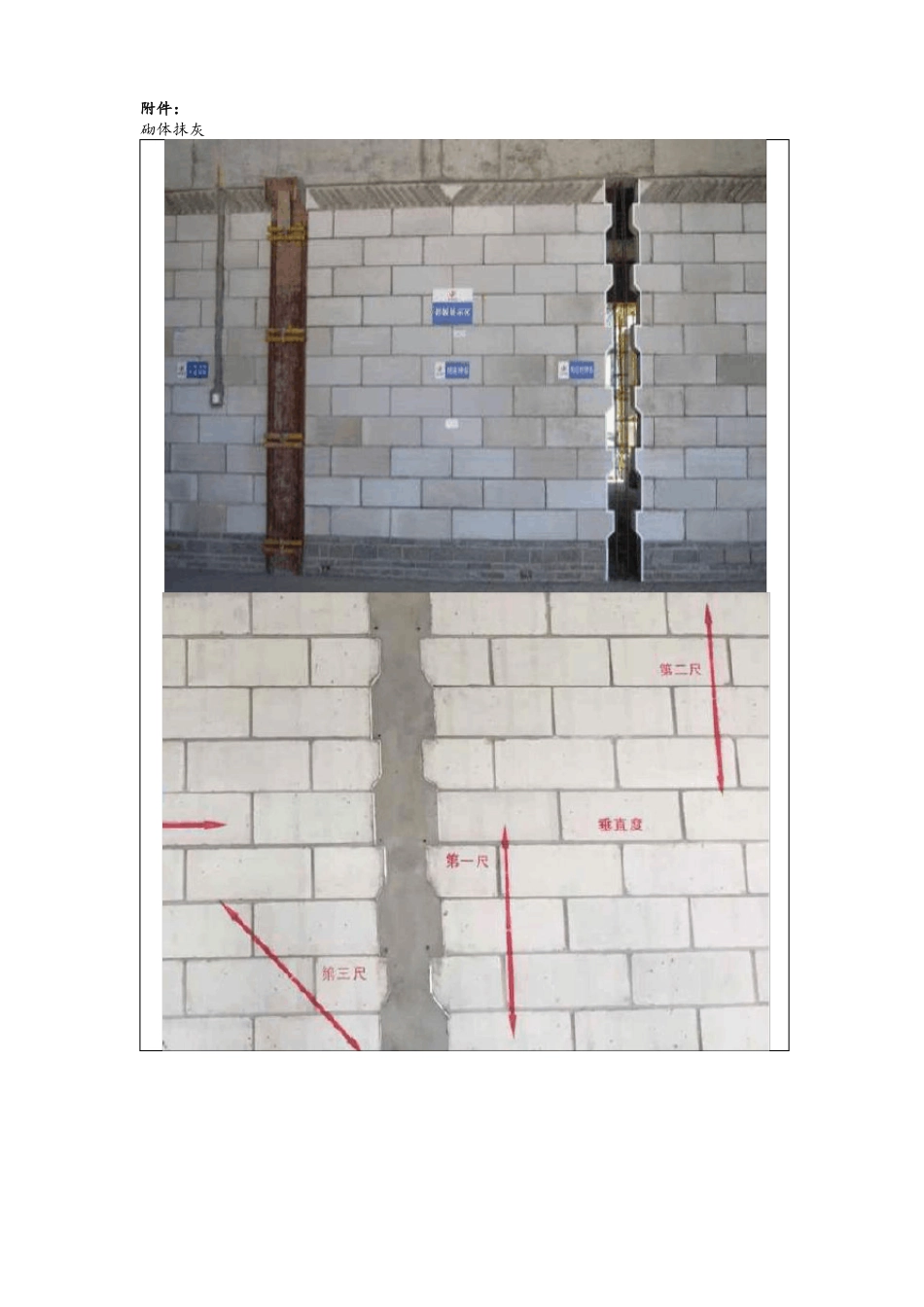

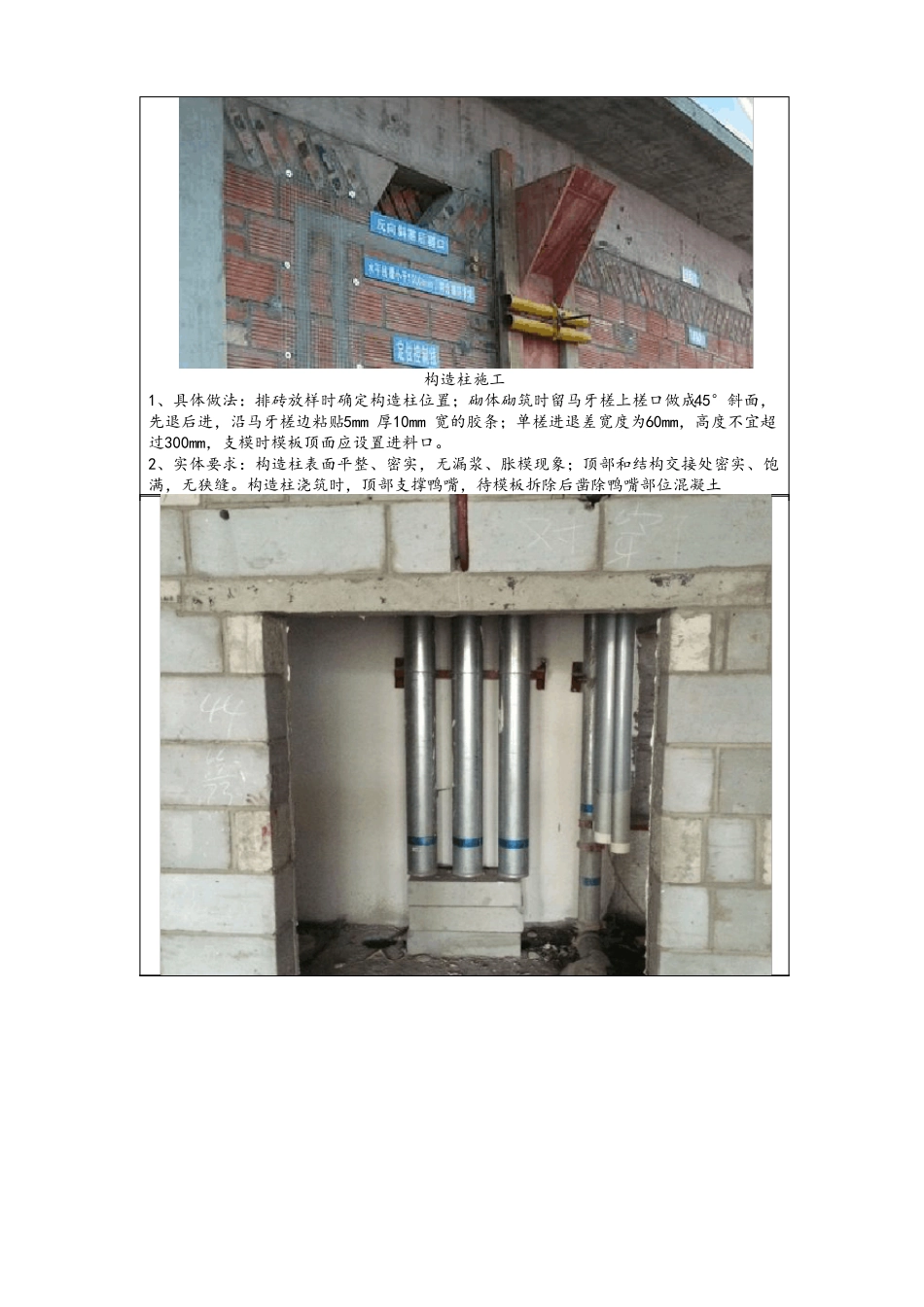

附件:砌体抹灰构造柱施工1、具体做法:排砖放样时确定构造柱位置;砌体砌筑时留马牙槎上槎口做成45°斜面,先退后进,沿马牙槎边粘贴5mm 厚10mm 宽的胶条;单槎进退差宽度为60mm,高度不宜超过300mm,支模时模板顶面应设置进料口
2、实体要求:构造柱表面平整、密实,无漏浆、胀模现象;顶部和结构交接处密实、饱满,无狭缝

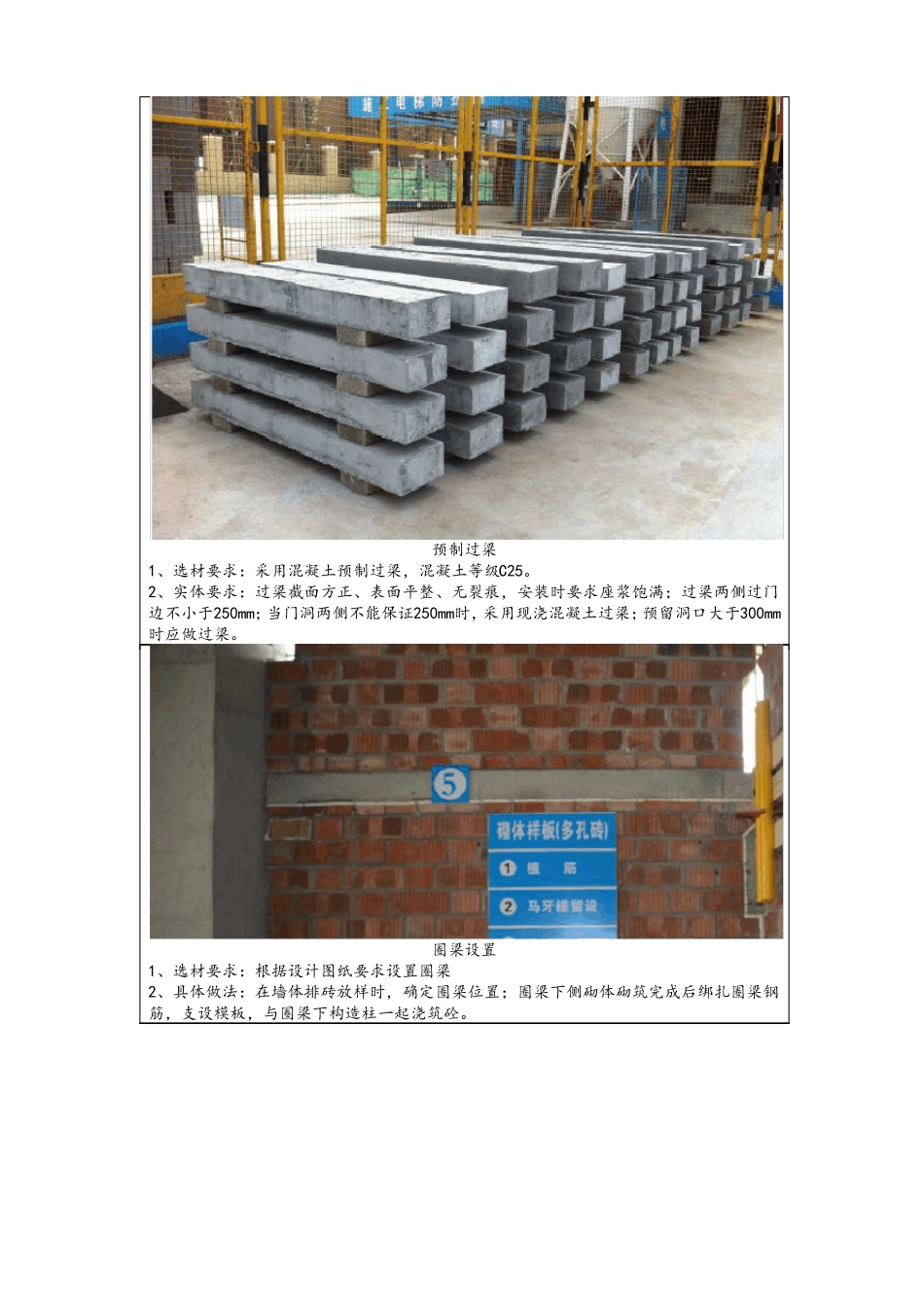

构造柱浇筑时,顶部支撑鸭嘴,待模板拆除后凿除鸭嘴部位混凝土预制过梁1、选材要求:采用混凝土预制过梁,混凝土等级C25
2、实体要求:过梁截面方正、表面平整、无裂痕,安装时要求座浆饱满;过梁两侧过门边不小于250mm;当门洞两侧不能保证250mm时,采用现浇混凝土过梁;预留洞口大于300mm时应做过梁
圈梁设置1、选材要求:根据设计图纸要求设置圈梁2、具体做法:在墙体排砖放样时,确定圈梁位置;圈梁下侧砌体砌筑完成后绑扎圈梁钢筋,支设模板,与圈梁下构造柱一起浇筑砼
门窗洞口预埋混凝土块1、选材要求:采用C20 混凝土预制混凝土块2、具体做法:砌筑时按照排砖放样时确定的位预制混凝土块位置及个数预埋
3、实体要求:混凝土块宽度同墙厚,高度应与砌块同高或砌块高度的1/2 且不小于100mm,长度不小于200mm
4、特殊说明:门洞口最底下的预埋混凝土砖考虑地面做法,预埋高度从建筑完成面开始计算
在2100mm 以下的门上砌块距洞口200,下砌块距地完成面200,中间一块均分,在2100mm 以上的门上砌块距洞口200,下砌块距地完成面200,中间两块均分
窗台压顶做法1、选材要求:采用混凝土现浇窗台板2、实体要求:窗台板截面方正、振捣密实,外窗台板应从窗框外侧起向外找坡,坡度为2%
3、压顶下部砖砌完后先进行压顶施工,然后施工上部砖,压顶进洞口两侧不小于250mm
砖垫实体要求:砌体墙下部(无水房间)应砌筑 200mm 高且不少于三皮标准砖
线管线盒做法1、选材要
