二 次 结 构 施 工 安 全 技 术 交底 Prepared on 22 November 2020技术交底记录工程名称交底部位交底提要:颐和花园棚户区改造三标段主体施工施工单位工序名称中国核工业二四建设有限公司砌体二次结构工程1、严格按设计、规范要求配料;2、严格按操作规程施工;3、施工质量符合要求;4、安全文明施工
交底内容:1、概况颐和花园棚户区改造项目三标段 A#公寓楼、B#商务楼、商业用房,图纸设计±以下与土壤接触的砌体为 MU20 混凝土实心砖,±以下地下室内部填充墙砌体为轻集料混凝土小型砌块
±标高~相应楼号的顶层外墙材料为 轻质陶粒自保温空心砌块,内墙材料为轻集料混凝土小型砌块
砌筑砂浆强度等级±以下与土壤接触的砌体为预拌砂浆 DM M10 水泥砂浆,±以下地下室内部填充墙砌体砂浆为预拌砂浆 DM 混合砂浆;±~相应楼号的顶层外墙轻质陶粒自保温空心砌块砂浆为预拌砂浆 DM M5()混合砂浆,内墙轻集料混凝土小型砌块砂浆为预拌砂浆 DM M5(),括号内数值用于顶层
构造柱、过梁、圈梁混凝土强度等级均为 C25,混凝土均采用商品混凝土
工程施工条件:必须将主体结构楼层清理干净,墙底浮浆剔除,施工电梯安装后方可进行二次结构施工
2、施工部署进度目标根据本工程总进度计划,二次结构计划于 2017 年 5 月 26 日开始,2017 年 10 月 30日施工完成
总工期 158 日历天
质量目标满足工程总体质量目标,确保已定创优楼号,必须保证一次验收合格通过
安全目标安全生产,确保无重大工伤事故,杜绝死亡事故;轻伤频率控制在 1‰以内

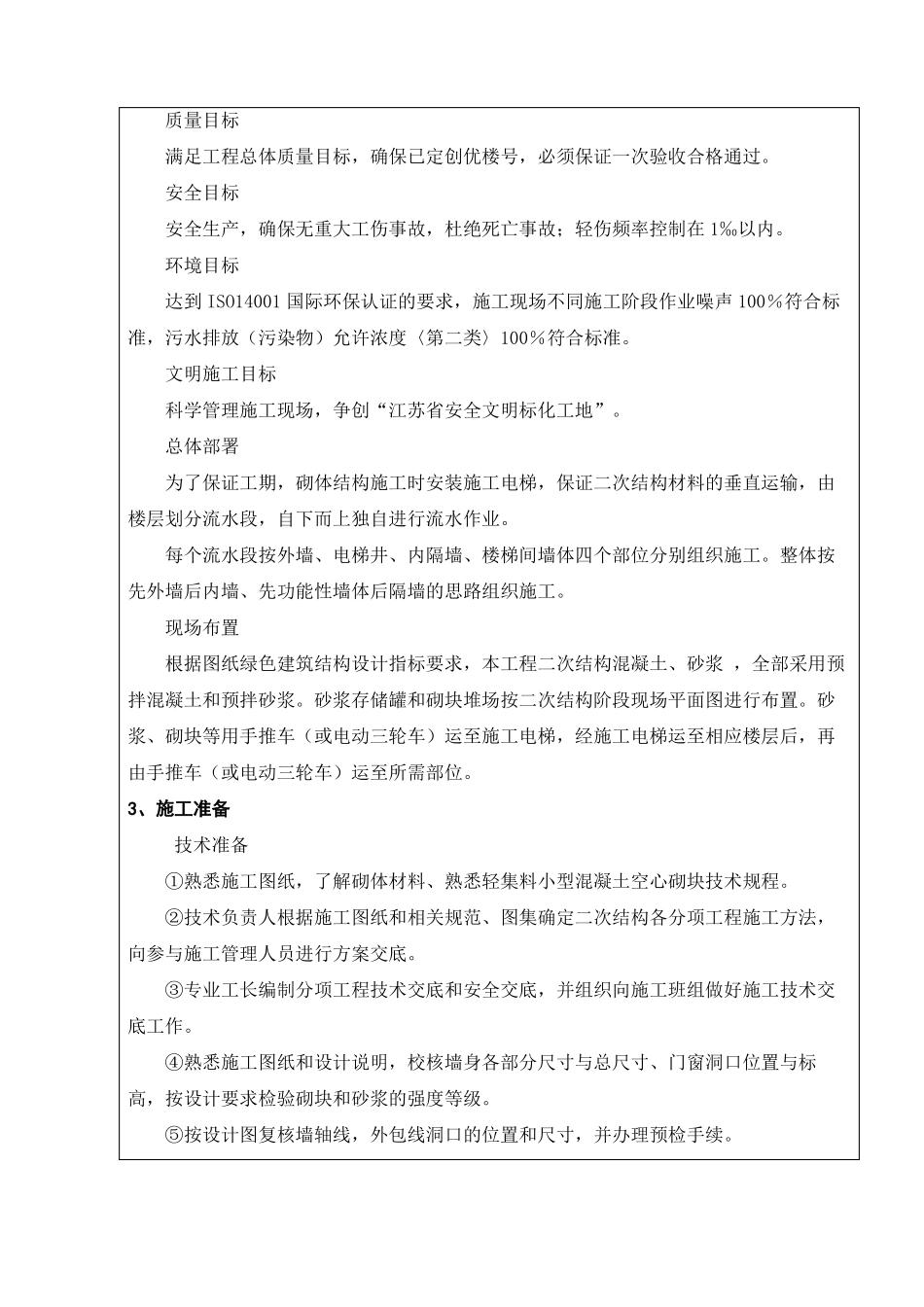

环境目标达到 ISO14001 国际环保认证的要求,施工现场不同施工阶段作业噪声 100%符合标准,污水排放(污染物)允许浓度〈第二类〉100%符合标准
文明施工目标科学管理施工现场,争创“江苏省安全文明标化工地”
总体部署为了保证
