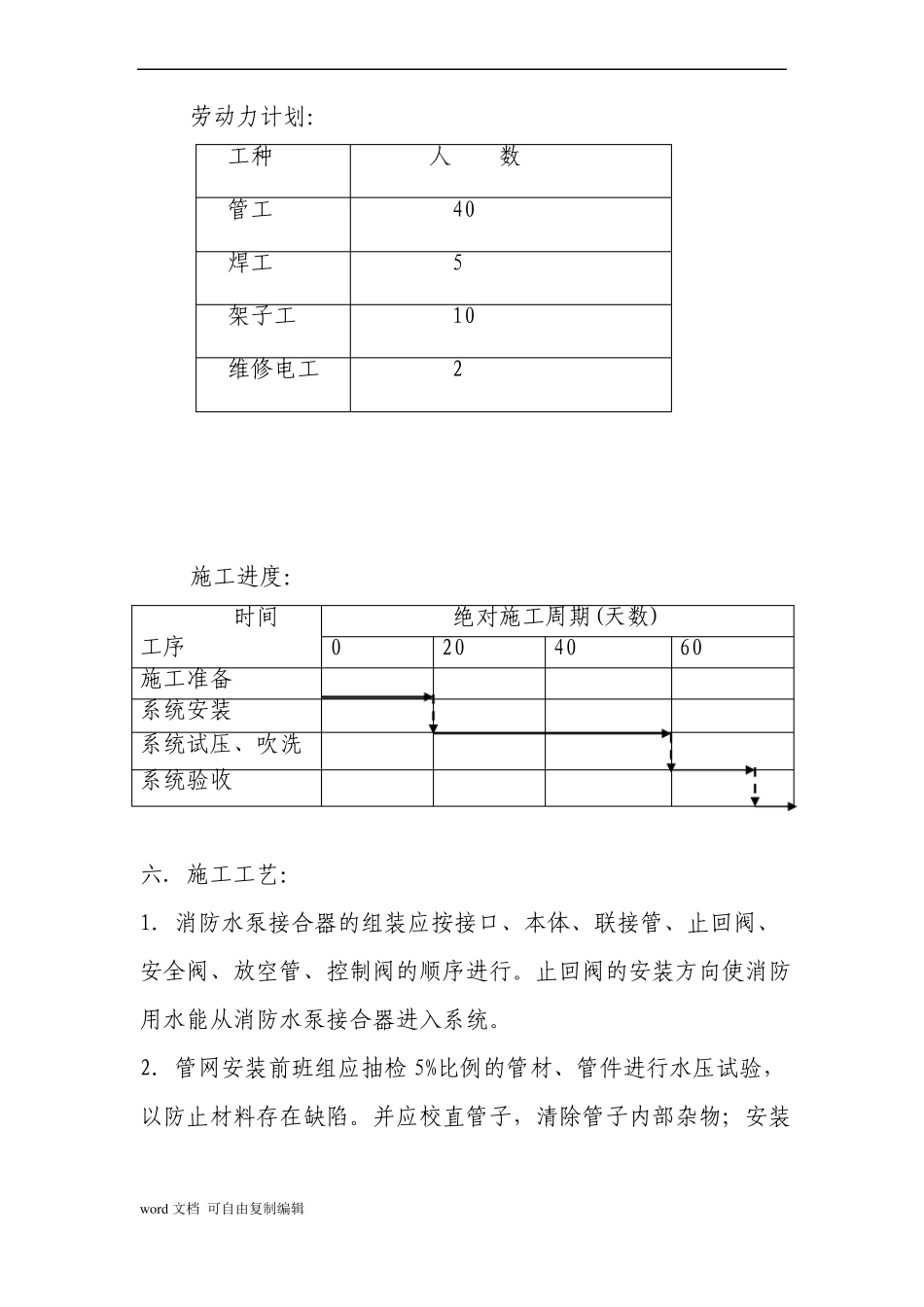

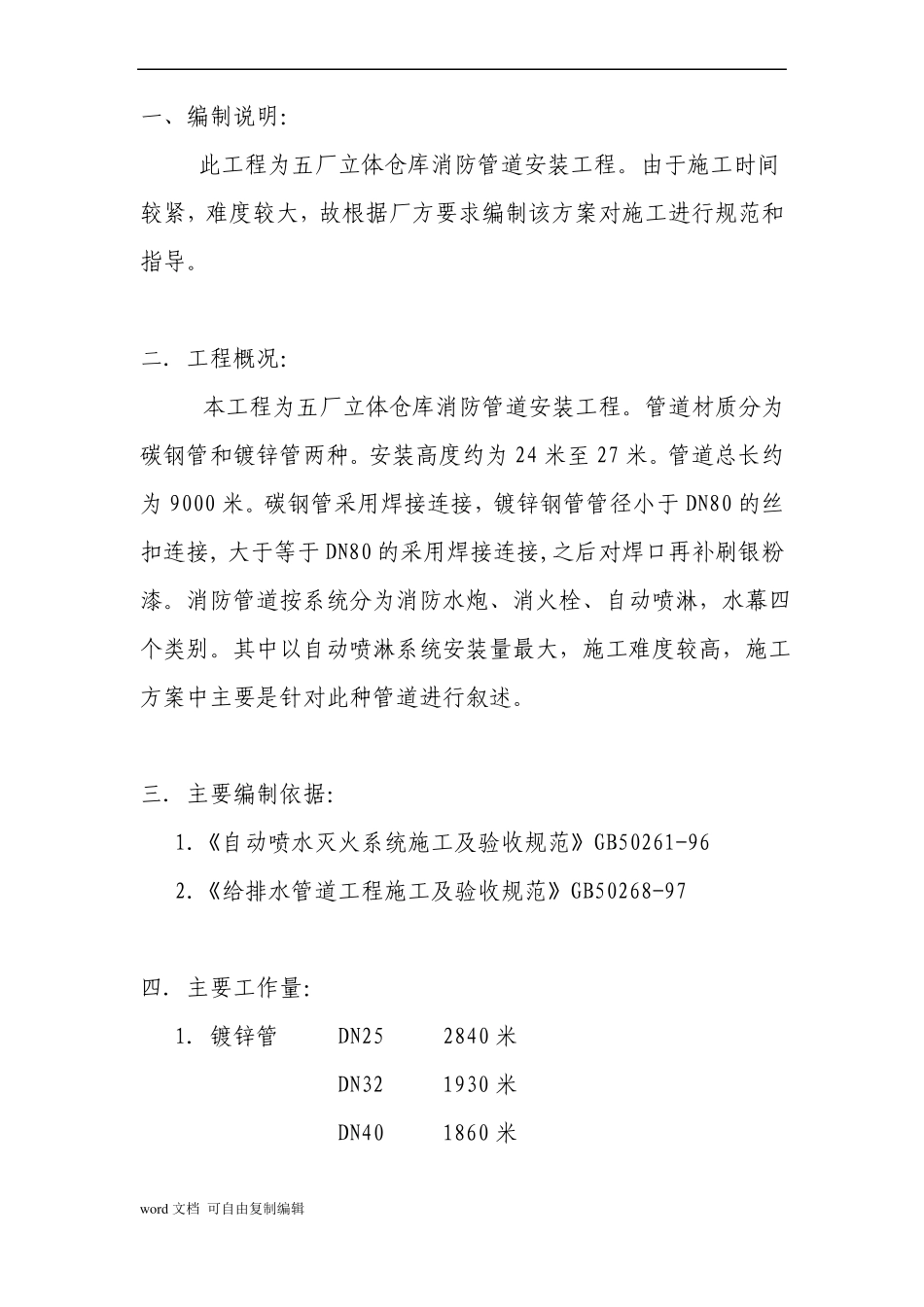

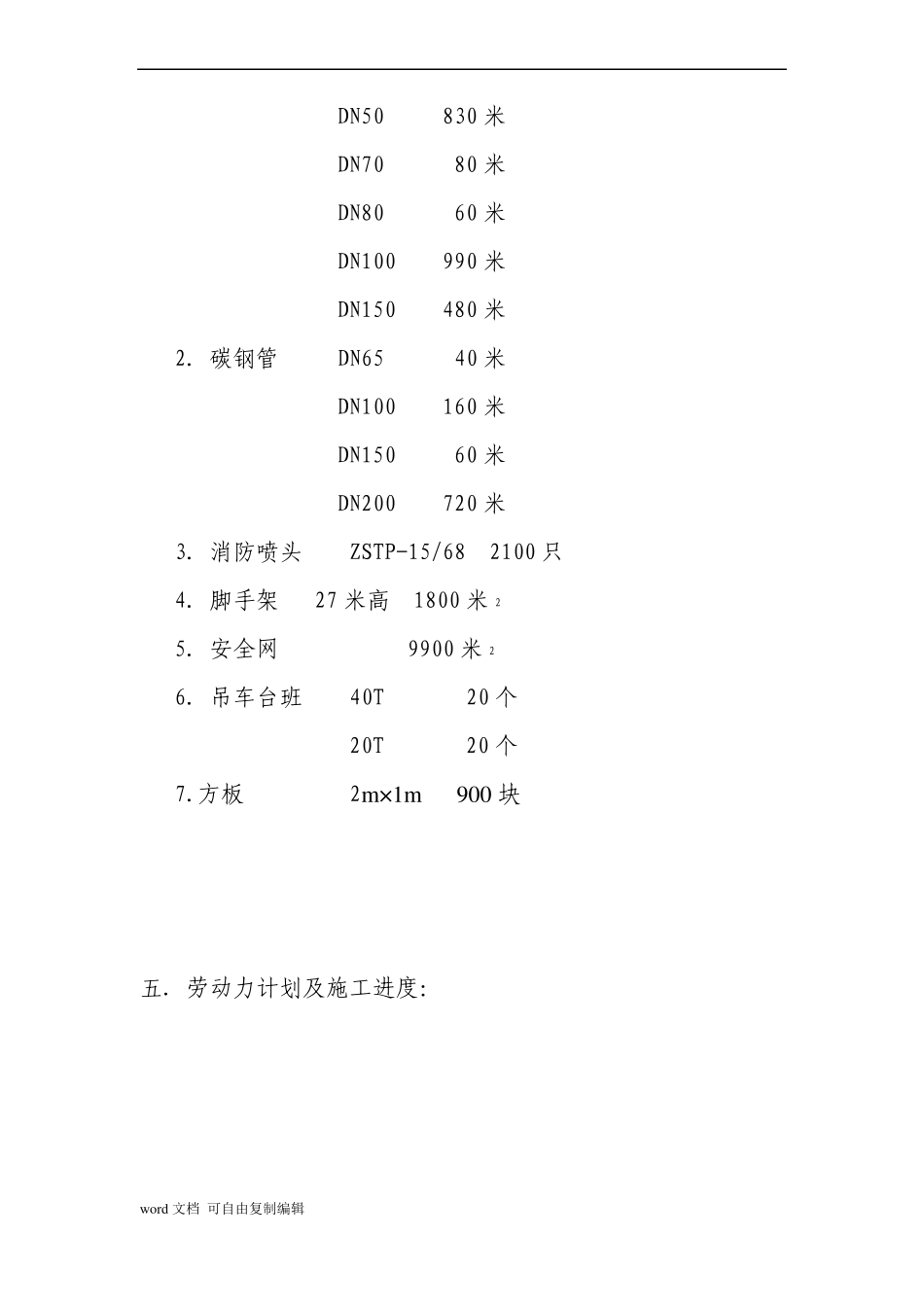

一、编制说明:此工程为五厂立体仓库消防管道安装工程。由于施工时间较紧,难度较大,故根据厂方要求编制该方案对施工进行规范和指导。二. 工程概况:本工程为五厂立体仓库消防管道安装工程。管道材质分为碳钢管和镀锌管两种。安装高度约为 24 米至 27 米。管道总长约为 9000 米。碳钢管采用焊接连接,镀锌钢管管径小于 DN80 的丝扣连接, 大于等于 DN80 的采用焊接连接,之后对焊口再补刷银粉漆。消防管道按系统分为消防水炮、消火栓、自动喷淋,水幕四个类别。其中以自动喷淋系统安装量最大,施工难度较高,施工方案中主要是针对此种管道进行叙述。三.主要编制依据: 1.《自动喷水灭火系统施工及验收规范》GB50261-96 2.《给排水管道工程施工及验收规范》GB50268-97四.主要工作量: 1.镀锌管 DN25 2840 米 DN32 1930 米 DN40 1860 米word 文档 可自由复制编辑 DN50 830 米 DN70 80 米 DN80 60 米 DN100 990 米 DN150 480 米 2.碳钢管 DN65 40 米 DN100 160 米 DN150 60 米 DN200 720 米 3.消防喷头 ZSTP-15/68 2100 只 4. 脚手架 27 米高 1800 米 5. 安全网 9900 米 6. 吊车台班 40T 20 个 20T 20 个 7.方板 2m×1m900 块五.劳动力计划及施工进度:word 文档 可自由复制编辑22劳动力计划:工种管工焊工架子工维修电工施工进度:时间工序施工准备系统安装系统试压、吹洗系统验收六.施工工艺:1.消防水泵接合器的组装应按接口、本体、联接管、止回阀、安全阀、放空管、控制阀的顺序进行。止回阀的安装方向使消防用水能从消防水泵接合器进入系统。2.管网安装前班组应抽检 5%比例的管材、管件进行水压试验,以防止材料存在缺陷。并应校直管子,清除管子内部杂物;安装0绝对施工周期(天数)204060人数 40 5 10 2word 文档 可自由复制编辑时应随时清除已安装管道内部的杂物。3.螺纹连接应符合下列要求:1)管子宜采用割刀切割,切割面不得有飞边、毛刺;管子螺纹密封面应符合现行国家标准《普通螺纹 基本尺寸要求》、《普通螺纹公差与配合》、《管路旋入端螺纹尺寸系列》的有关规定;2)当管道变径时,宜采用异径接头;在管道弯头处不得采用补芯;当需要采用补芯时,三通上可用 1 个,四通上不应超过 2 个;公称直径大于 50MM 的管道不宜采用活接头;3) 螺纹连接的密封填料应均匀附着在管道的螺纹部分;拧紧螺纹时,不得将填料挤入管道内;...
