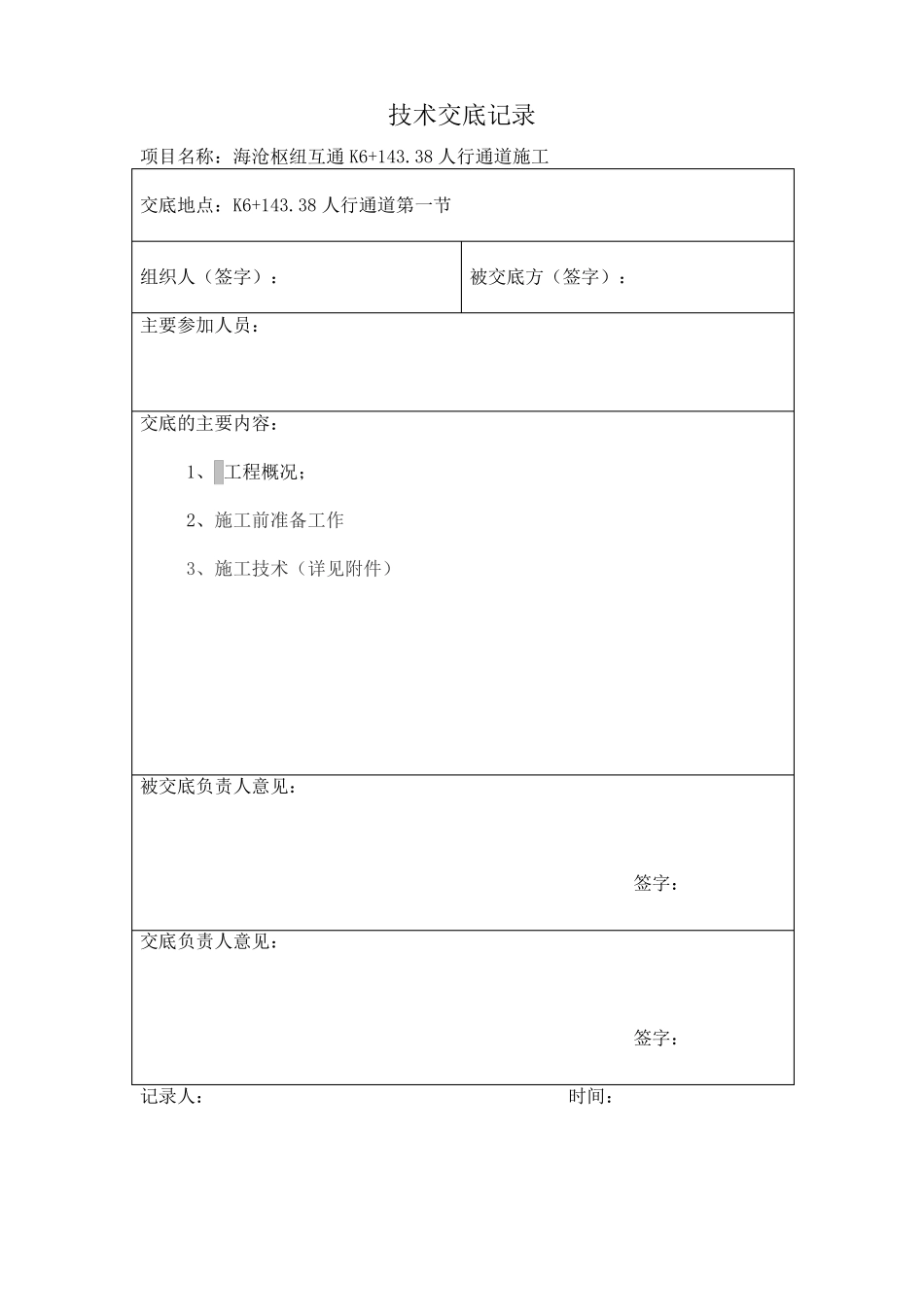

技术交底记录项目名称:海沧枢纽互通 K6+143
38 人行通道施工交底地点:K6+143

38 人行通道第一节组织人(签字):主要参加人员:被交底方(签字):交底的主要内容: 1、 工程概况; 2、施工前准备工作 3、施工技术(详见附件)被交底负责人意见:签字:交底负责人意见:签字:记录人:时间:1工程概况K6+143
38 人行通道采用 1-3*2
3m 的结构形式,通道全长 57
主要工程数量为:HRB335 钢筋 21466
6kg, C20 砼 132
4m3,C30 砼 27
1施工材料我项目部根据工程需要材料分批进场,截止目前,我部已进场材料:(一)施工用水电:自来水及工地变压器
(二)钢筋:HRB335
(三)配合比:C30 混凝土配合比:水泥:砂:碎石:水:外加剂=1:2
(四)混凝土坍落度:坍落度:160±20mm,水灰比:0
717,水泥、砂、碎石、钢筋应报送监理工程师检测,严禁不合格的材料进入施工现场
2施工设备一览表序 号12345678设备名称型振捣棒发电机砼输送泵钢筋弯曲机钢筋弯箍机挖机装载机土方车规格型号50G2W32先锋 12C+2005020数量2 个1 个1 个1 套1 套1 台1 台1 台注:试验、测量仪器已全部检测标定完毕,试验室经质检站验收可以使用
2施工工艺2
1通道施工工艺框图测量放样基坑开挖基础施工涵身施工盖板支架安装模板安装钢筋绑扎砼浇筑砼养生进出口施工2

2施工方法2
1 测量放样a
施工放样用全站仪定出涵洞位置,经监理工程师检查确认后,在四个方向各加设 2 个保护桩,并填写涵洞施工放样记录表;b
测量通道施工放样处地面标高,计算基坑下挖深度,并对施工人员进行技术交底
2 基坑开挖根据已放出的基坑边线和下挖深度,采用挖掘机配合自卸汽车进行基坑土方挖掘
