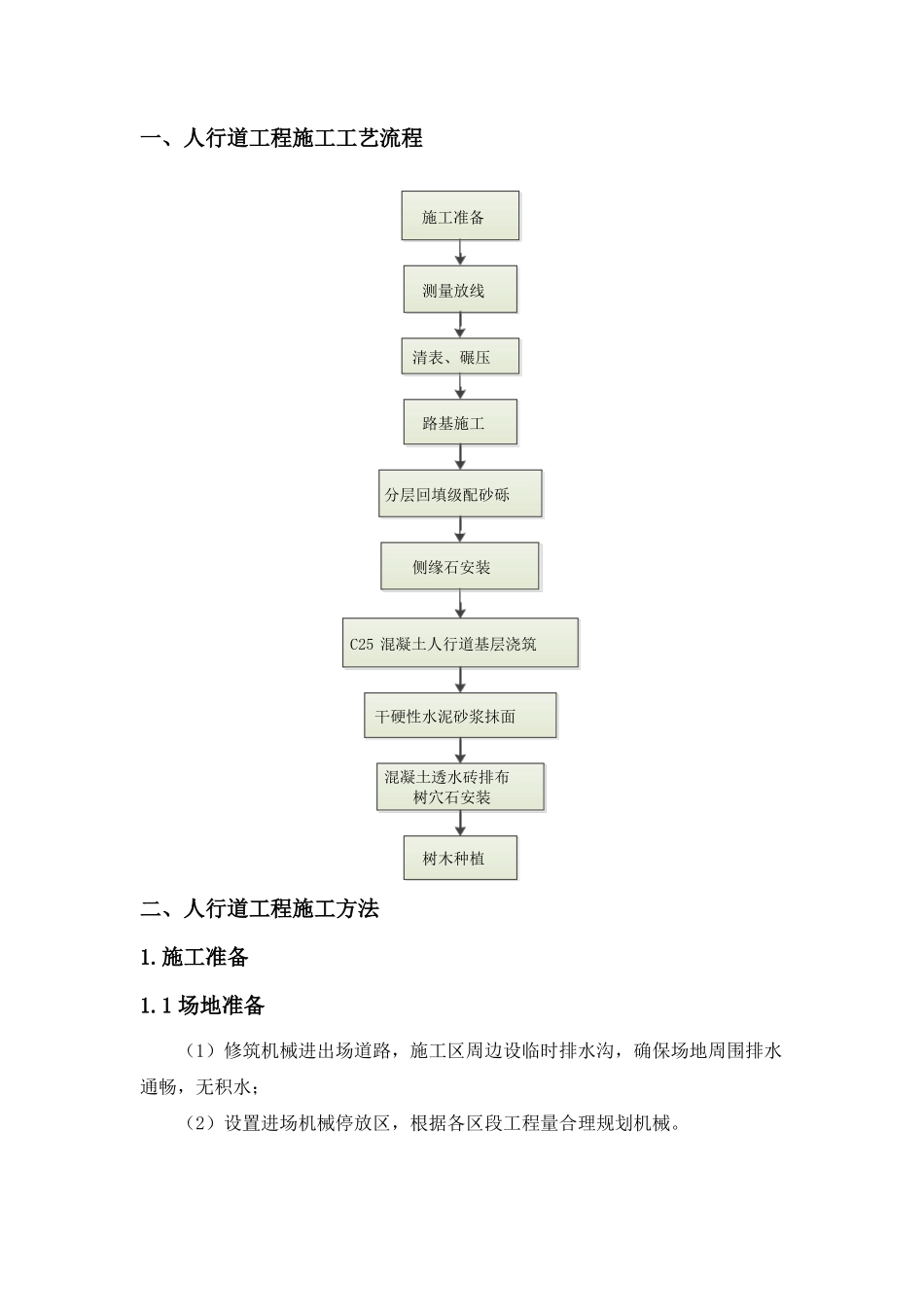

一、人行道工程施工工艺流程施工准备测量放线清表、碾压路基施工分层回填级配砂砾侧缘石安装C25 混凝土人行道基层浇筑干硬性水泥砂浆抹面混凝土透水砖排布树穴石安装树木种植二、人行道工程施工方法1
1 场地准备(1)修筑机械进出场道路,施工区周边设临时排水沟,确保场地周围排水通畅,无积水;(2)设置进场机械停放区,根据各区段工程量合理规划机械

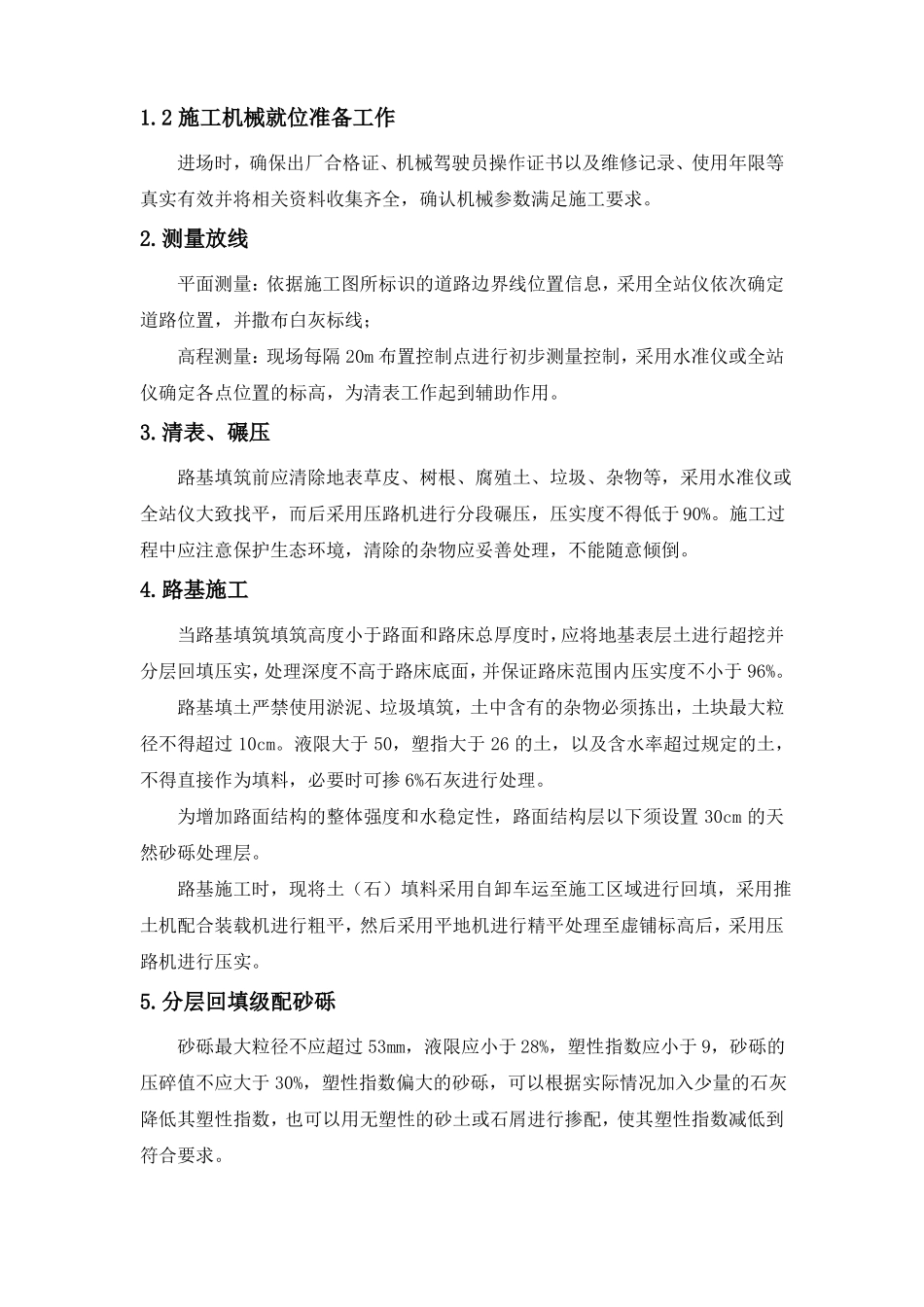

2 施工机械就位准备工作进场时,确保出厂合格证、机械驾驶员操作证书以及维修记录、使用年限等真实有效并将相关资料收集齐全,确认机械参数满足施工要求
测量放线平面测量:依据施工图所标识的道路边界线位置信息,采用全站仪依次确定道路位置,并撒布白灰标线;高程测量:现场每隔 20m 布置控制点进行初步测量控制,采用水准仪或全站仪确定各点位置的标高,为清表工作起到辅助作用
清表、碾压路基填筑前应清除地表草皮、树根、腐殖土、垃圾、杂物等,采用水准仪或全站仪大致找平,而后采用压路机进行分段碾压,压实度不得低于 90%

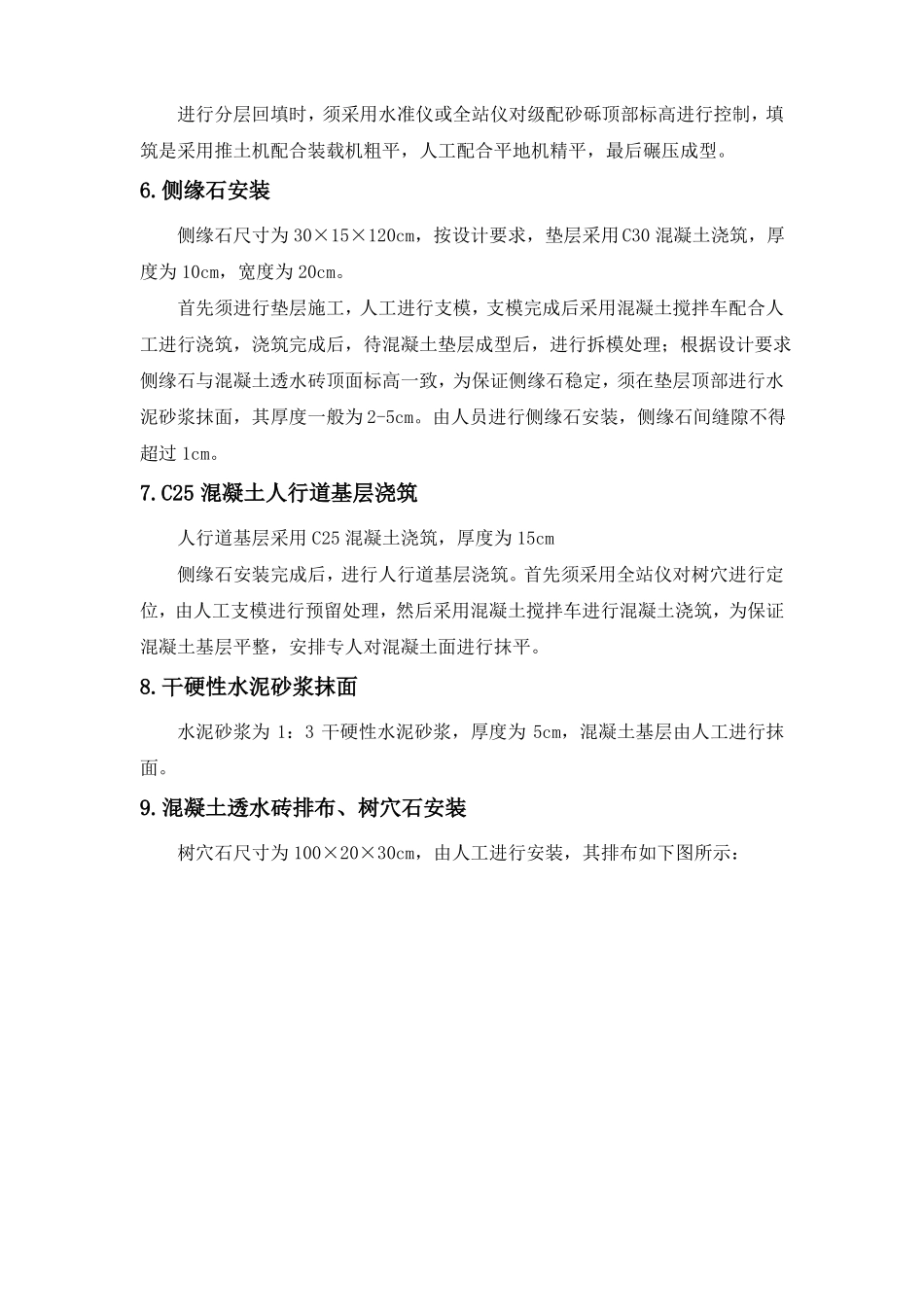

施工过程中应注意保护生态环境,清除的杂物应妥善处理,不能随意倾倒
路基施工当路基填筑填筑高度小于路面和路床总厚度时,应将地基表层土进行超挖并分层回填压实,处理深度不高于路床底面,并保证路床范围内压实度不小于 96%
路基填土严禁使用淤泥、垃圾填筑,土中含有的杂物必须拣出,土块最大粒径不得超过 10cm
液限大于 50,塑指大于 26 的土,以及含水率超过规定的土,不得直接作为填料,必要时可掺 6%石灰进行处理
为增加路面结构的整体强度和水稳定性,路面结构层以下须设置 30cm 的天然砂砾处理层
路基施工时,现将土(石)填料采用自卸车运至施工区域进行回填,采用推土机配合装载机进行粗平,然后采用平地机进行精平处理至虚铺标高后,采用压路机进行压实
分层回填级配砂砾砂砾最大粒径不应超过 53mm,液限应小于 28%,塑
