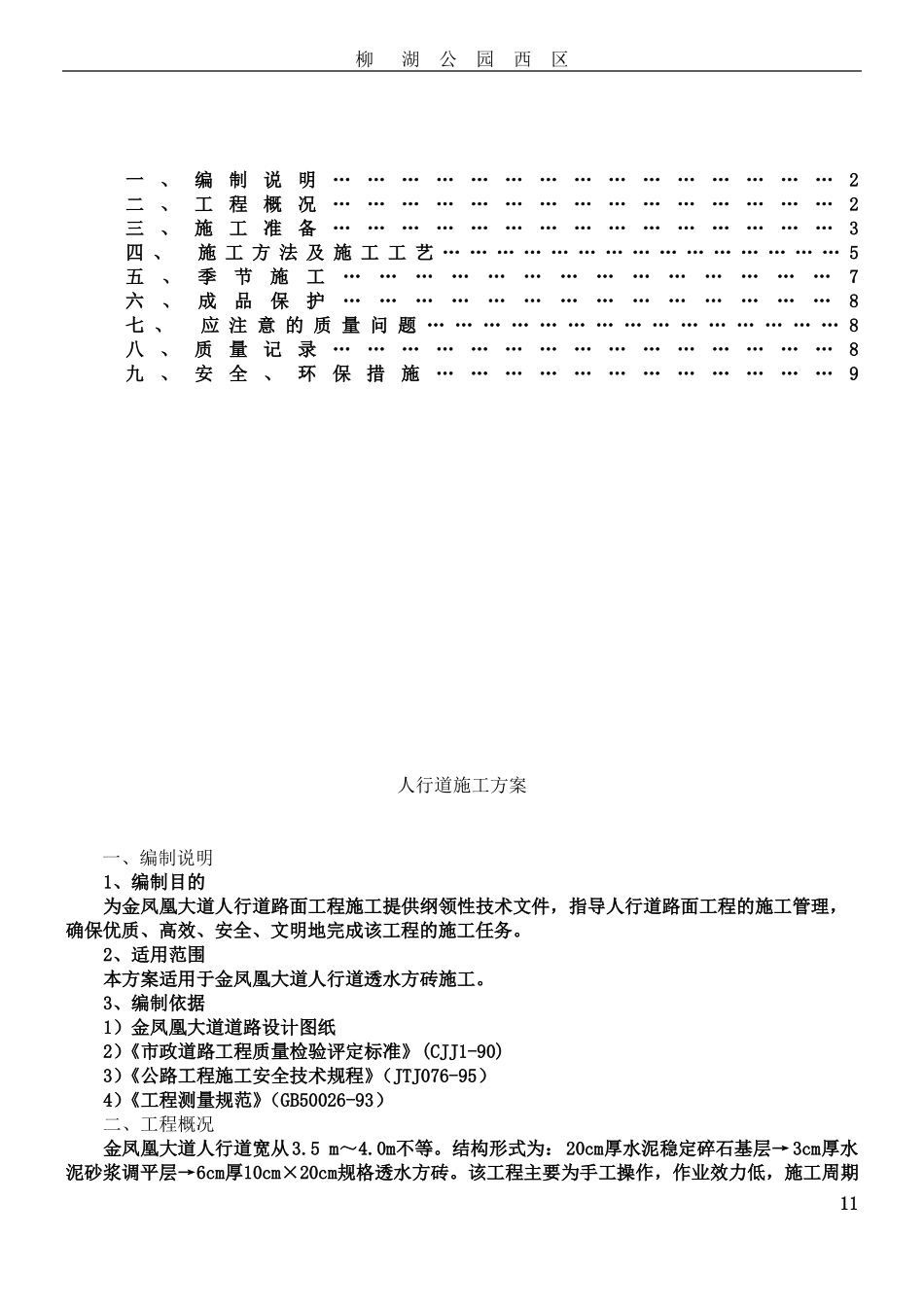

柳湖公园西区金凤凰大道配套设施工程人行道专项施工方案审定:审核:编制:中国水电第七工程局金凤凰大道二标项目部2014 年 1 1 月 8 日目录00柳湖公园西区一二三四五六七八九、编制说明………………………………………、工程概况………………………………………、施工准备………………………………………、施 工 方 法 及 施 工 工 艺 … … … … … … … … … … … … … … …、季节施工……………………………………、成品保护……………………………………、应 注 意 的 质 量 问 题 … … … … … … … … … … … … … … …、质量记录………………………………………、安全、环保措施………………………………223578889人行道施工方案一、编制说明1、编制目的为金凤凰大道人行道路面工程施工提供纲领性技术文件,指导人行道路面工程的施工管理,确保优质、高效、安全、文明地完成该工程的施工任务
2、适用范围本方案适用于金凤凰大道人行道透水方砖施工
3、编制依据1)金凤凰大道道路设计图纸2)《市政道路工程质量检验评定标准》(CJJ1-90)3)《公路工程施工安全技术规程》(JTJ076-95)4)《工程测量规范》(GB50026-93)二、工程概况金凤凰大道人行道宽从3
结构形式为:20cm厚水泥稳定碎石基层→3cm厚水泥砂浆调平层→6cm厚10cm×20cm规格透水方砖
该工程主要为手工操作,作业效力低,施工周期11柳湖公园西区长,为确保总工期目标的实现,在施工组织上先安排 2个施工队伍同时分路段施工:第一施工段 1个施工队;第二施工段1个施工队
另准备了1支队伍,一旦施工进度不能满足要求,随时可以补充力量

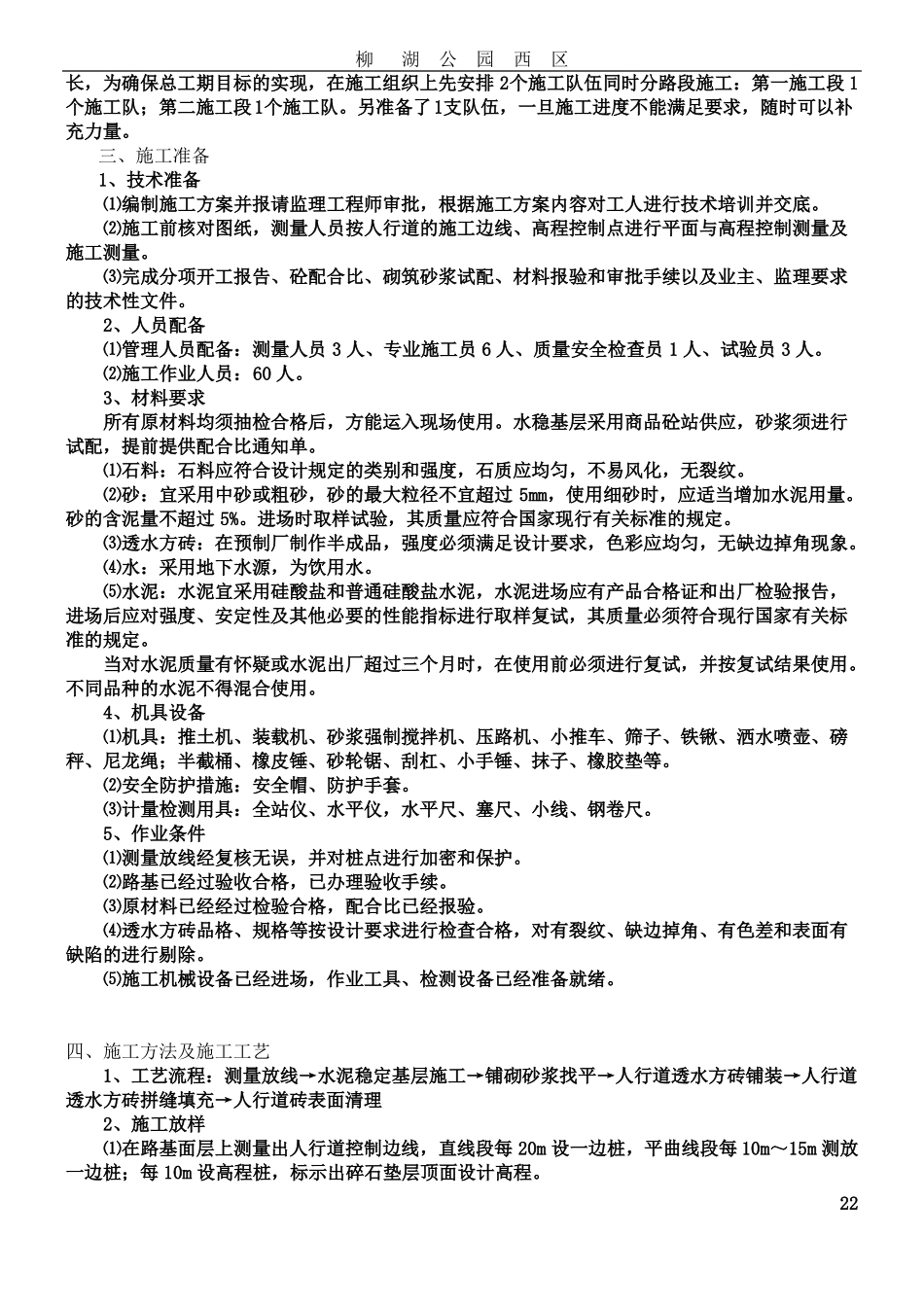

三、施工准备1、技术准备⑴编制施工方案并报请监理工程师审批,根据施工方案内容对工人进行技术培训并交底
⑵施工前核对图纸,测量
