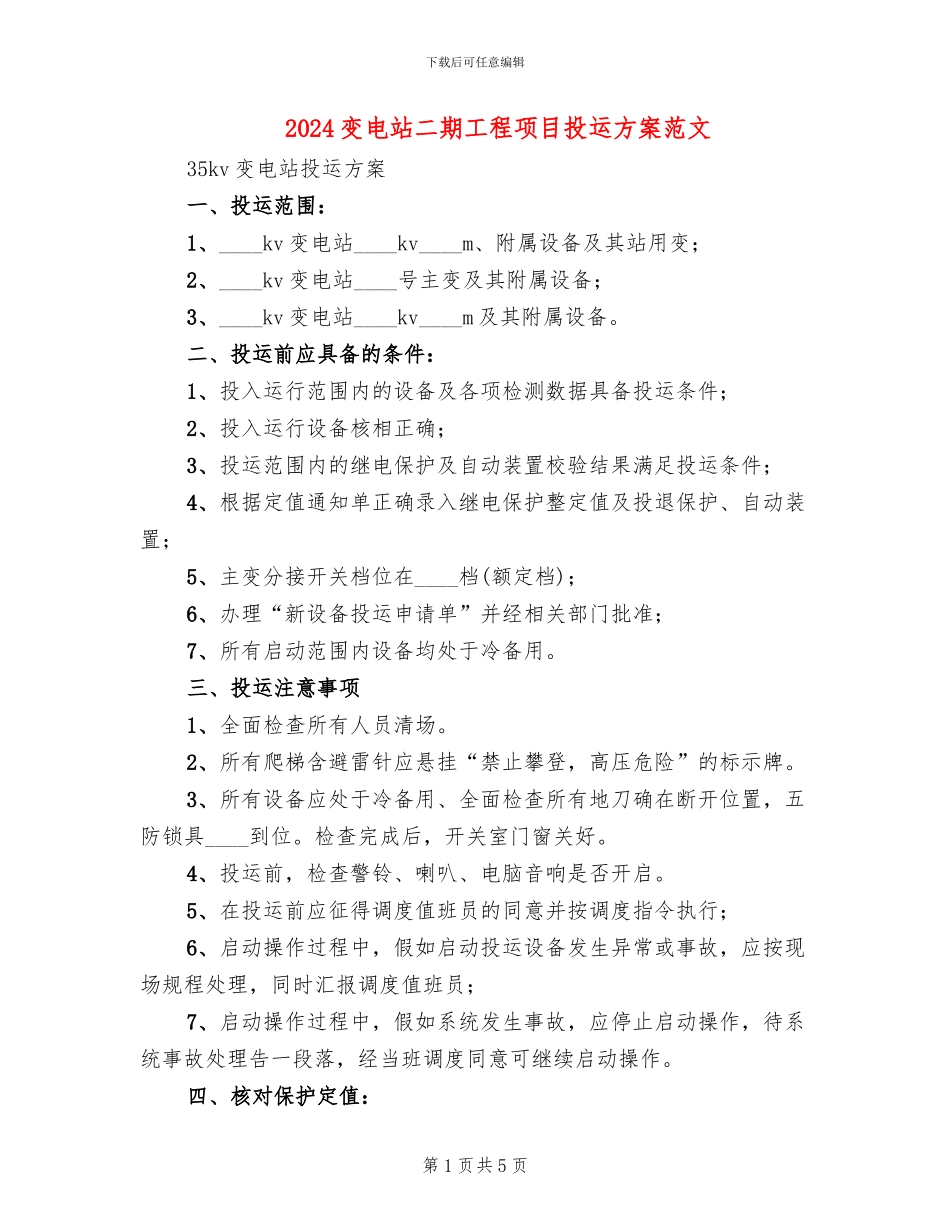

下载后可任意编辑2024 变电站二期工程项目投运方案范文35kv 变电站投运方案一、投运范围:1、____kv 变电站____kv____m、附属设备及其站用变;2、____kv 变电站____号主变及其附属设备;3、____kv 变电站____kv____m 及其附属设备
二、投运前应具备的条件:1、投入运行范围内的设备及各项检测数据具备投运条件;2、投入运行设备核相正确;3、投运范围内的继电保护及自动装置校验结果满足投运条件;4、根据定值通知单正确录入继电保护整定值及投退保护、自动装置;5、主变分接开关档位在____档(额定档);6、办理“新设备投运申请单”并经相关部门批准;7、所有启动范围内设备均处于冷备用
三、投运注意事项1、全面检查所有人员清场
2、所有爬梯含避雷针应悬挂“禁止攀登,高压危险”的标示牌
3、所有设备应处于冷备用、全面检查所有地刀确在断开位置,五防锁具____到位
检查完成后,开关室门窗关好
4、投运前,检查警铃、喇叭、电脑音响是否开启
5、在投运前应征得调度值班员的同意并按调度指令执行;6、启动操作过程中,假如启动投运设备发生异常或事故,应按现场规程处理,同时汇报调度值班员;7、启动操作过程中,假如系统发生事故,应停止启动操作,待系统事故处理告一段落,经当班调度同意可继续启动操作

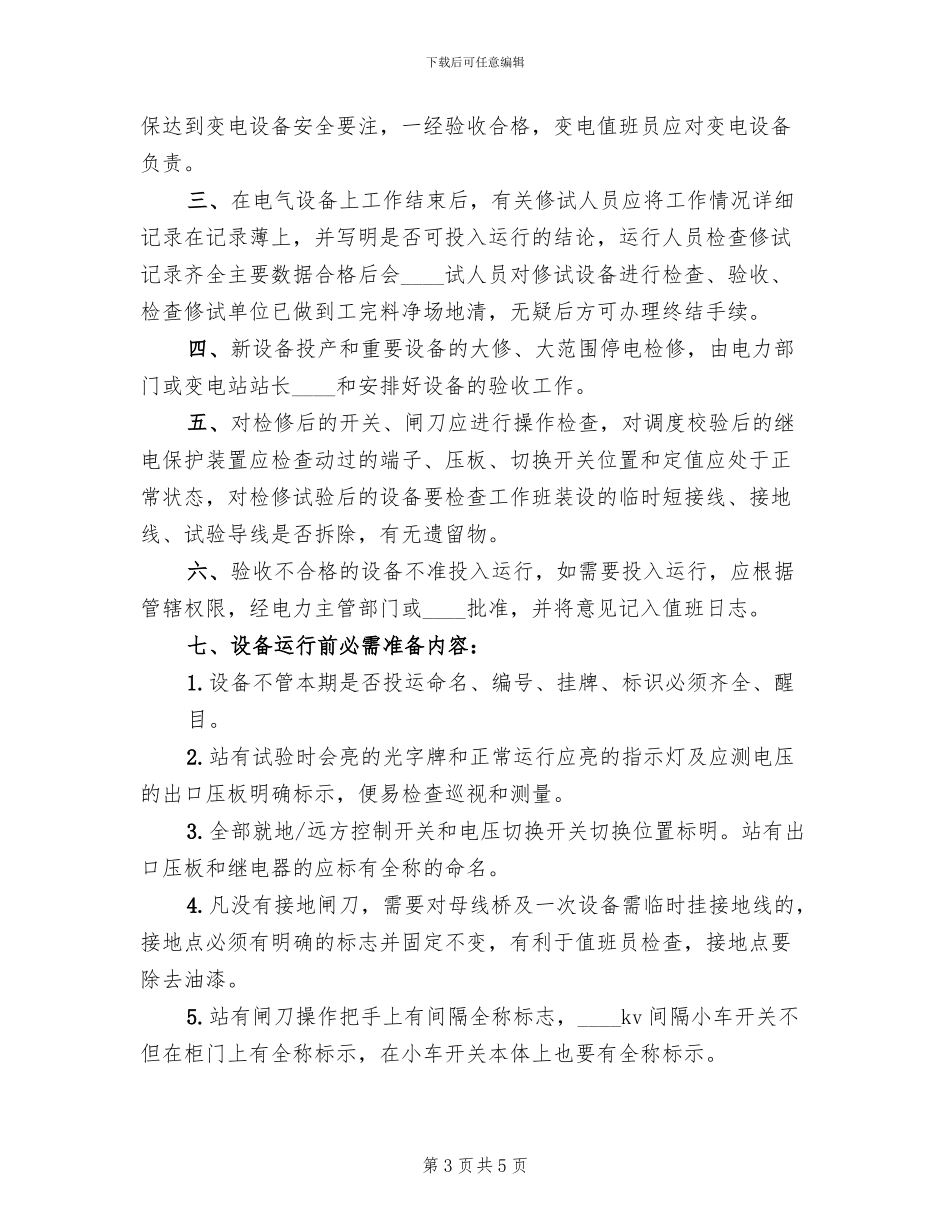

四、核对保护定值:第 1 页共 5 页下载后可任意编辑1、核对____kv 新帆线保护定值;2、核对____号主变保护定值;3、核对____kv 电容器保护定值;4、核对____kv 出线保护定值
投入____kv 新帆线 351 断路器所有保护;2
合上____kv____mpt 避雷器 318 刀闸;3
35kv____线 351 由冷备用转运行;4
检查____kv____mpt 二次电压是否正常,相序是否正确定;5
8b 站用变由准备用转运行;6
